“零点割接”保供电
9月12日零时,在巴东县110千伏西壤坡变电站,20多名身着应急抢修服装的队员在应急灯光照耀下格外耀眼,一场城网改造攻坚战役在这里拉开战幕。

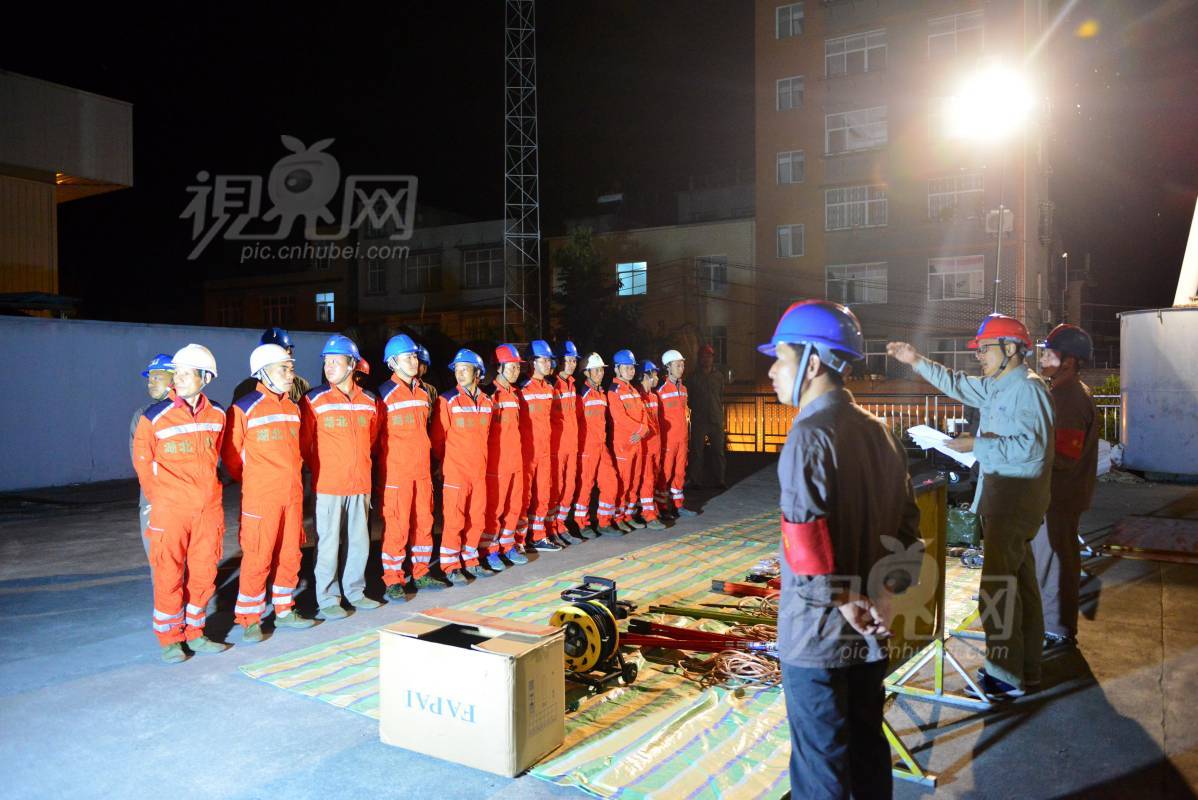

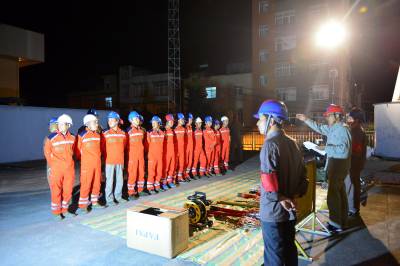

这个战役被称作“城网割接”。一个星期前,通过广播电视、网站、微信等平台发布停电公告和信息,可谓家喻户晓,老少皆知。国网巴东县供电公司领导班子成员,网改办、调控分中心、运维部、营销部、安质部一齐上阵,全力协调配合,积极开展人员调配、物资运输、交通疏导等筹备工作,一切按计划、按步骤有条不紊地进行。

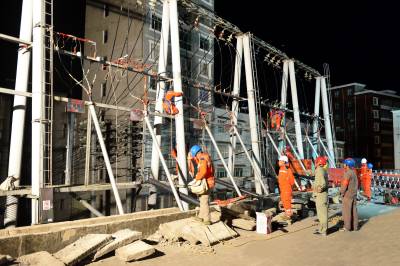

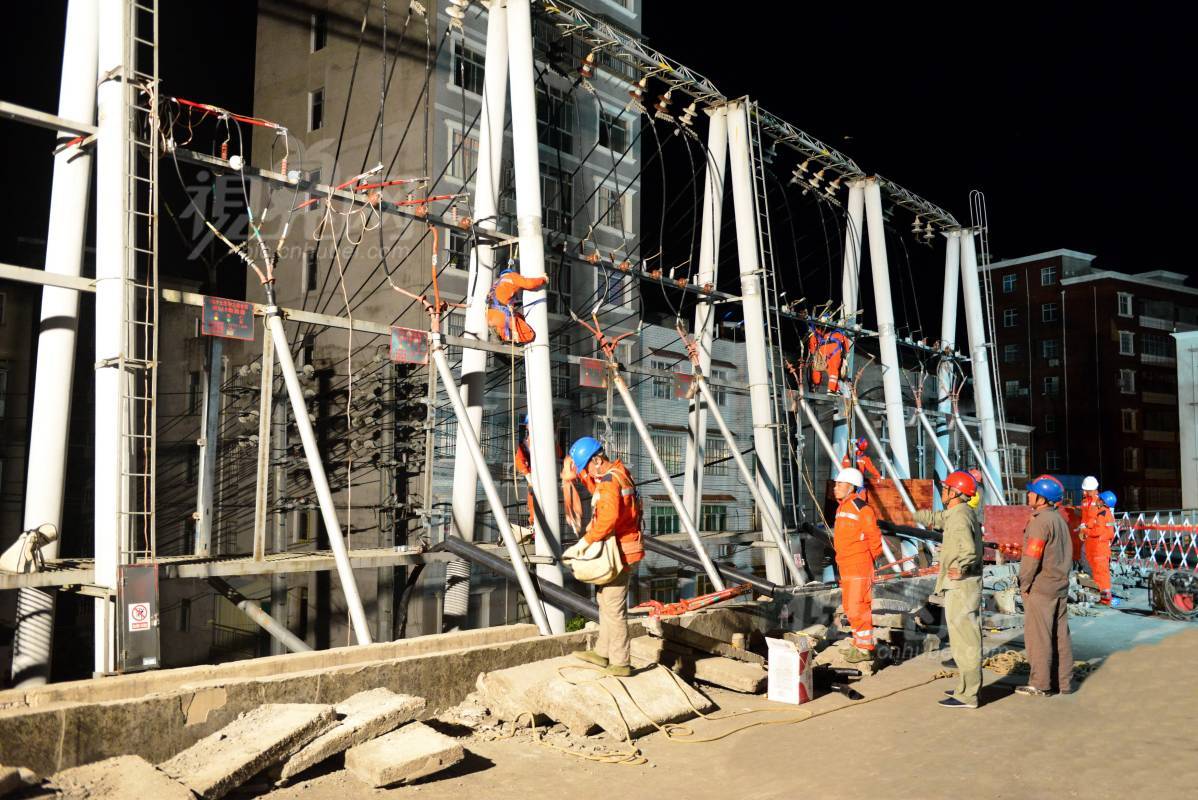

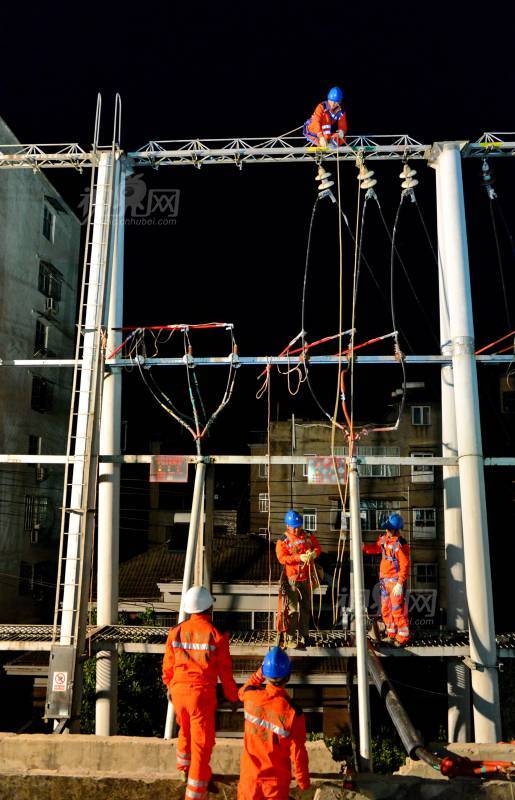

11日23时30分,施工作业人员、服务保障人员集聚施工点待命。变电站外,‘人字’形水泥人字杆依次排列着沿江路西线802、白土坡下环815、西壤坡下环804、云沱线805等6条10千伏电缆出线。粗大铜芯电缆已敷设到‘人字’排杆下,电缆头制作、检测、试验完毕,只待零点停电后,将原截面小、且为铝芯线拆除,再将新电缆依次换上。

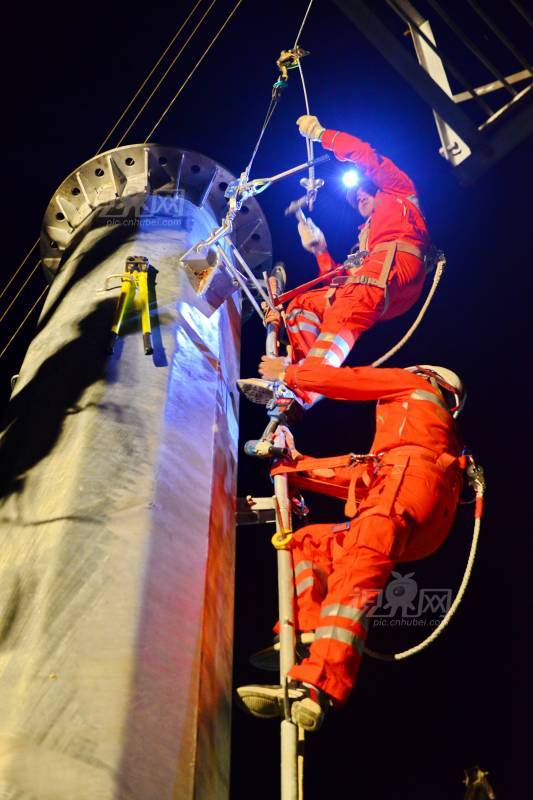

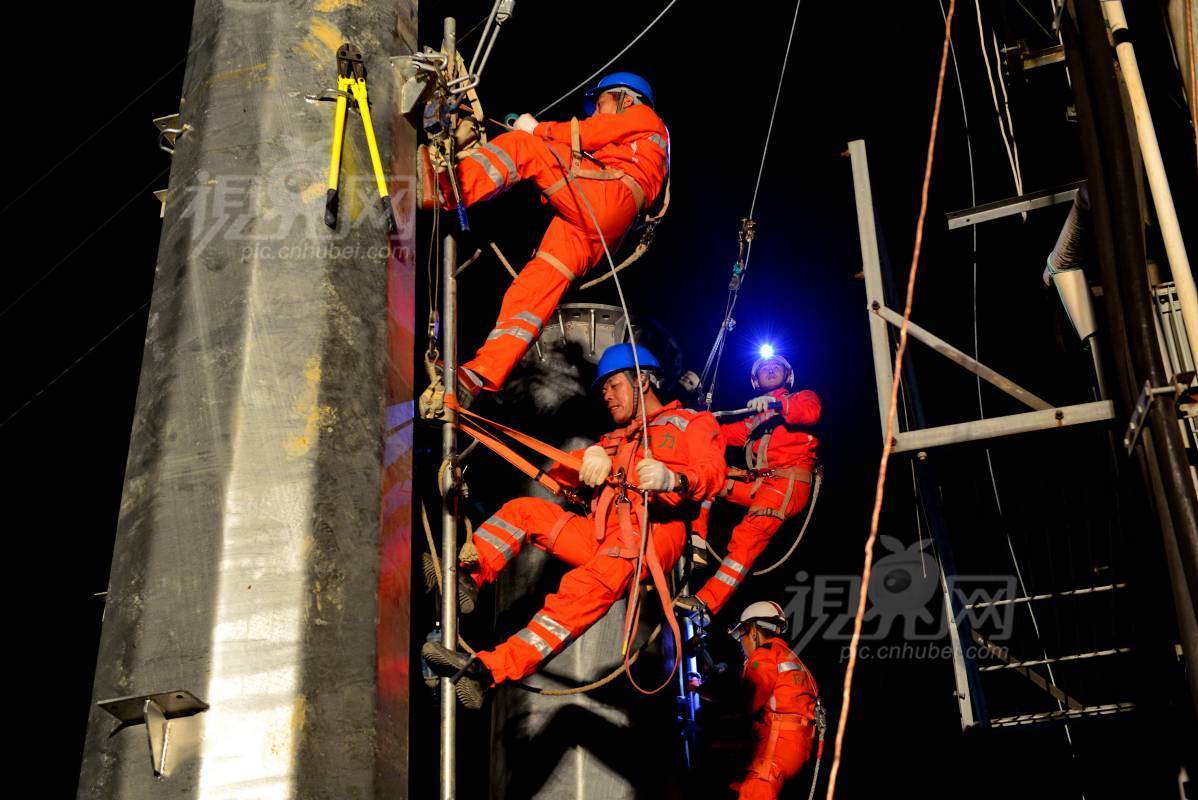

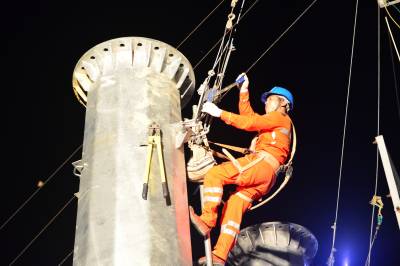

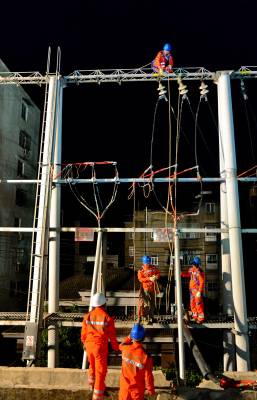

在营沱小区检察院后是第二工作现场,汽油发电机声隆隆,应急工作灯把施工现场照得通亮。两基粗壮而又高大的钢管铁塔白天只组立一半,上半截将在零点停电以后方可组立。同时,公路边与钢管铁塔平行的供电台区、乃至排杆上密如蛛网、不同电压等级的电线全部拆除,并平移至两基钢管铁塔上。

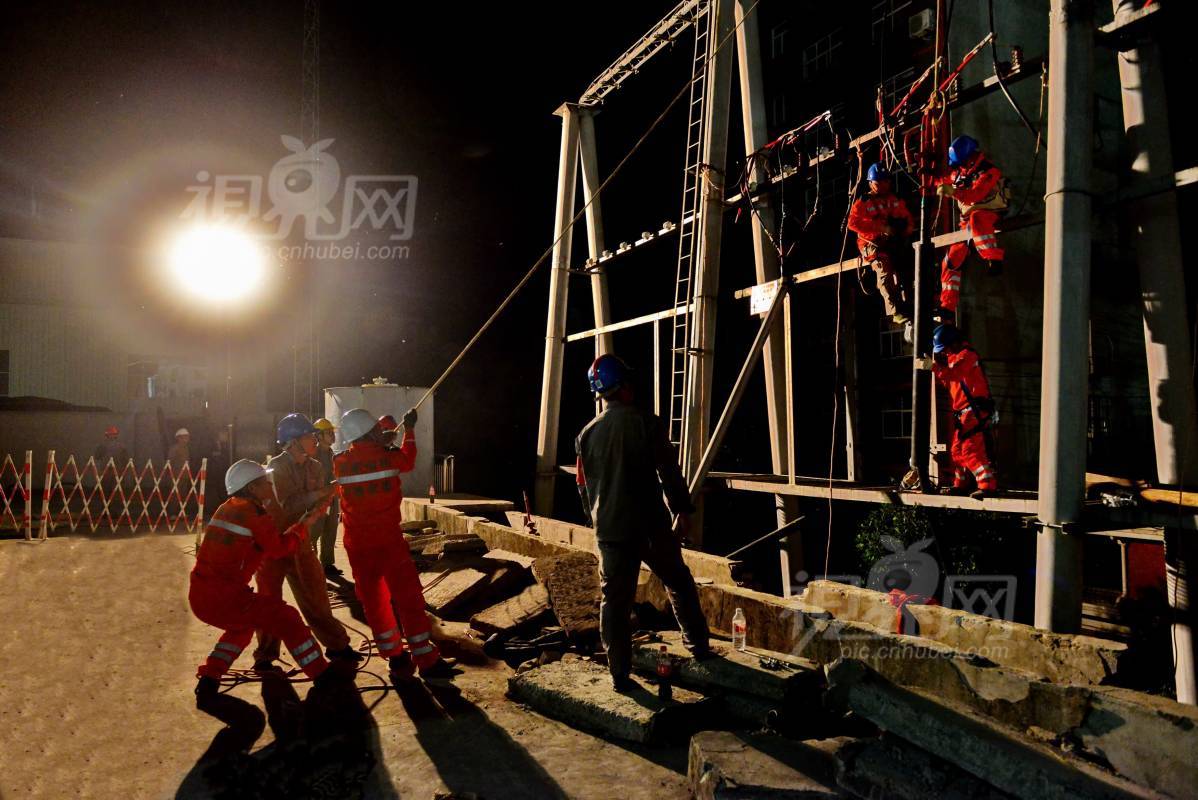

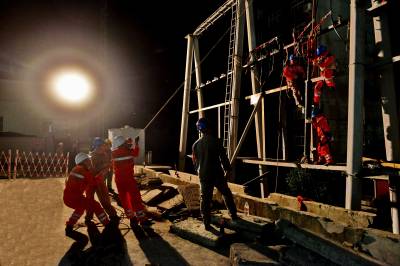

深夜,月落星稀。早已知悉零点停电居民早已进入梦想,街上异常宁静,偶尔能听到工具与铁件的碰撞和地面监护人员的叮嘱声……吊铁塔、紧固螺栓、拆旧线、安装瓷瓶、收线紧线等作业一刻有序进行,无论在塔上、杆上施工的人员,还是地上做监护、传递物资、搞服务的人员,劳累、疲惫、犯困被抛到脑后,大家心里只有一个念头:必须在规定停电时间内完成所有线路割接,尽快送电!。
这是巴东县城网改造控制性工程,也是巴东首次计划性全城停电施工项目。该工程地处学校、人口密集、交通要道,现场安全管控难、施工难度大不言而喻。为保证工程顺利实施,公司各部门精诚团结,密切配合,各施工单位分工协作,并分别制定了钢管塔组立、线路割接、停送电等方案,确保了工程安全高效实施。
经过近10个小时紧张连续作业,圆满完成了城网重点割接施工任务。零点割接城网线路是对公司统筹协调指挥、集团作战、协同作战能力的一次考验,更是对敢打大仗、能打大仗、能大胜仗对协作部门和施工团队的一次实战检验。(视界网王祖满摄影报道 联系电话:15272999779)
