联调联动电网助力西十高铁六月通车

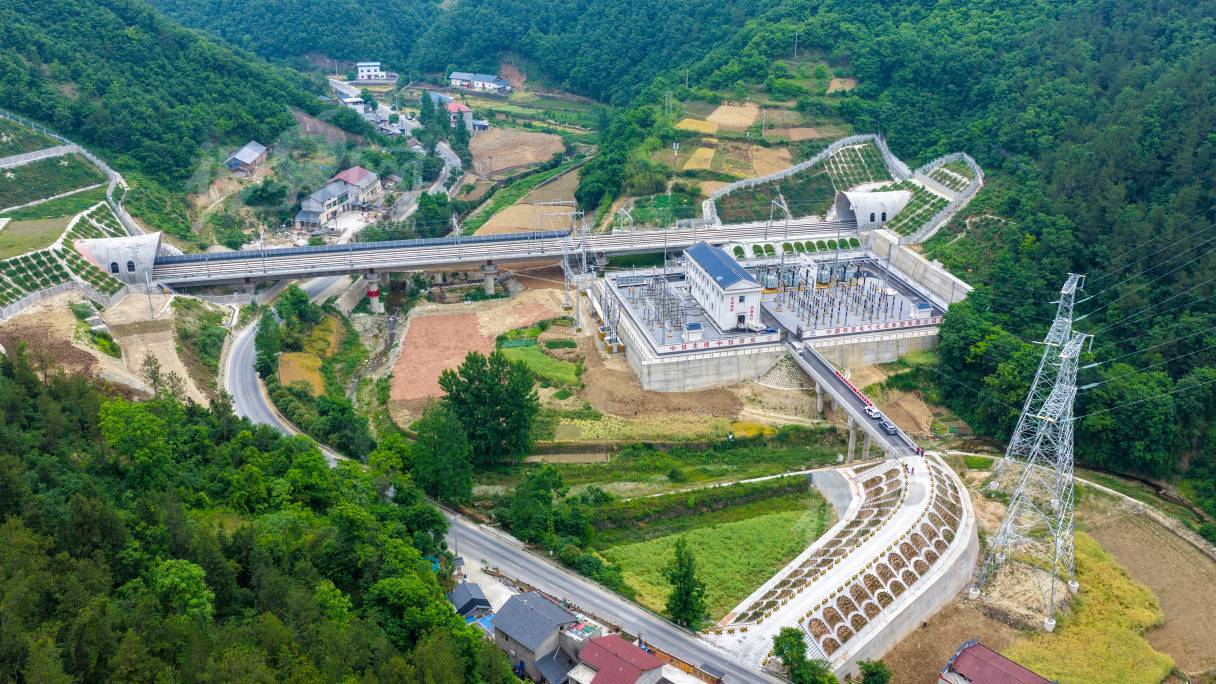

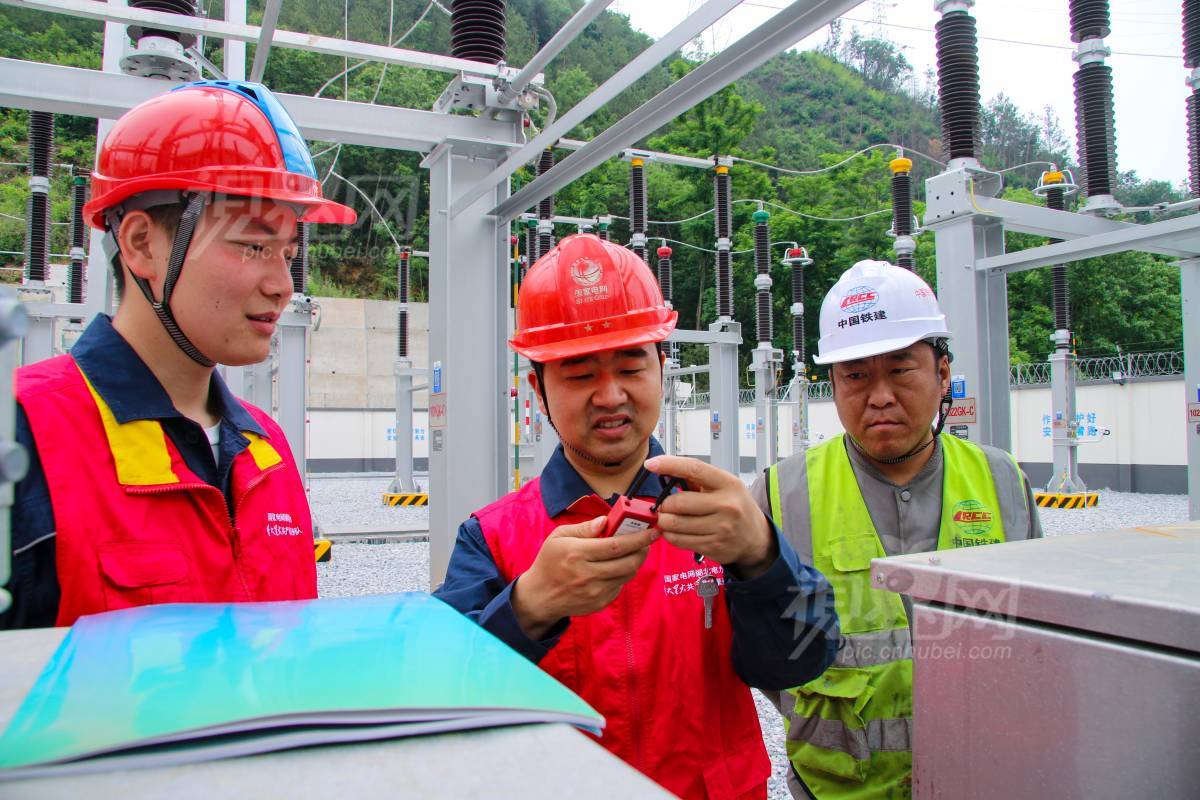

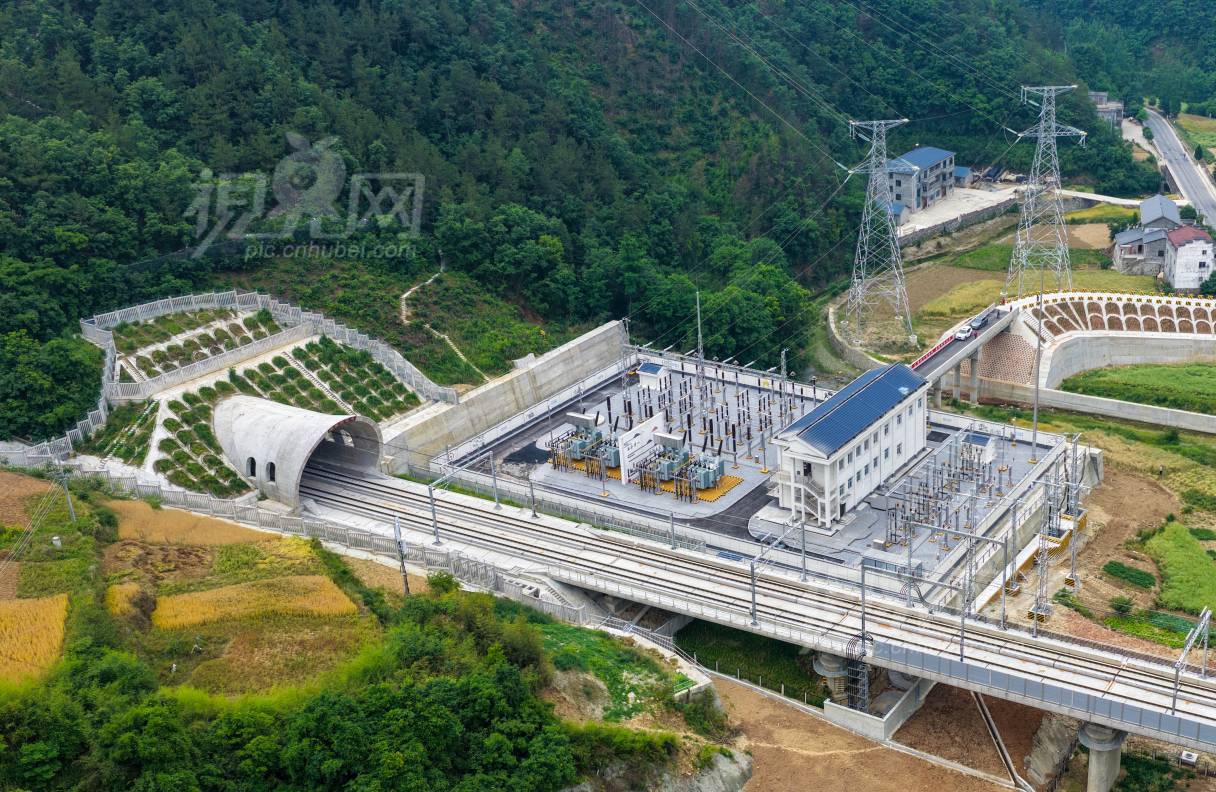

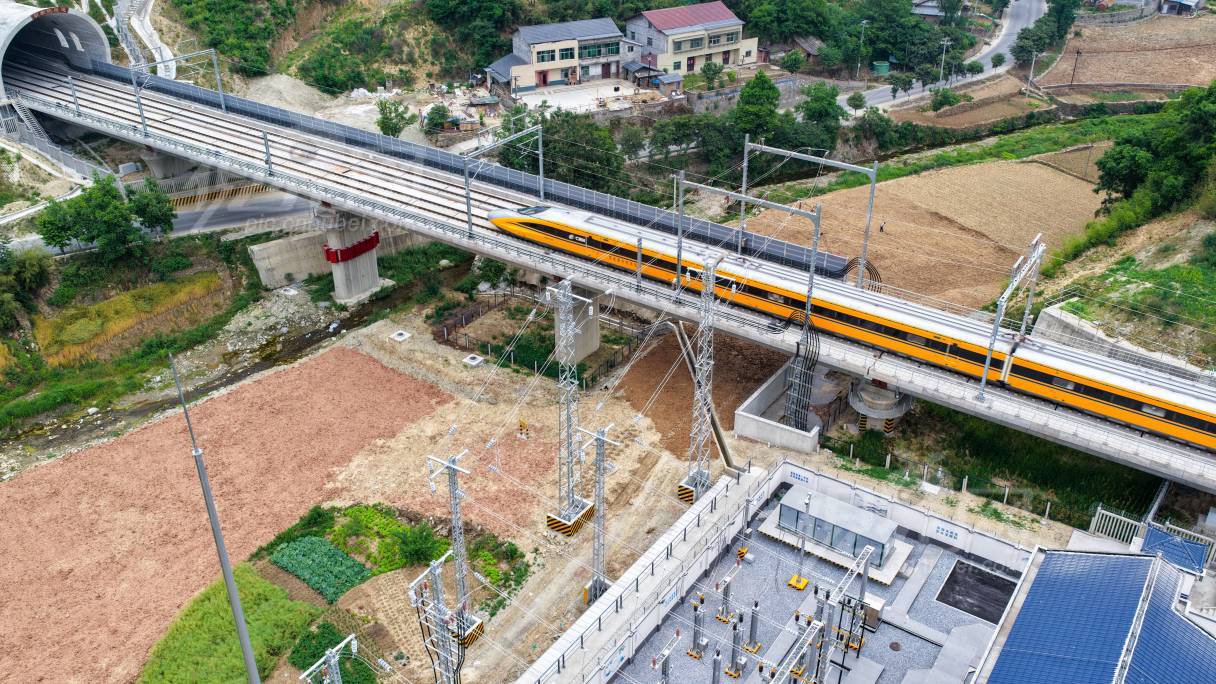

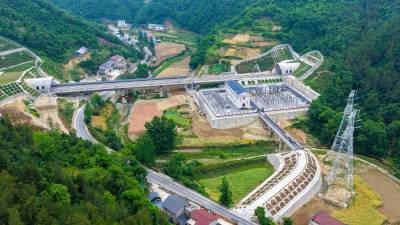

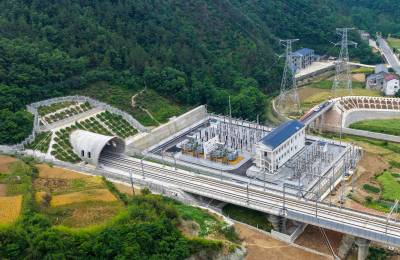

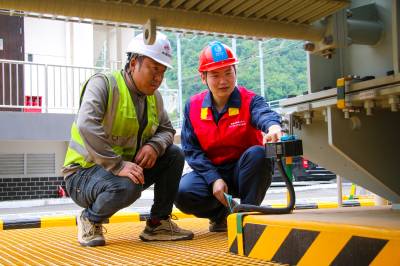

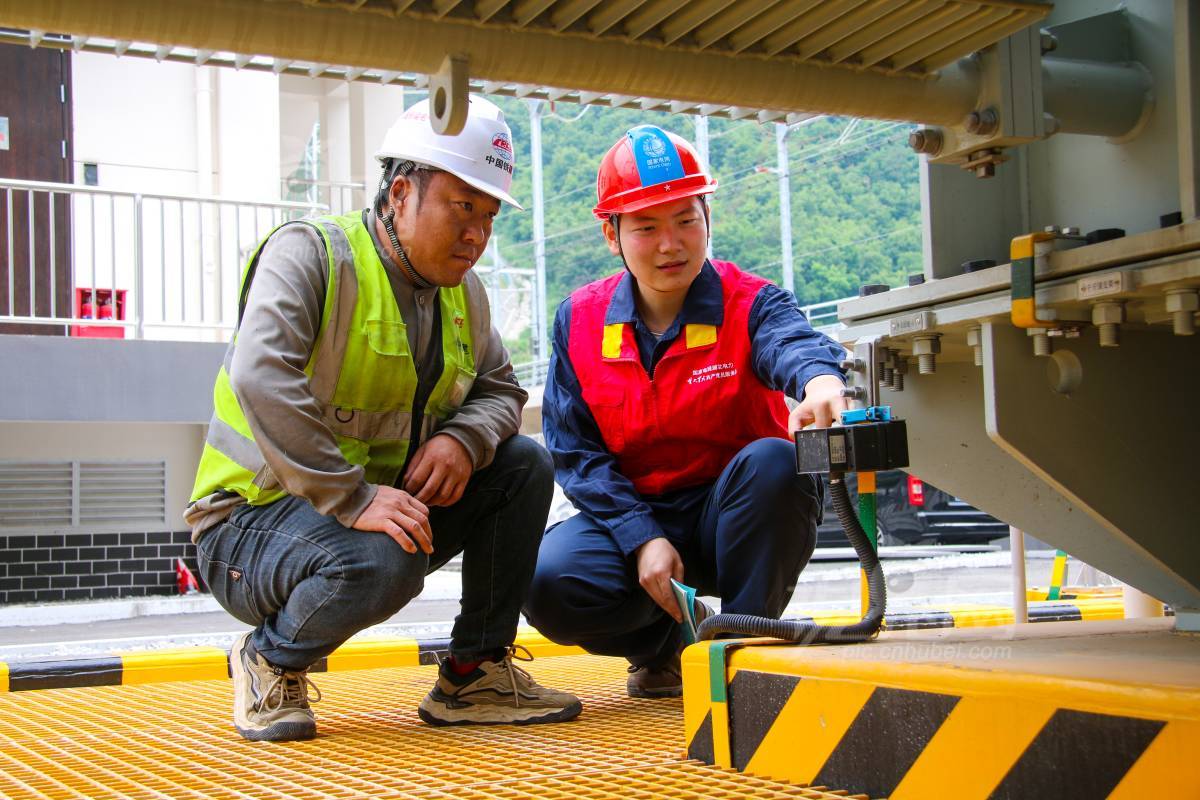

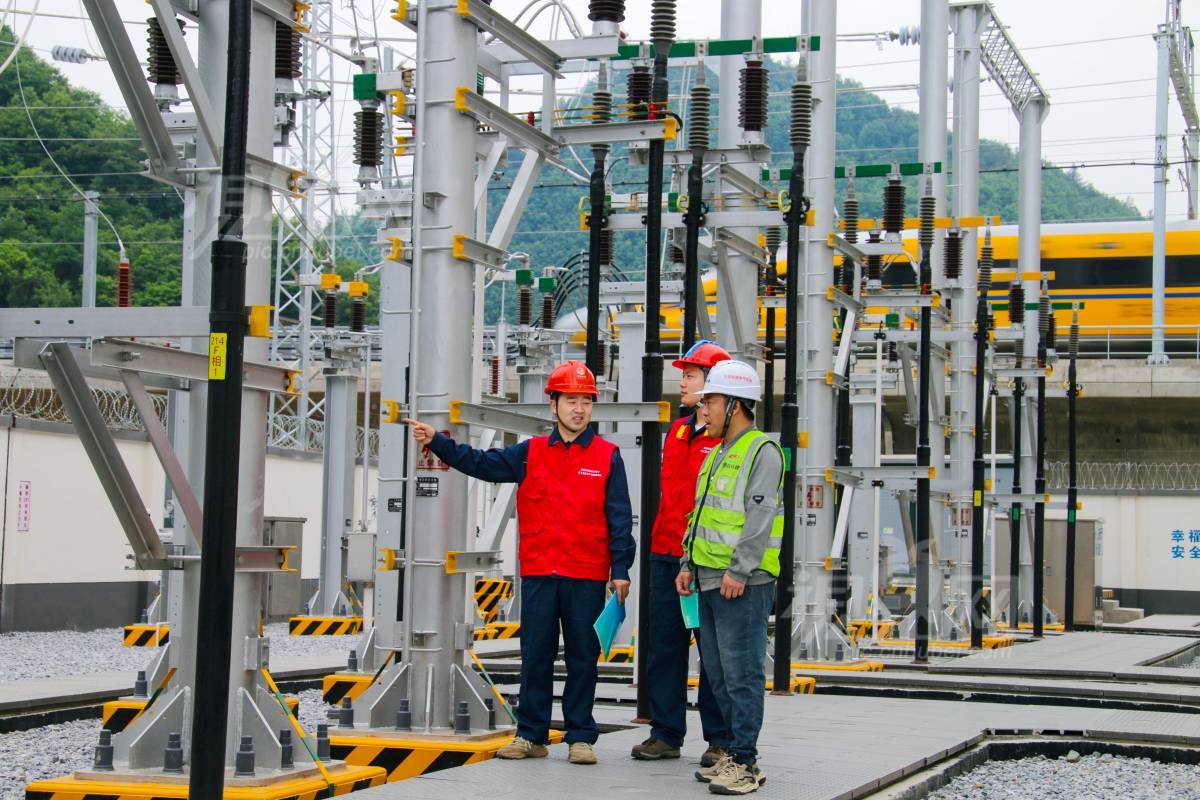

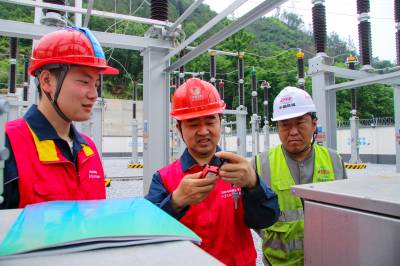

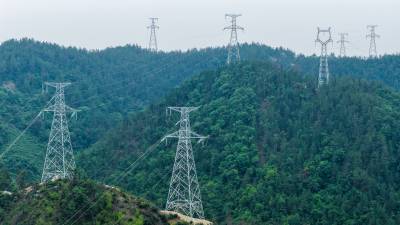

2026年5月12日,在郧西县西十高铁箭流铺牵引站,国网十堰供电公司技术人员与中铁电气化局施工人员一起开展设备联巡和电气技术交流,保障西十高铁全线拉通试验顺利完成。作为西十高铁湖北段外部供电工程建设单位,十堰供电公司投资7.5亿元,历时305天攻坚克难,共组立铁塔495基,展放导线200公里。此外,新建220千伏变电站1座、扩建6个220千伏间隔,涉及4座220千伏变电站,为西十高铁跨区域调配电力资源。西十高铁途经西安、商洛、十堰三市,接入已建成的武汉至十堰高铁,新建正线长255.8公里,设计时速350公里.其中,陕西段总长169.4公里,湖北段总长86.4公里,沿途设西安东、蓝田、商洛西、山阳、漫川关、郧西、十堰东7站。计划于今年6月开通运营。
