首页 > 时政 > 酒湖±800千伏特高压恩施段开始放线

作者:王祖满上传时间:2016-07-10

下一图集

酒湖±800千伏特高压恩施段开始放线

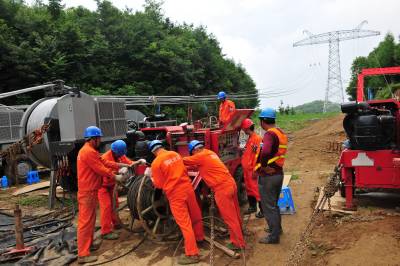

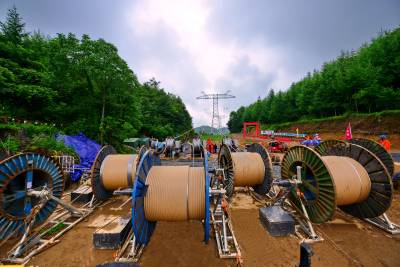

7月10日,在湖北恩施5606号塔张力放线工地,北京送变电公司员工顶着30多度高温展放导线。至此,酒泉-湖南±800千伏特高压直流输电线路工程鄂1标段进入放线阶段。 工程开工以来,恩施、巴东公司全力以赴做好各项属地化协调工作,各参建单位奋力克服爆破作业、道路运输、原材料供应、高海拔及频繁暴雨天气带来的巨大困难,抢晴天战雨天,安全高效推进工程进度,获得国家电网输电工程流动红旗。目前,恩施段铁塔218基已完成181基组立,完成铁塔组立83%,顺利转序进入导地线展放施工。(视界网王祖满摄 15272999779)
