> 电力迁改加紧施工 护航三峡水运新通道建设
作者:
何伟 , 饶华兴
,
上传时间:2026-07-30
下一图集
电力迁改加紧施工 护航三峡水运新通道建设

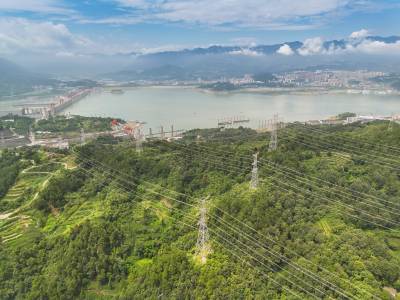

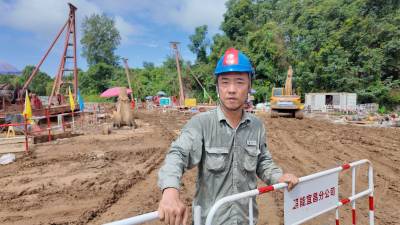

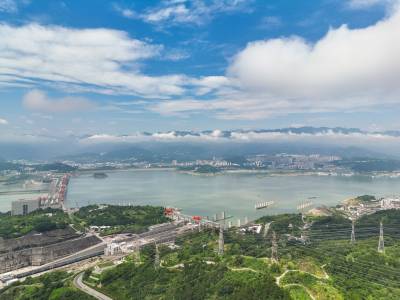

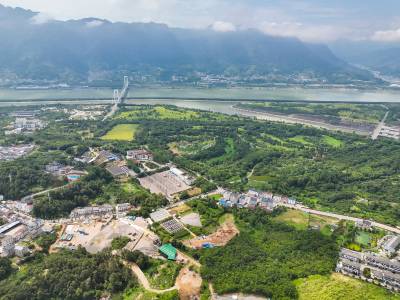

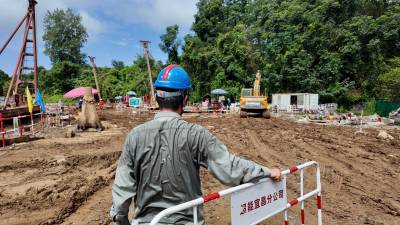

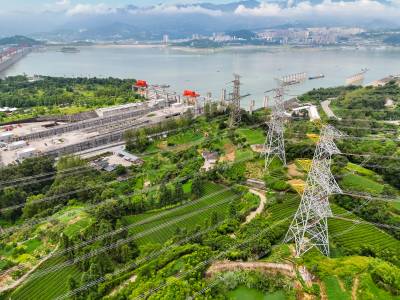

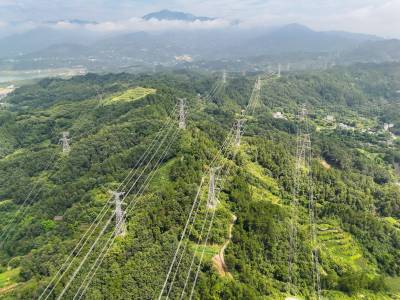

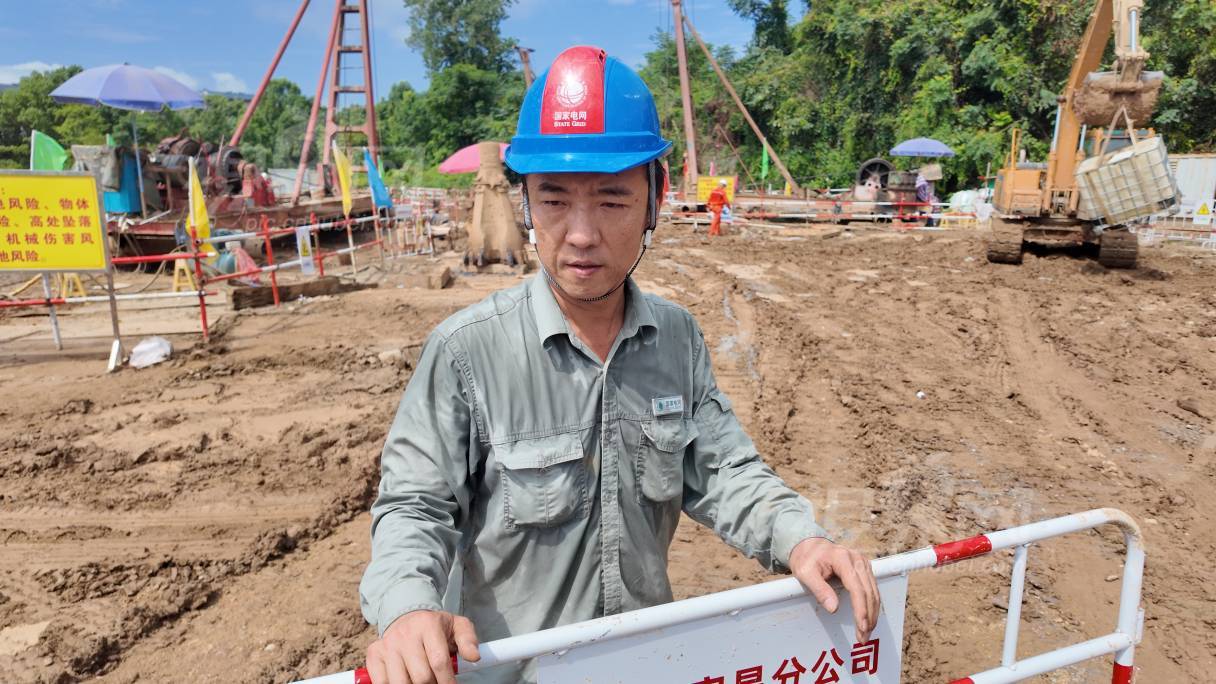

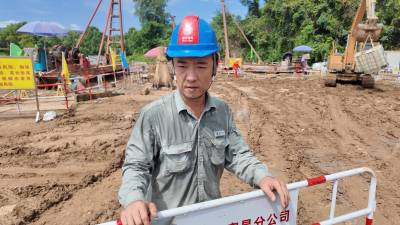

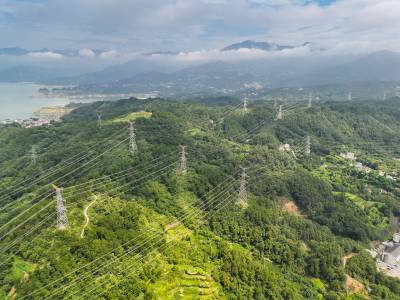

7月30日,三峡水运新通道电力迁改工程在三峡坝区施工现场加紧作业。该工程于2026年6月8日在湖北宜昌开工,国网湖北超高压公司有序推进500千伏铁塔基础开挖前置施工,按计划8月底启动铁塔架设工作。本次工程需迁改48条输电线路,其中500千伏线路共8条,其余为220千伏及以下等级线路;8条500千伏外送线路承担三峡水电送出任务,力争年底完成20条重点前期线路迁改。
