治理超高压线路舞动隐患

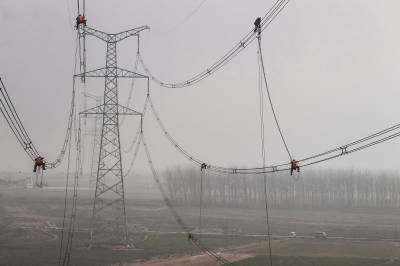

1月14日,国网湖北省电力公司圆满完成500千伏宜兴I、II回线路舞动治理工作。为应对冬季大风天气对输电线路的影响。在1月7日至14日8天停电时间里,国网湖北检修公司与湖北省送变电工程公司投入41个班组,773名施工人员,完成该线路加装线夹回转式相间间隔棒608套、普通相间间隔棒524套,安装螺帽量达19.22万颗等,治理线路53.764公里共170基杆塔。
500千伏宜兴I、II回输电线路呈西东走向,与冬季风主导风向夹角大于45度,线路舞动的最大幅值为5米,频率为每分钟20~30次,严重影响线路的安全稳定运行。防舞动治理工作完成后,线路应对大风恶劣天气能力将得到进一步提升。
