热血融冰
冰雪重创电力设施 恩施供电全力抗冰保电

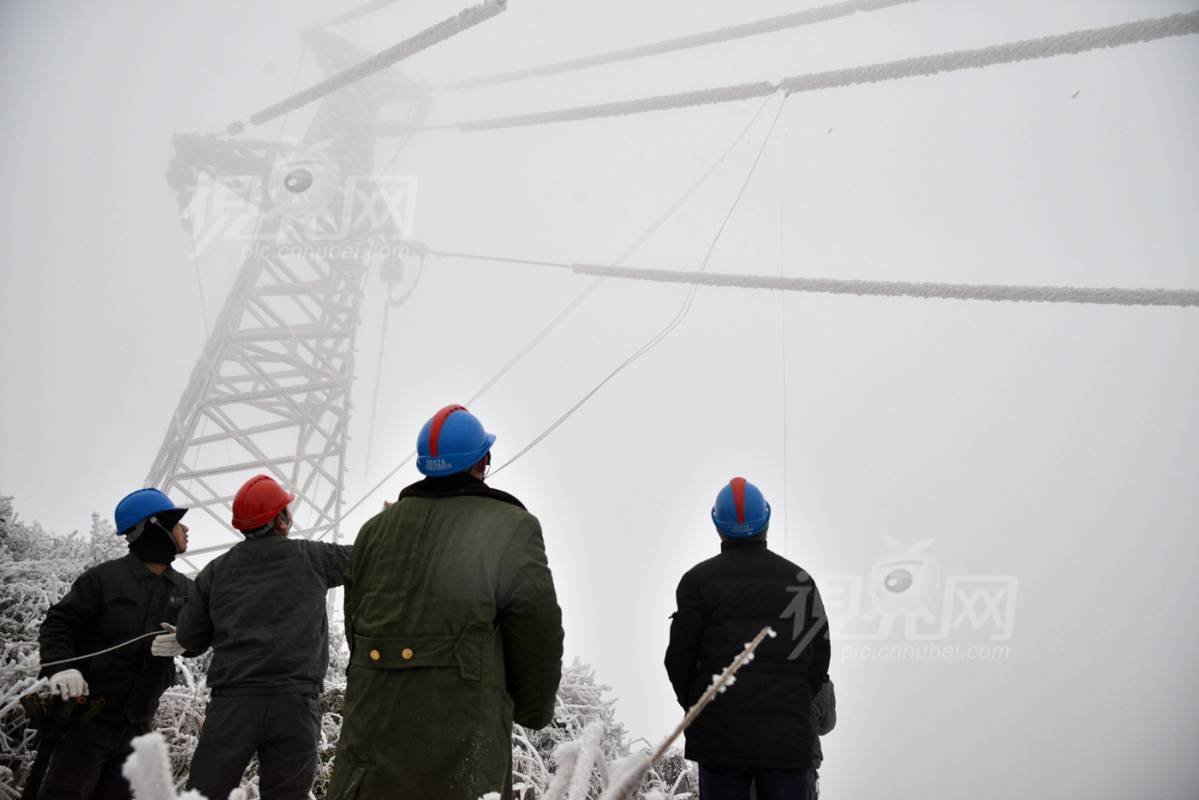

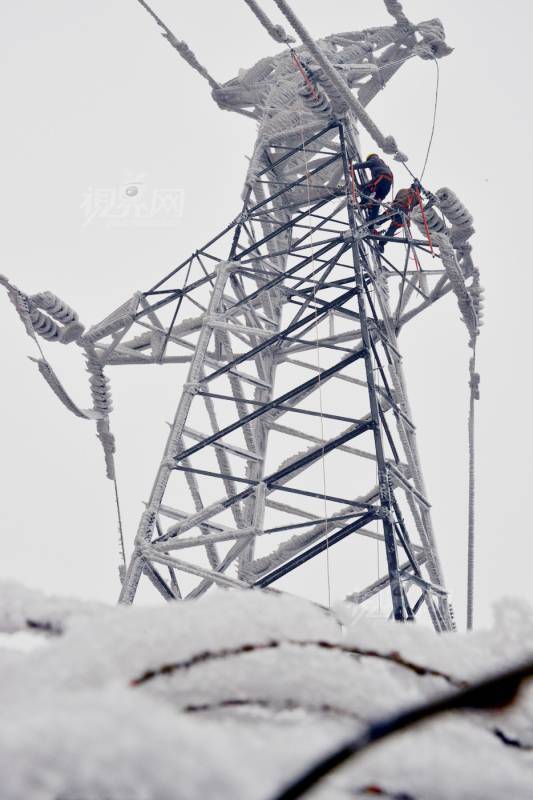

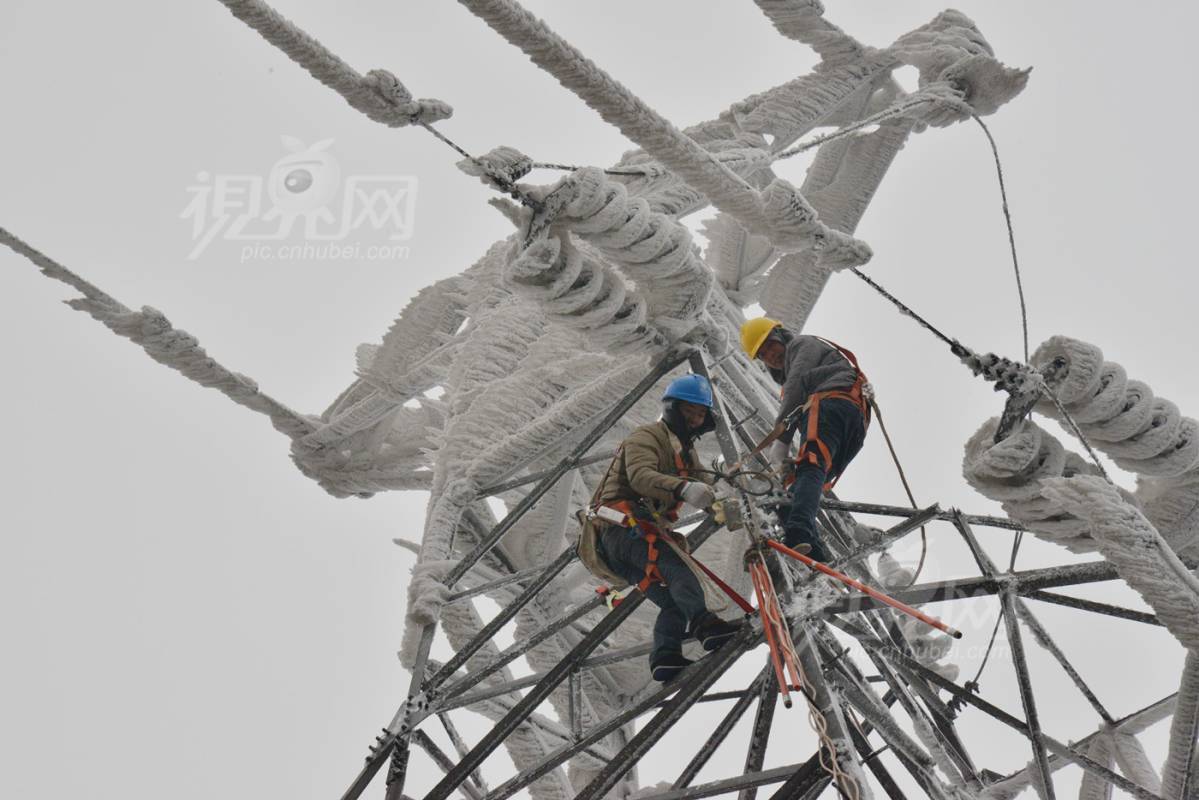

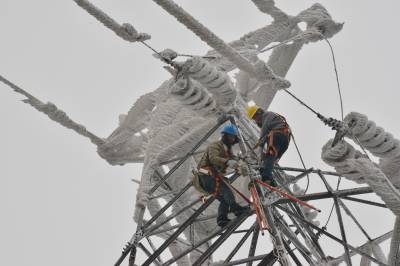

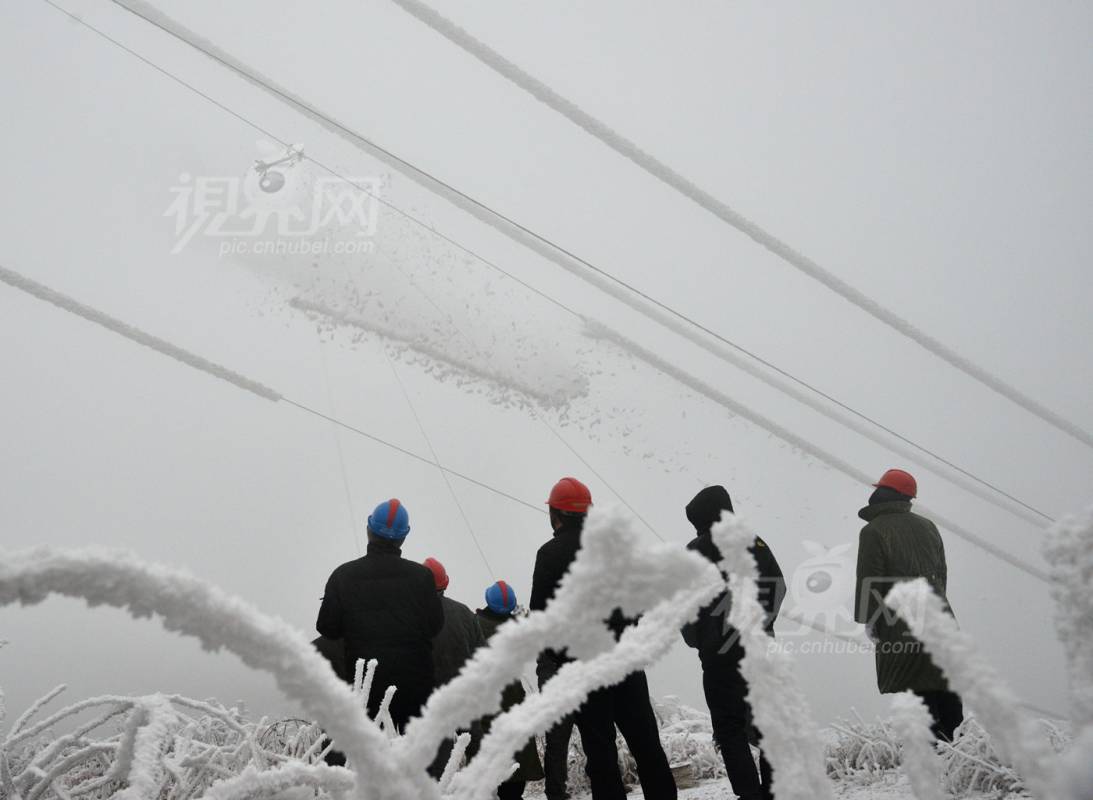

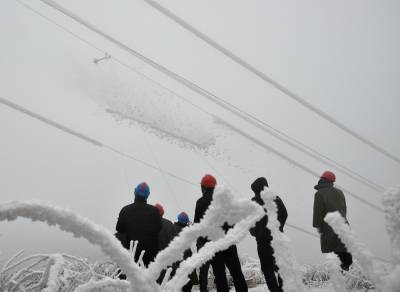

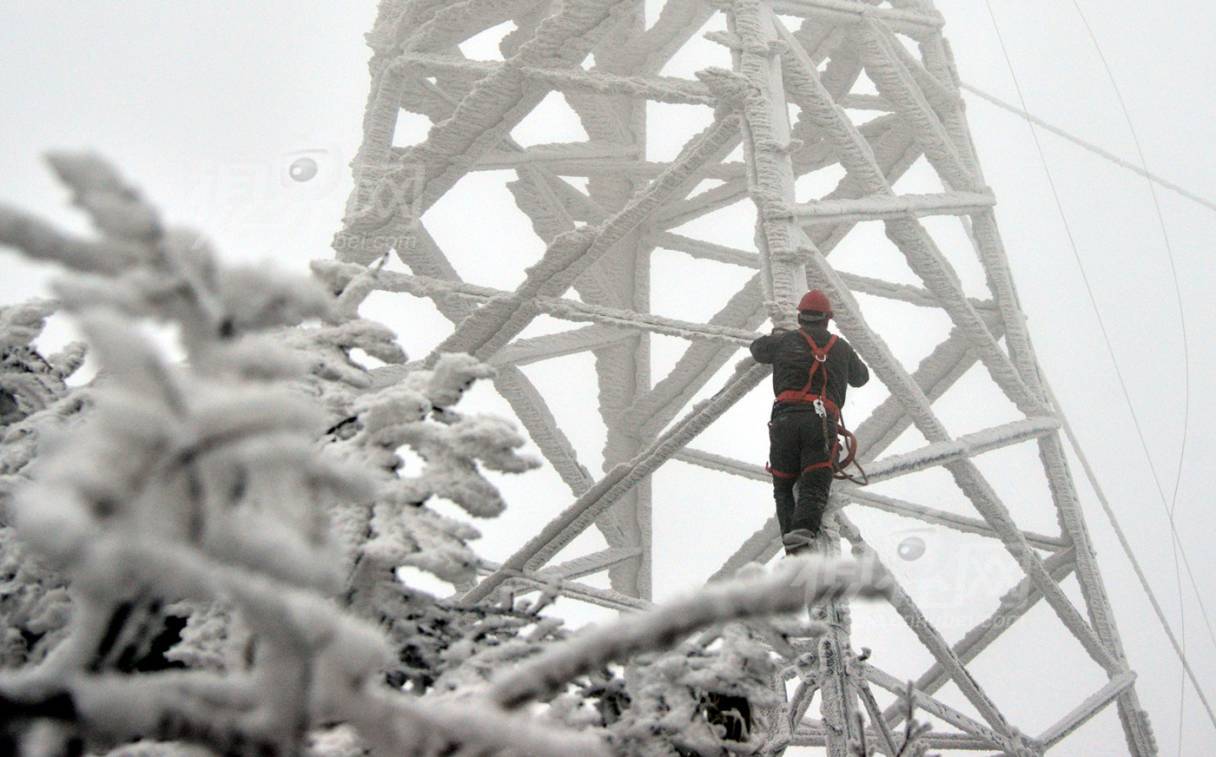

1月31日,国网恩施供电公司抗冰抢险队员铁塔上抢险作业。当天,国网恩施供电公司共出动抢险员工256人次,冒雪开展线路特巡和抢险恢复供电工作。
1月27日以来,雨雪冰冻累计造成恩施州1条110千伏线路、1条35千伏线路、25条10千伏线路停运,610个台区34487户用电户停电。其中,受灾最严重的鹤峰县110千伏线路因断线停运1条,35千伏线路因倒塔、断线停运1条, 10千伏线路因倒杆、断线停运18条,478个台区22102户用电户用电受到影响。
灾情发生后,国网恩施供电公司于1月30日23时20分启动抗冰抢险保供电Ⅲ级应急响应,快速组织应急抢修队伍和应急基干队伍,开展特巡、排障和抢修恢复保供电工作。截至2月1日下午17时,已出动抢修人员837人次,抢修车辆188台次,23条10千伏线路,500个台区28584户用户用电恢复正常。
