南水北调中线工程丹江口大坝溢流堰面加高施工全面提速(杨飏 摄)
11月4日,中国葛洲坝集团丹江口大坝加高施工项目部员工全面展开南水北调中线工程丹江口大坝溢流堰面加高施工。

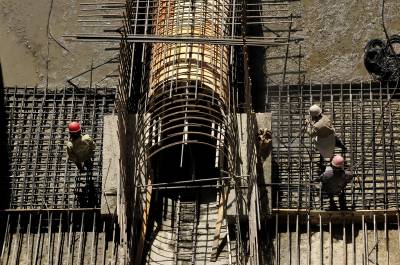

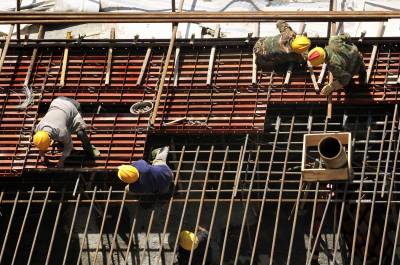

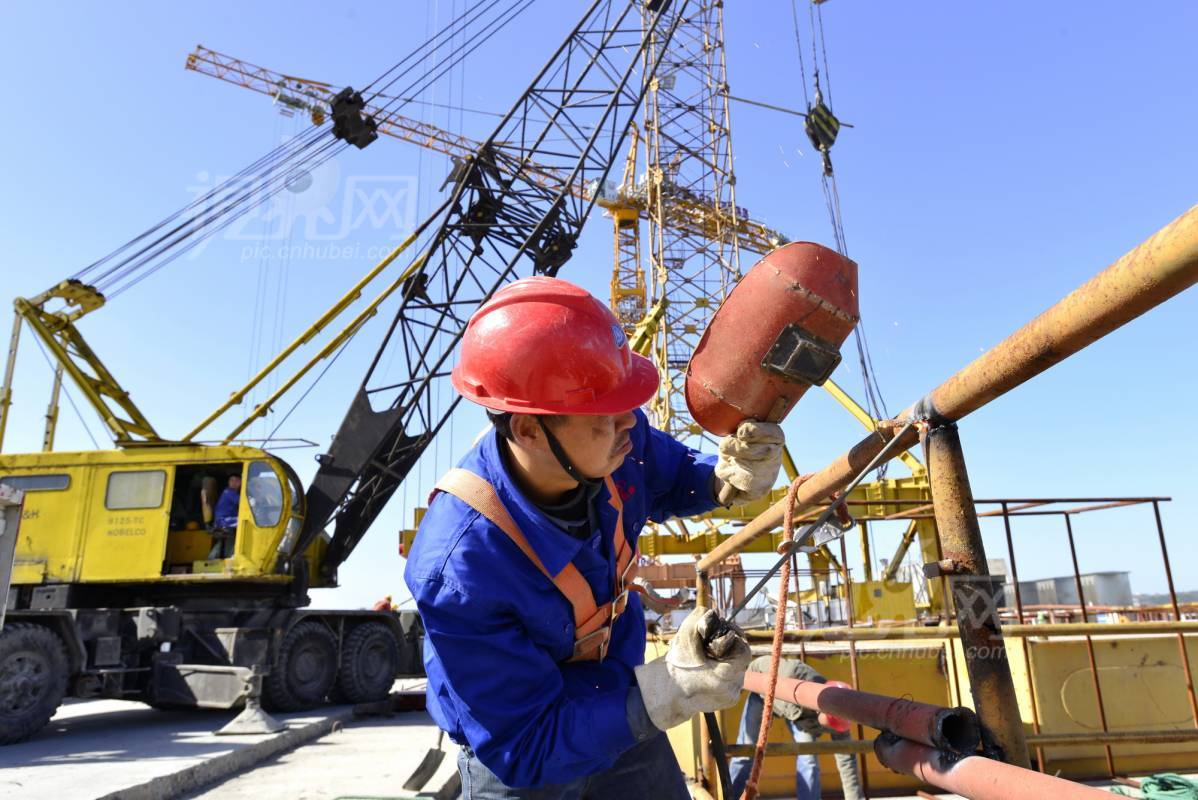

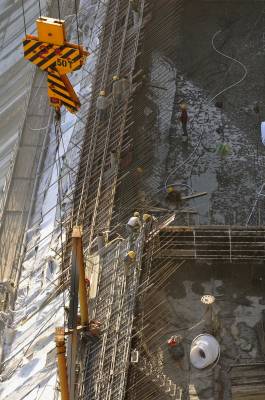

自9月中旬丹江口大坝汛后第一仓混凝土浇筑以来,丹江口大坝溢流堰面加高施工已完成19~20等坝段138米高程以上水下混凝土浇筑以及145米高程以上钢叠梁下闸安装任务。随着汛后大坝加高施工进入黄金季节,葛洲坝集团丹江口项目部严格按照业主、设计及监理单位的要求,紧紧围绕施工进度目标,全力投入到最后一个枯水期施工当中,确保丹江口大坝加高工作2013年汛前全线完工。按照计划丹江口大坝加高工程要在2013年汛前完成6个坝段、12个溢流堰面的加高施工,届时丹江口大坝加高工程将全线完成。
