堵河龙背湾水电站工程建设快速推进

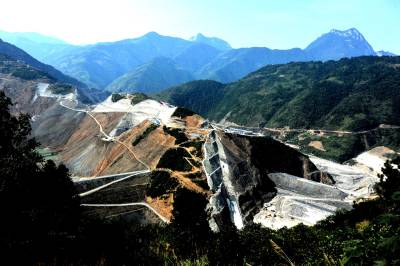

堵河龙背湾水电站工程建设快速推进 10月21日,龙背湾水电站建设工地上车来车往,建设者忙着筑大坝、建厂房。 龙背湾水电站是湖北省重点扶贫项目,位于竹山县堵河中上游,大坝设计高程524米,水库正常蓄水位520米,可调节库容4.66亿平方米。水电站设计装机18万千瓦,计划总工期4年,总投资为21.796亿元。 为了确保2013年10月水电站下闸蓄水,2014年首台机组投产发电的目标,建设单位排除地质结构复杂、施工难度大、填方石料运距远等困难,夜以继日,使工程建设如期快速推进。截止目前,大坝累计完成回填89万方,挤压边墙累计完成28层,溢洪道工程累计完成土石方开挖约92.8万方,放空洞竖井累计开挖28.5米,进口累计开挖18.5米。引水发电系统进水口锚索张拉累计完成15个,厂房基坑开挖累计完成32.6万方,厂房主体正在浇筑。(竹山县移民局 贺茂堂 张艳林)
