三峡升船机完成2026年计划性停航检修任务恢复通航

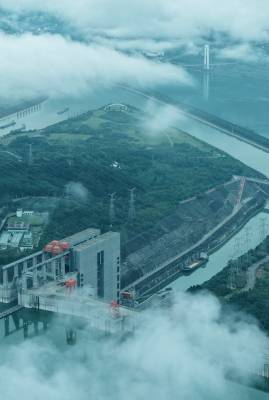

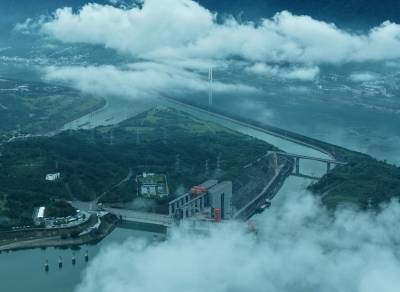

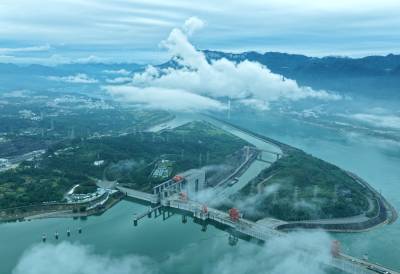

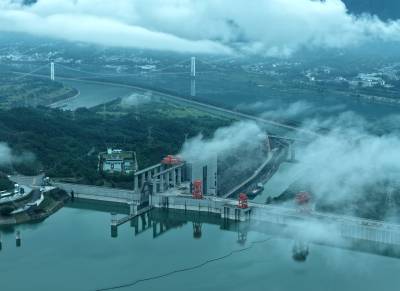

9月29日上午8时,三峡升船机完成2026年计划性停航检修任务,如期恢复通航。这是三峡升船机投运以来开展的第六次计划性停航检修,于8月18日8时正式启动,由中国三峡集团流域管理中心组织实施,工期42天,近500名专业技术人员参与检修。检修作业划分为金属结构、液压系统、电气系统、消防设施、常规设备检查、调试及试验、水工设施及其他配套检修七大类,涵盖68项具体检修任务,对设备设施进行深度保养、消除运行损耗缺陷,进一步夯实设备运行的可靠性与安全性。本次检修首次完成128套滑轮组轴承专项检修与工况全面评估,首次实施厢头液压系统整体拆解检修,实现设备维保全域提质升级。
