首页 > 时政 > 夷陵:三峡枢纽新通道工程建设热火朝天

作者:张国荣上传时间:2026-06-16

下一图集

夷陵:三峡枢纽新通道工程建设热火朝天

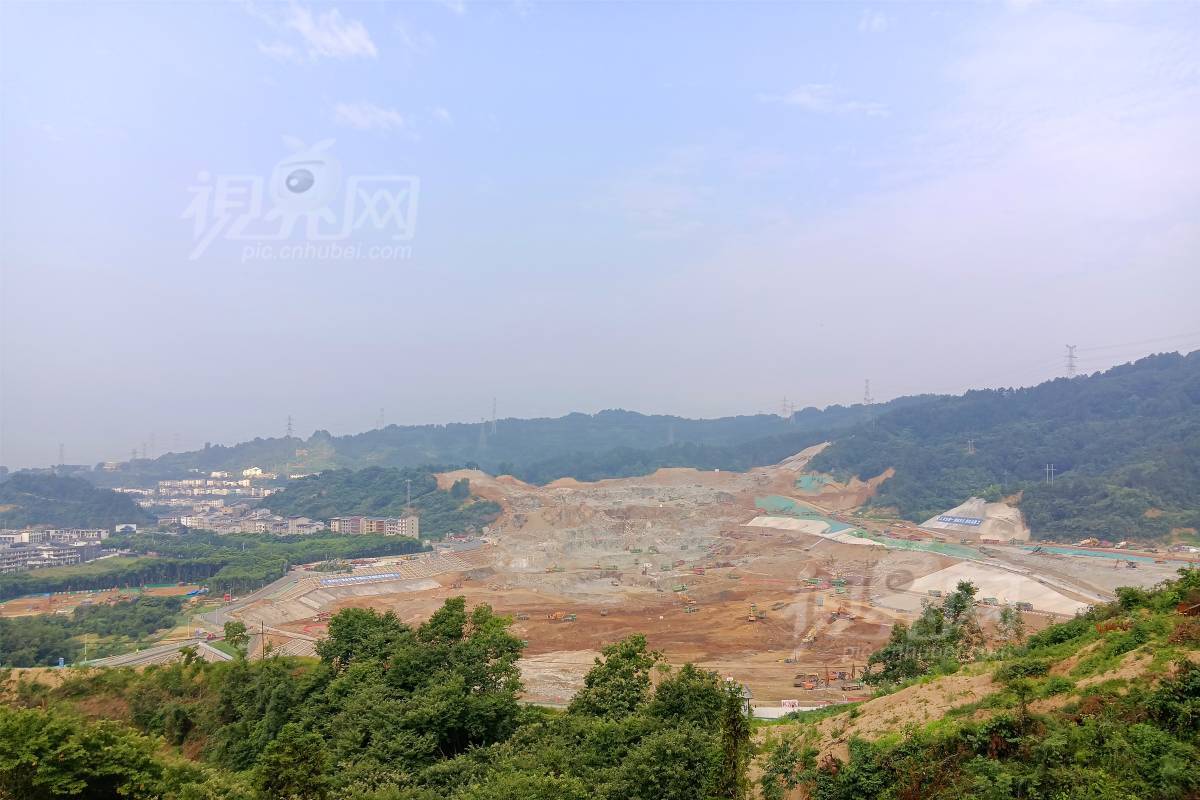

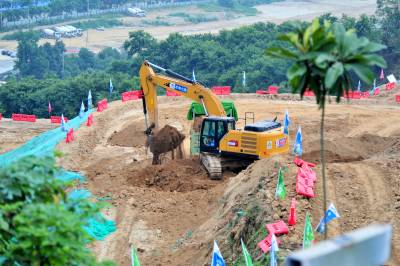

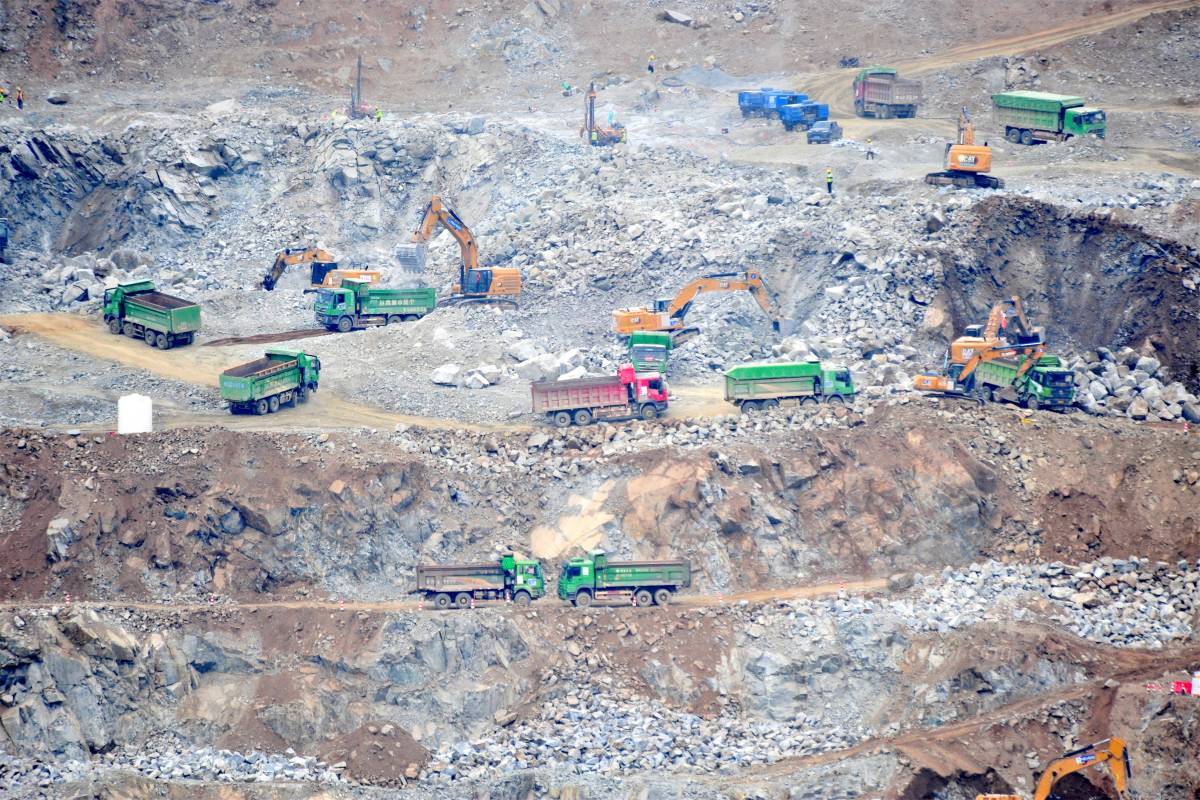

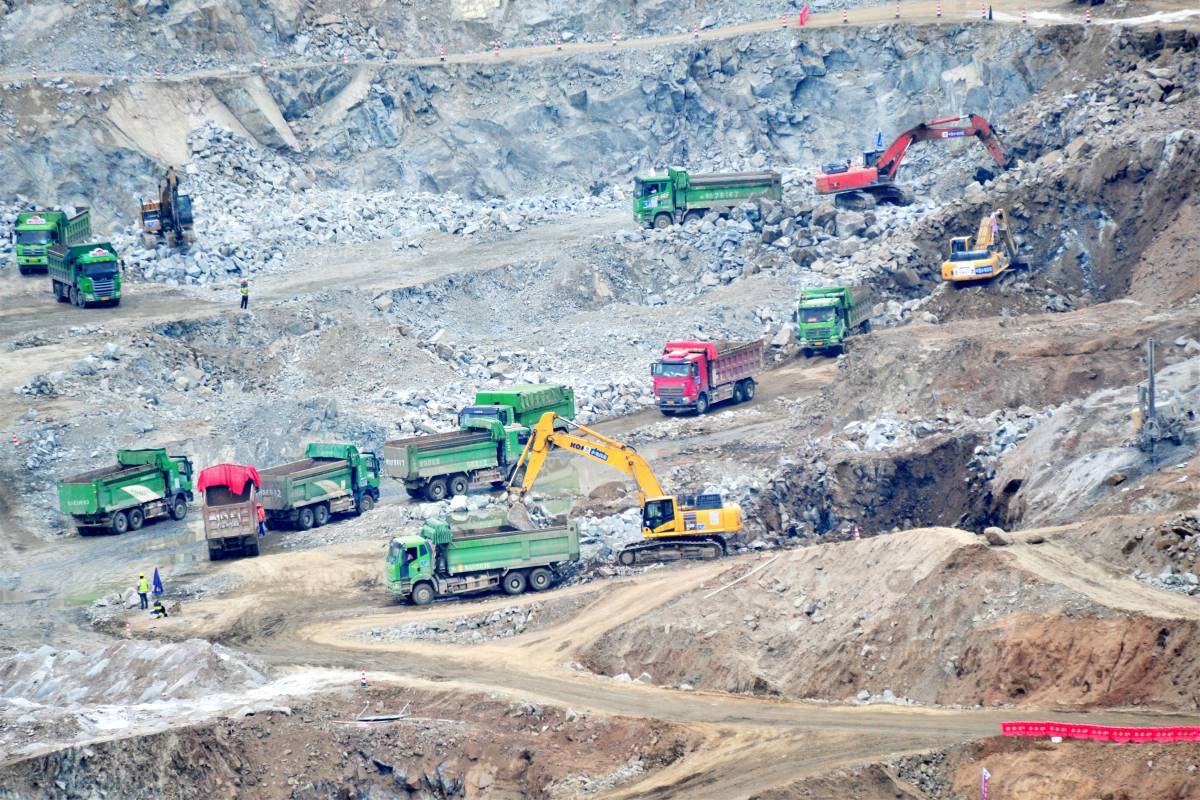

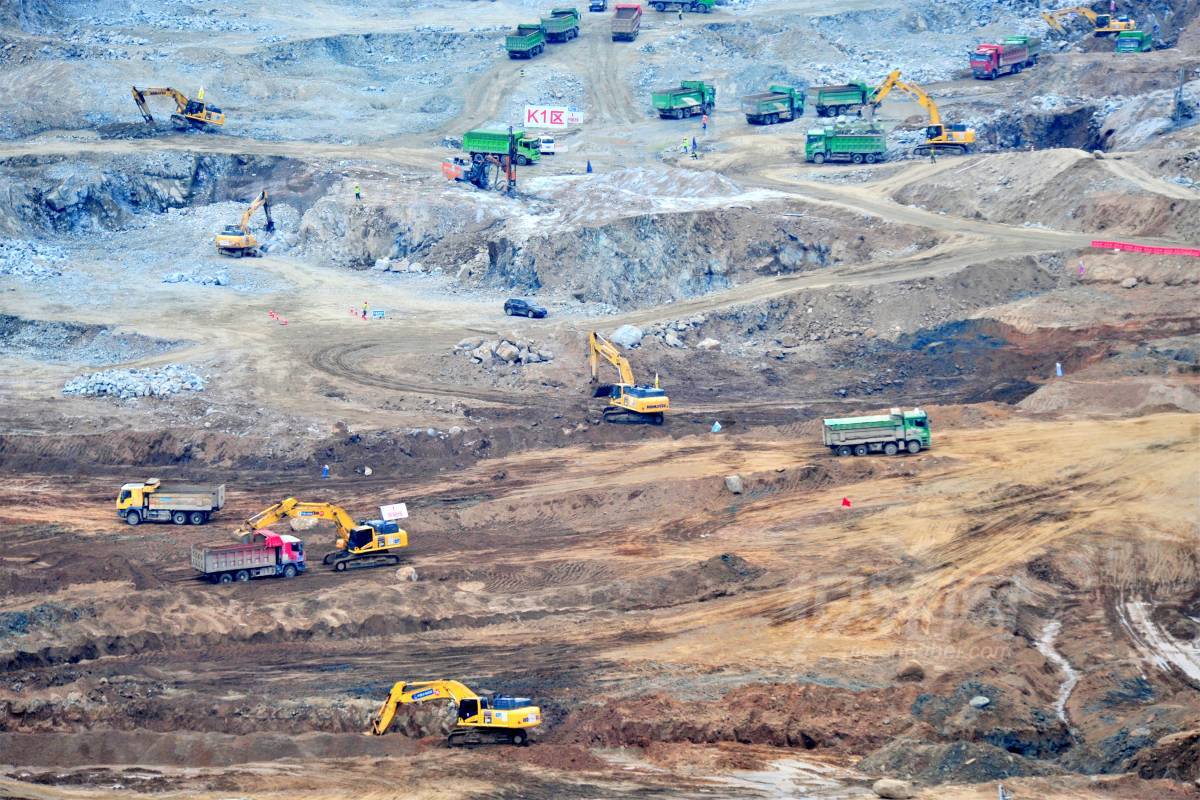

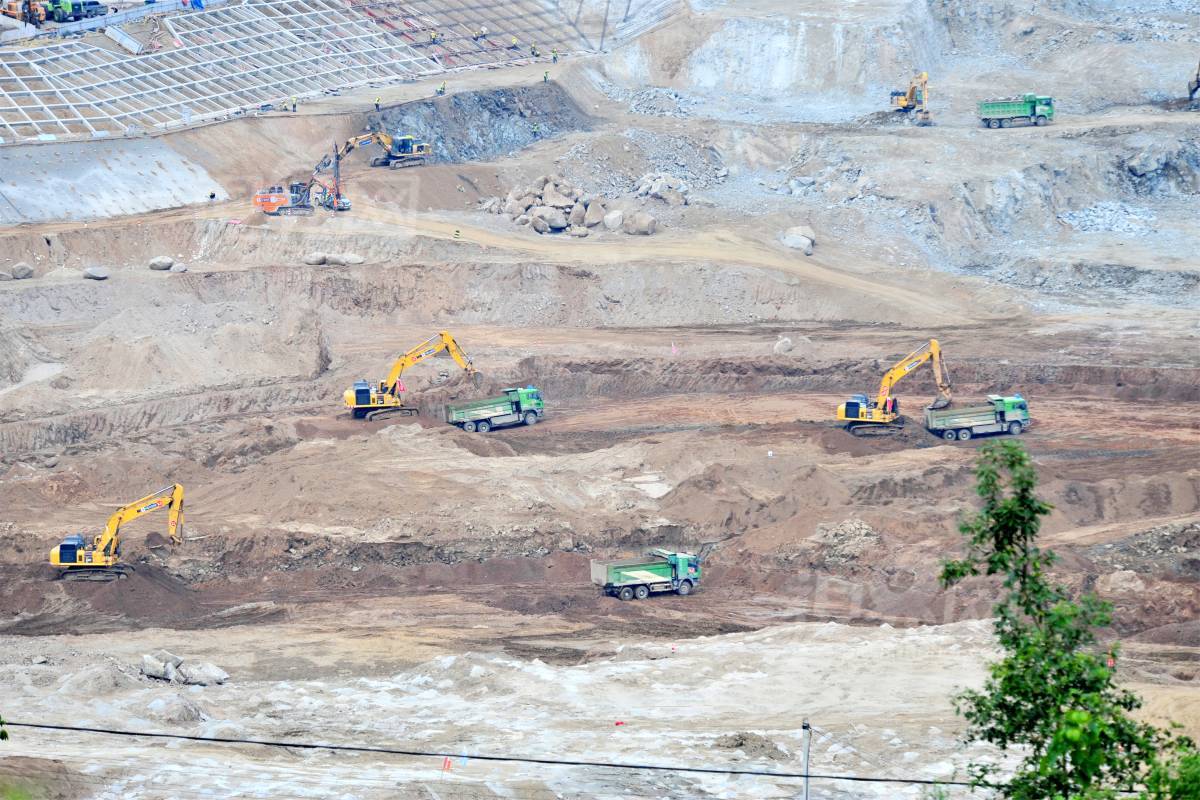

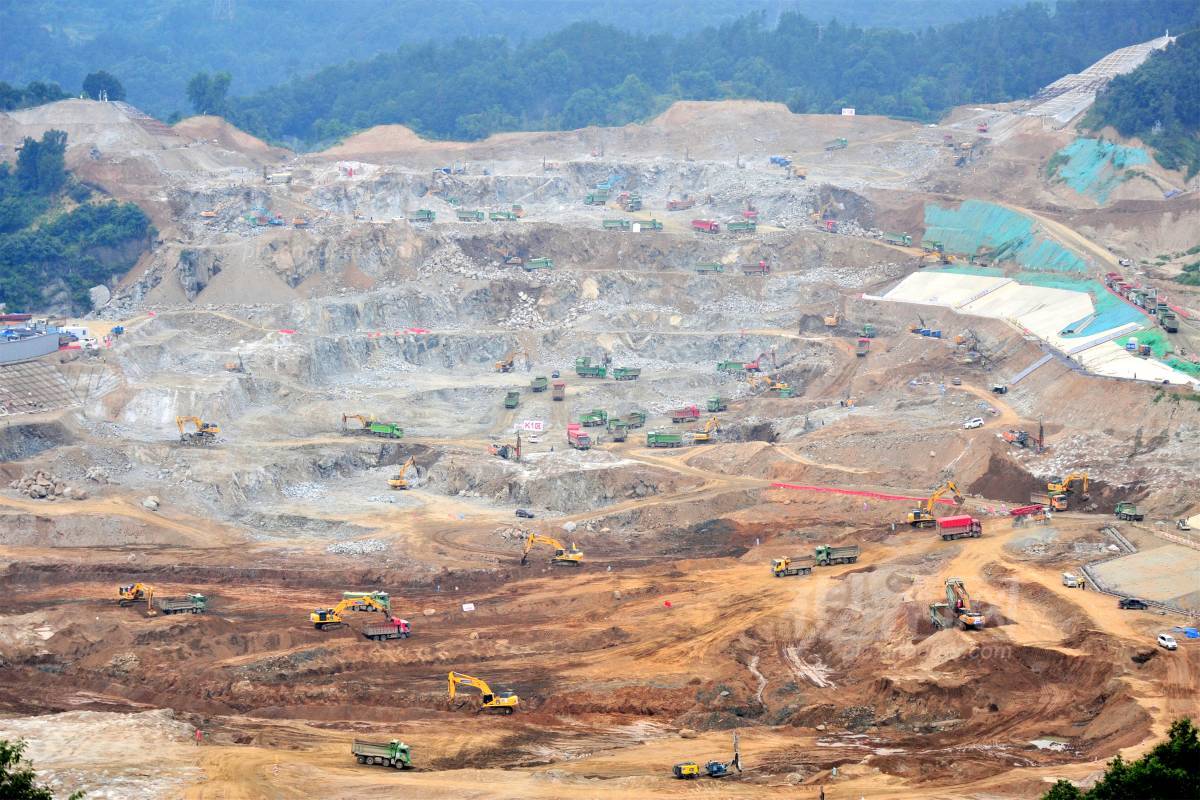

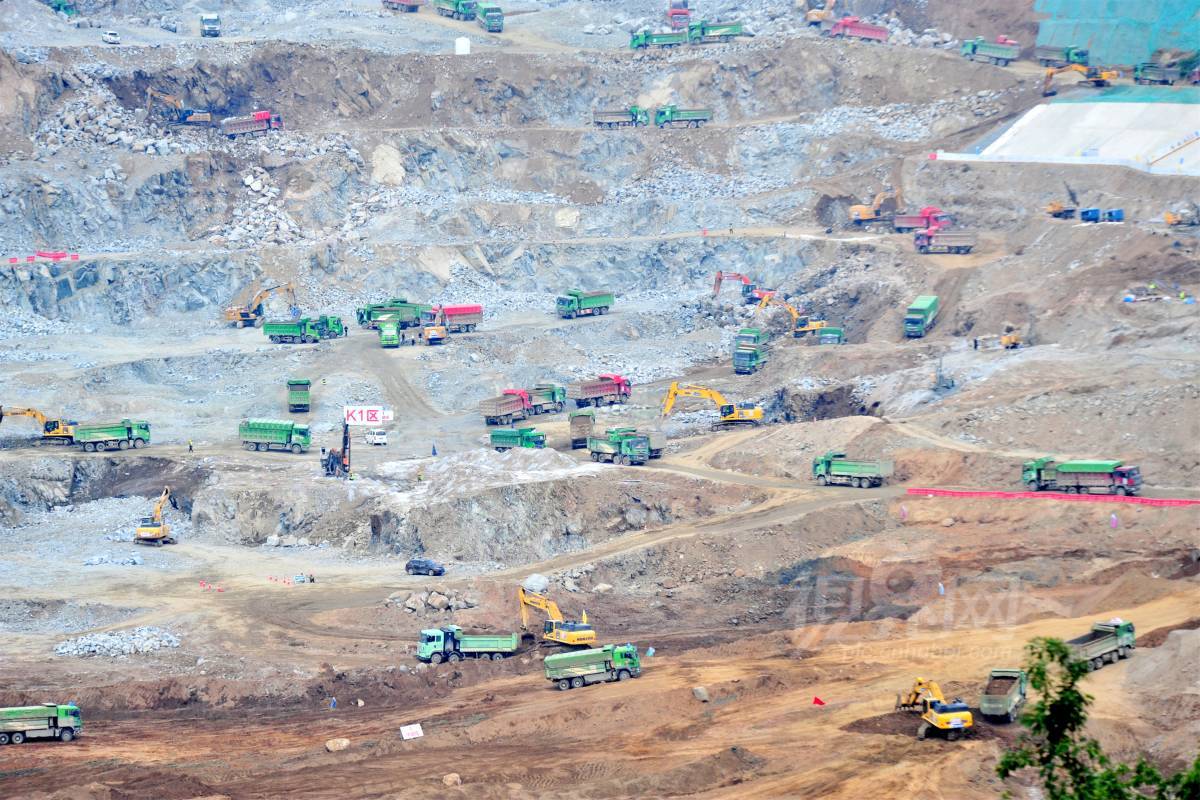

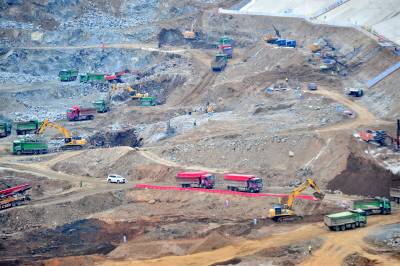

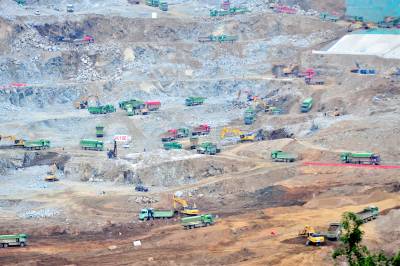

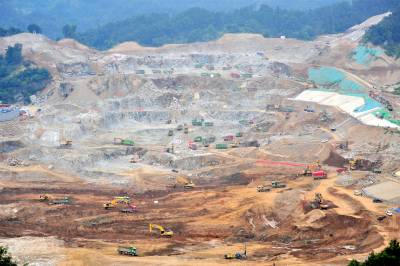

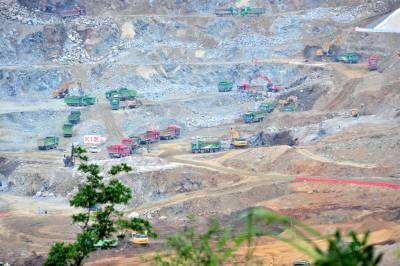

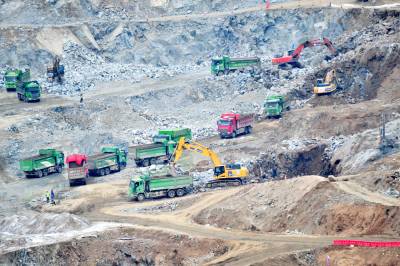

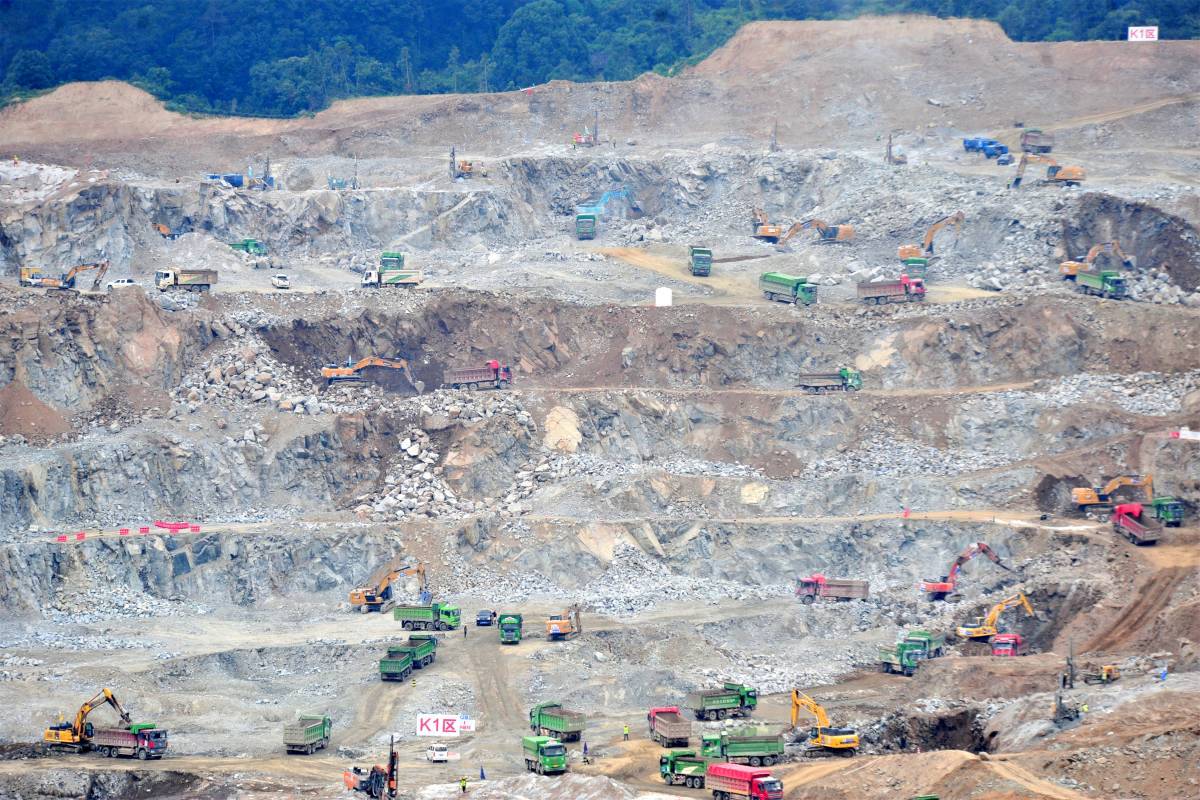

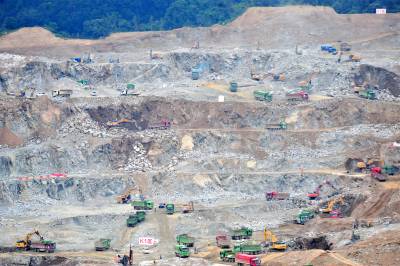

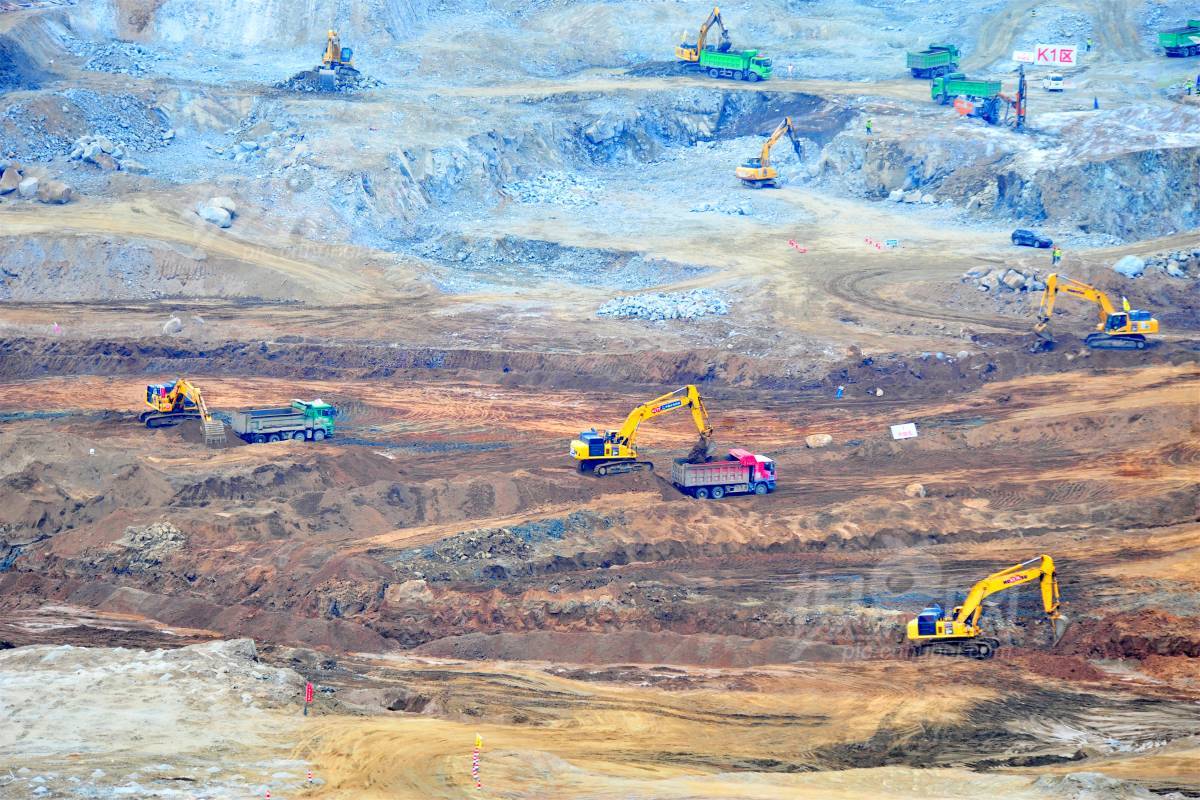

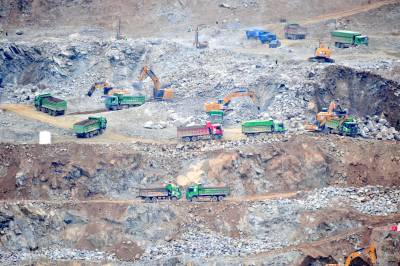

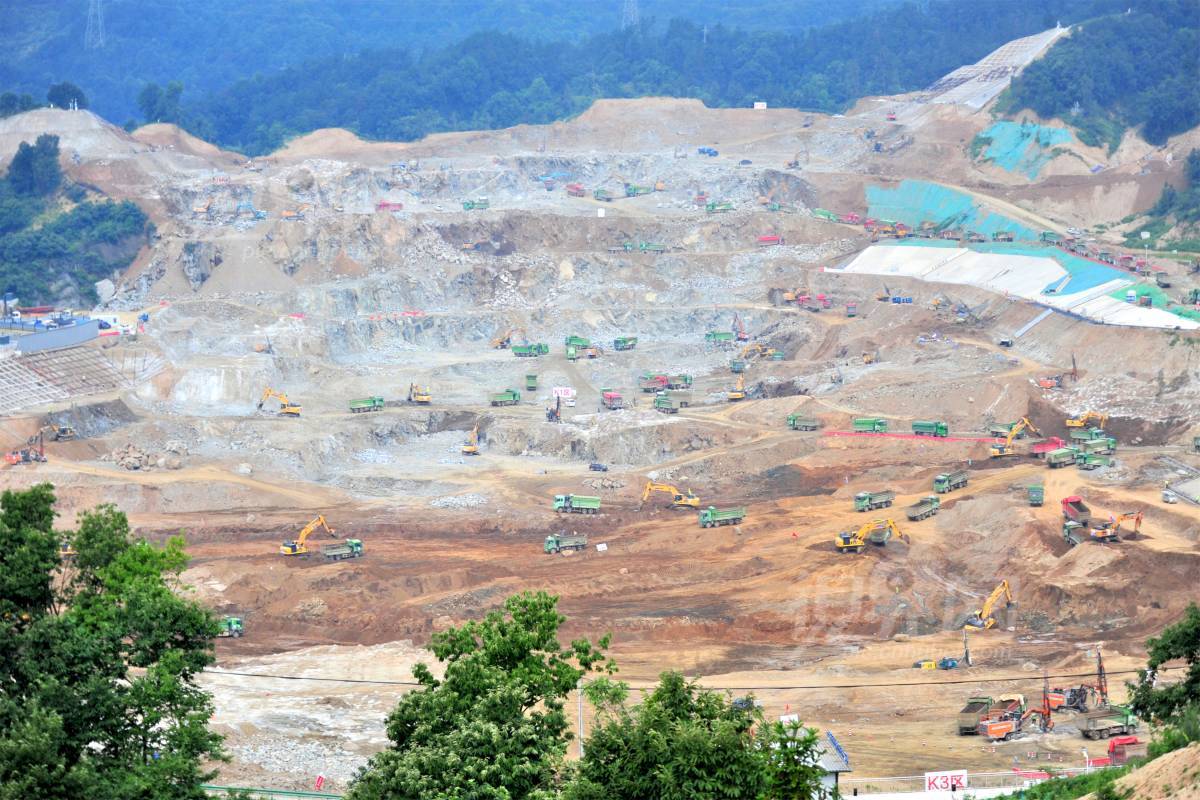

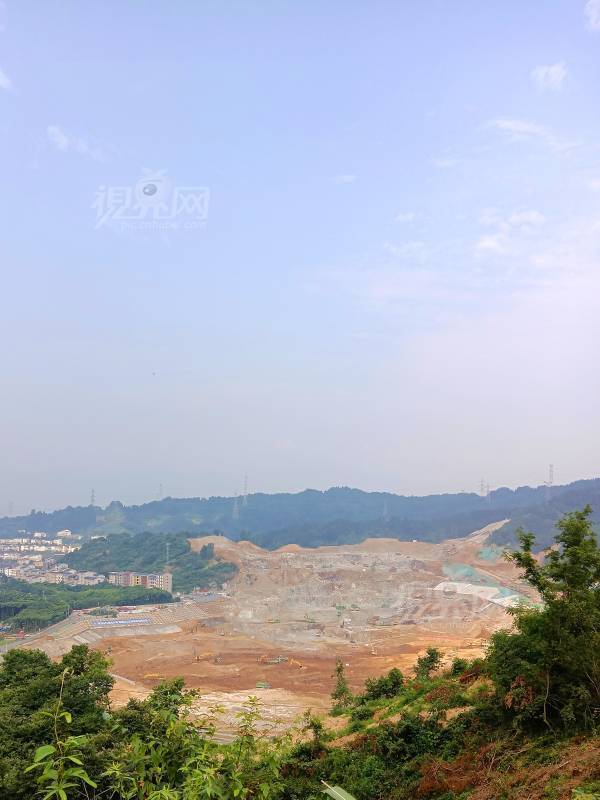

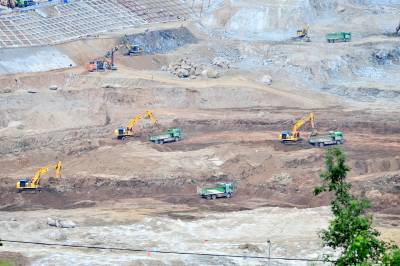

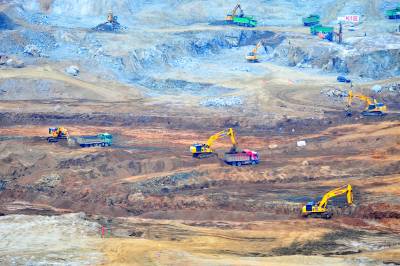

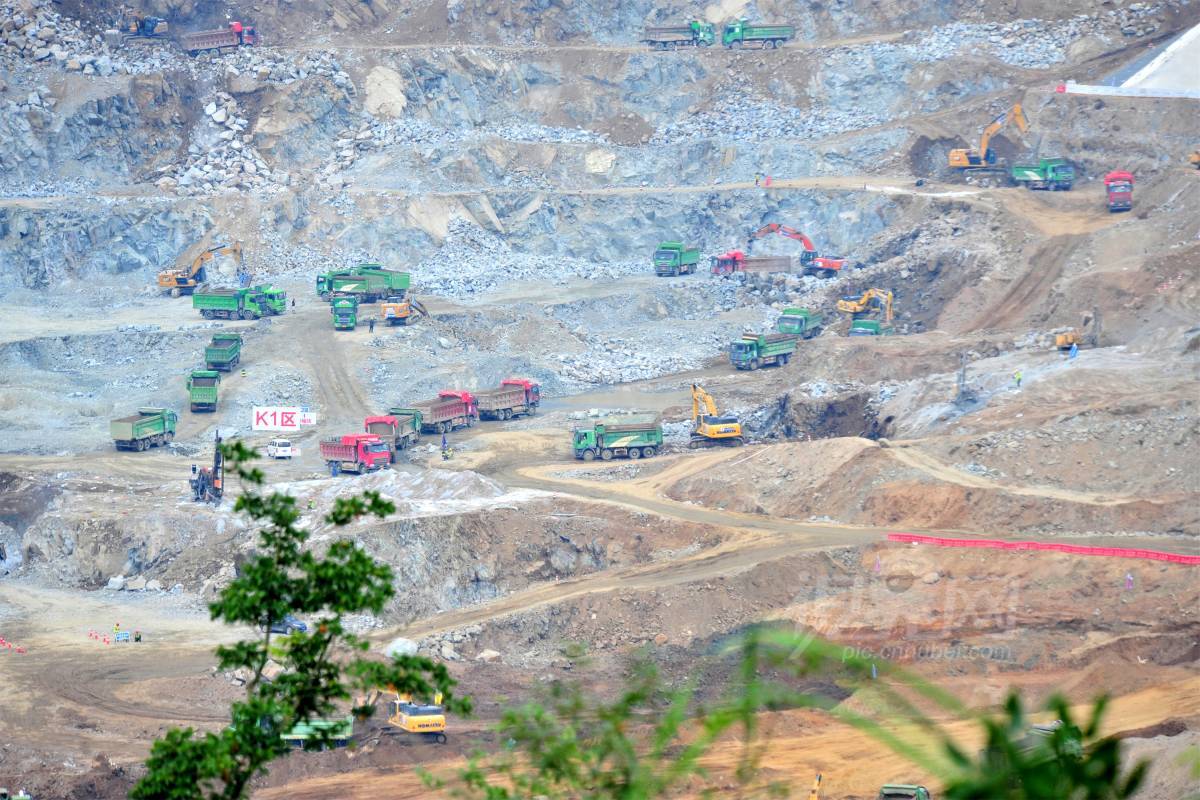

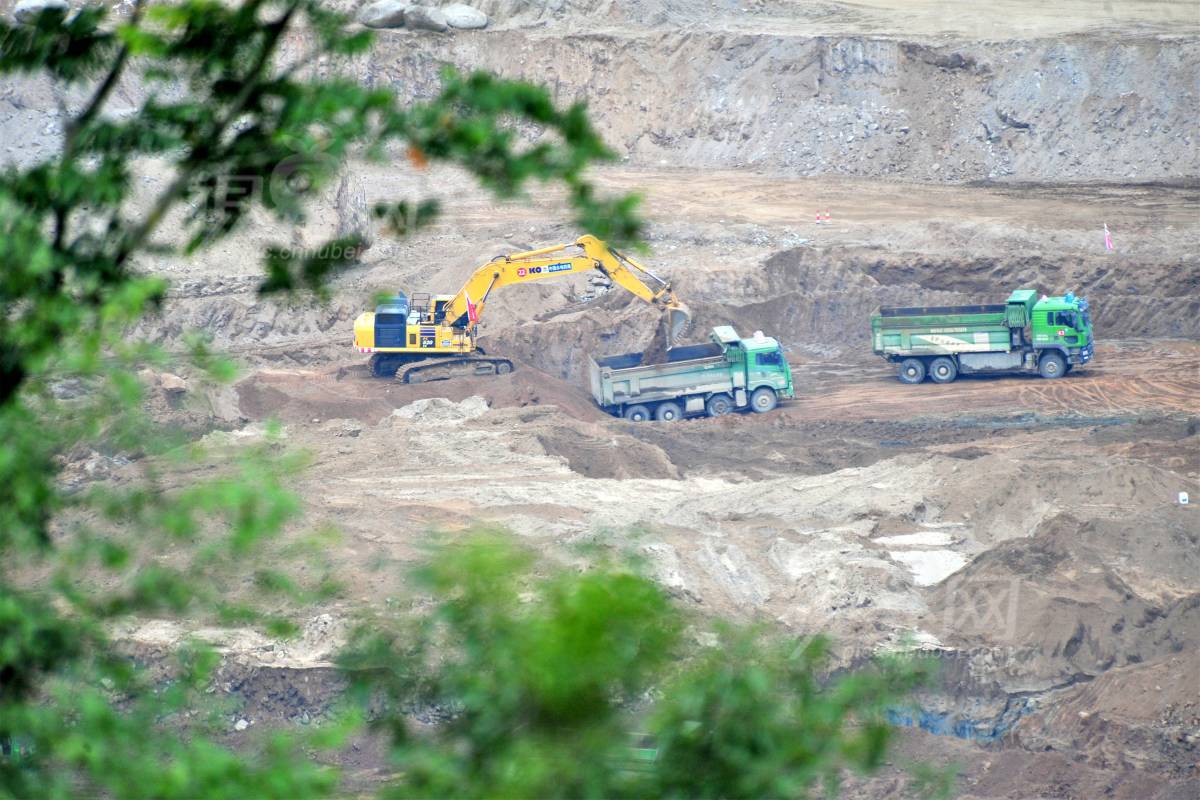

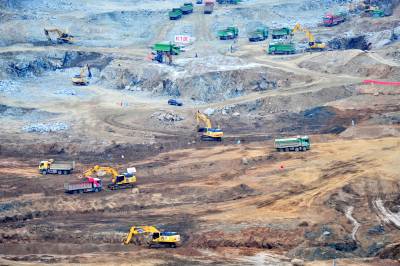

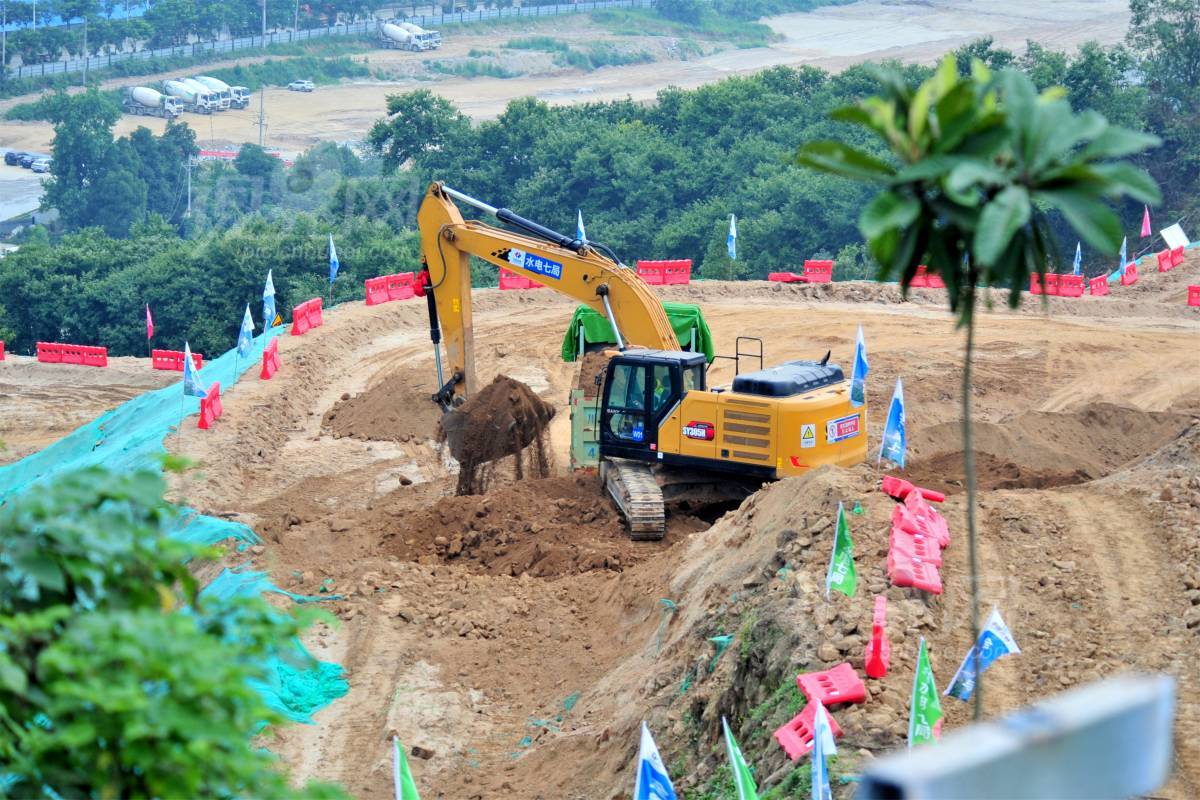

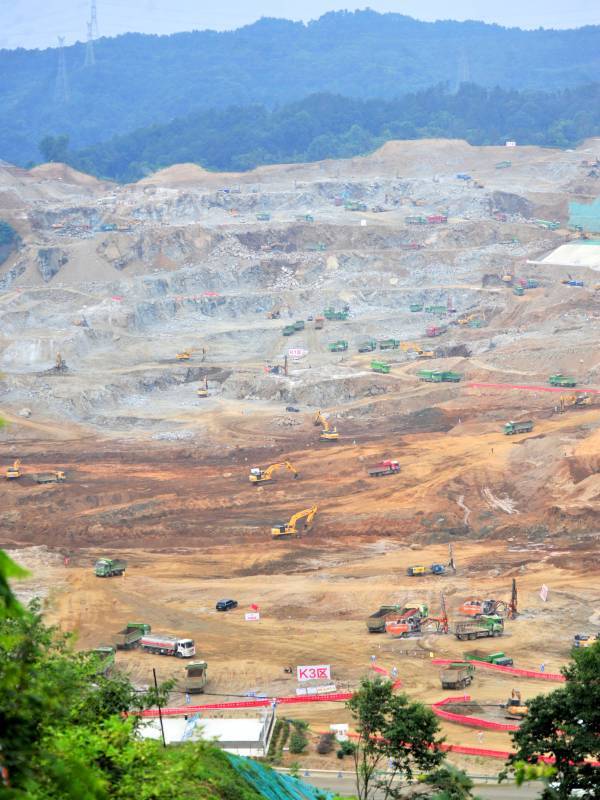

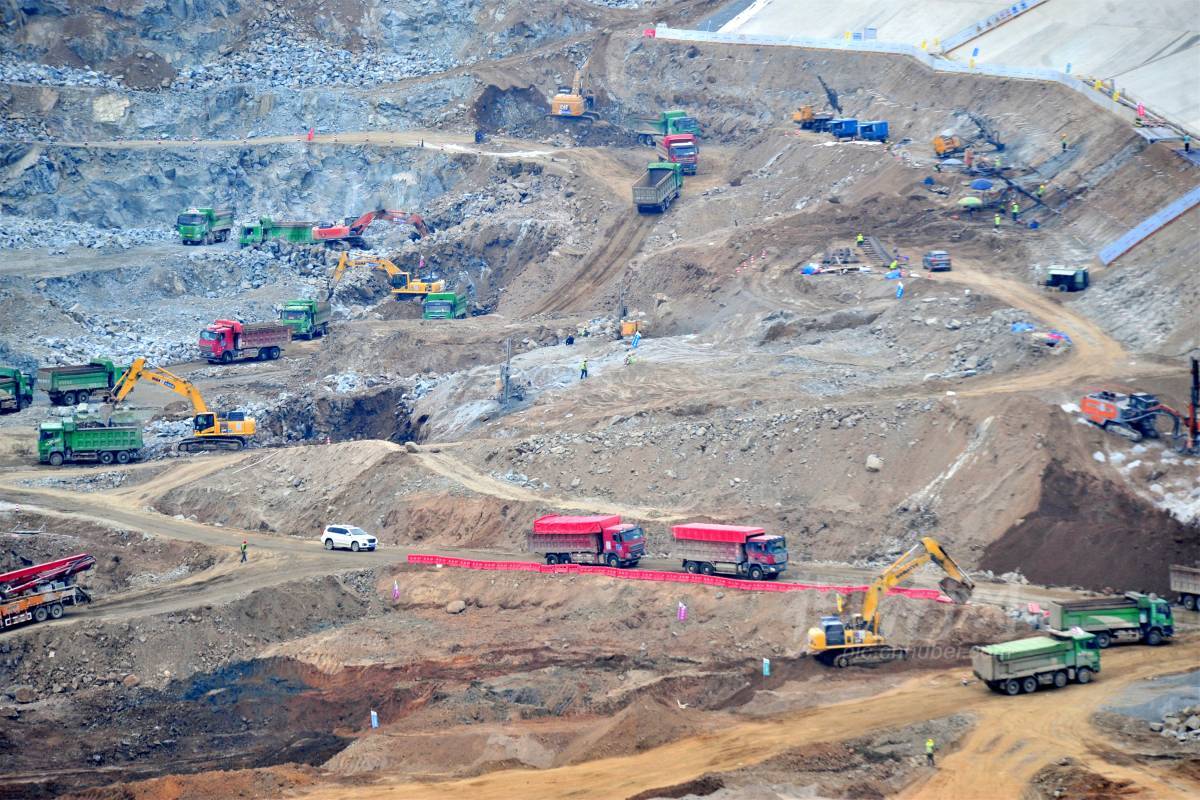

  2026年6月16日,位于宜昌市夷陵区乐天溪镇的三峡枢纽新通道先行开挖区正在加紧基础土建施工,大型运输车、挖掘机配合作业,建设现场一派忙碌景象。   包含三峡枢纽新通道和葛洲坝航运扩能两部分的三峡水运新通道工程自2026年6月8日正式开工建设以来,各施工现场呈现热火朝天景象。其中,三峡枢纽新通道位于现有三峡船闸北侧,将新建双线五级船闸,包括上游引航道、下游引航道及船闸主体段等三部分,总长约6680米,工期为112个月(含12个月工程筹建期)。建成后,三峡枢纽将形成四线船闸加升船机的格局,总通过能力达到3.36亿吨。   三峡枢纽新通道设置长935米的先行开挖区,是未来主航道的一部分。在它两侧,有8回500千伏和2回220千伏的高压线。先行开挖区开挖完成后,高压线将迁建到这里,解放其他区域。先行开挖区还承担“试验田”作用:新炸药、智能锚索、电动重卡、数字孪生调度系统等新技术都要先在这里试验,再推广到整个工程。   据悉,三峡水运新通道是我国“十五五”期间开工建设的首个国家重大标志性工程,总投资约772.08亿元。这是三峡工程之后,长江干线上集水利、航运、生态等功能于一体的最大综合性工程,有利于提升长江黄金水道通航能力。(视界网 张国荣 摄)
