竹山县潘口抽水蓄能电站调压井建设即将完工

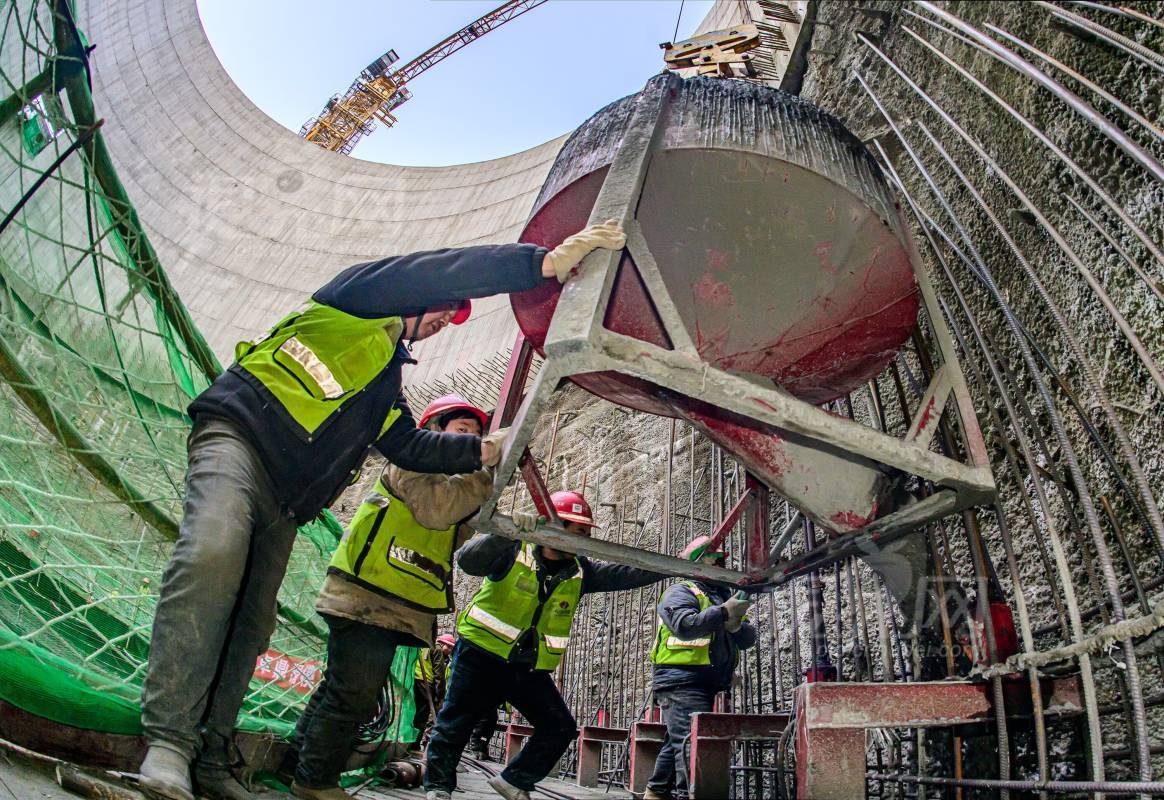

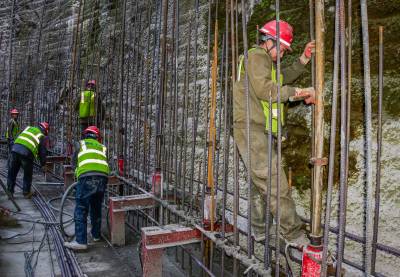

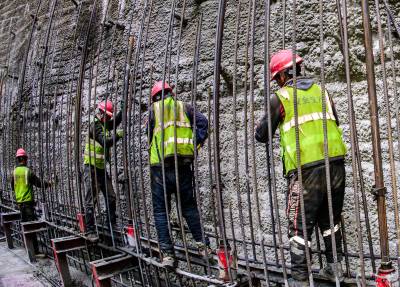

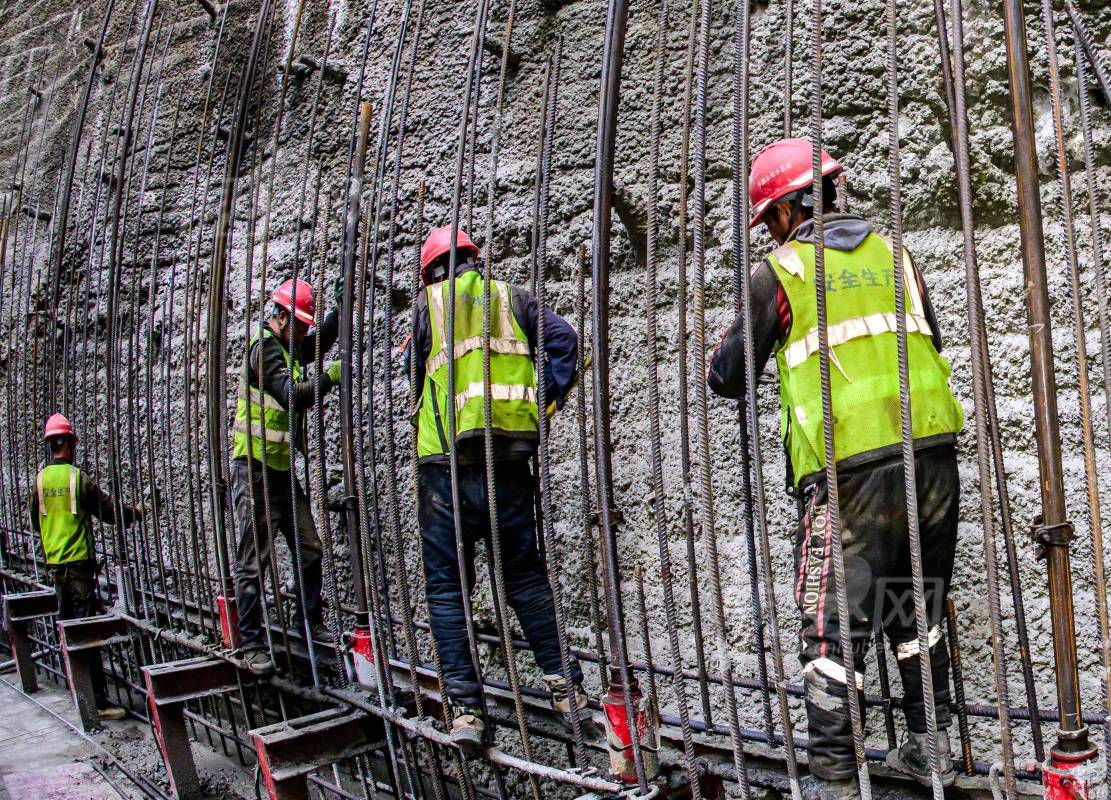

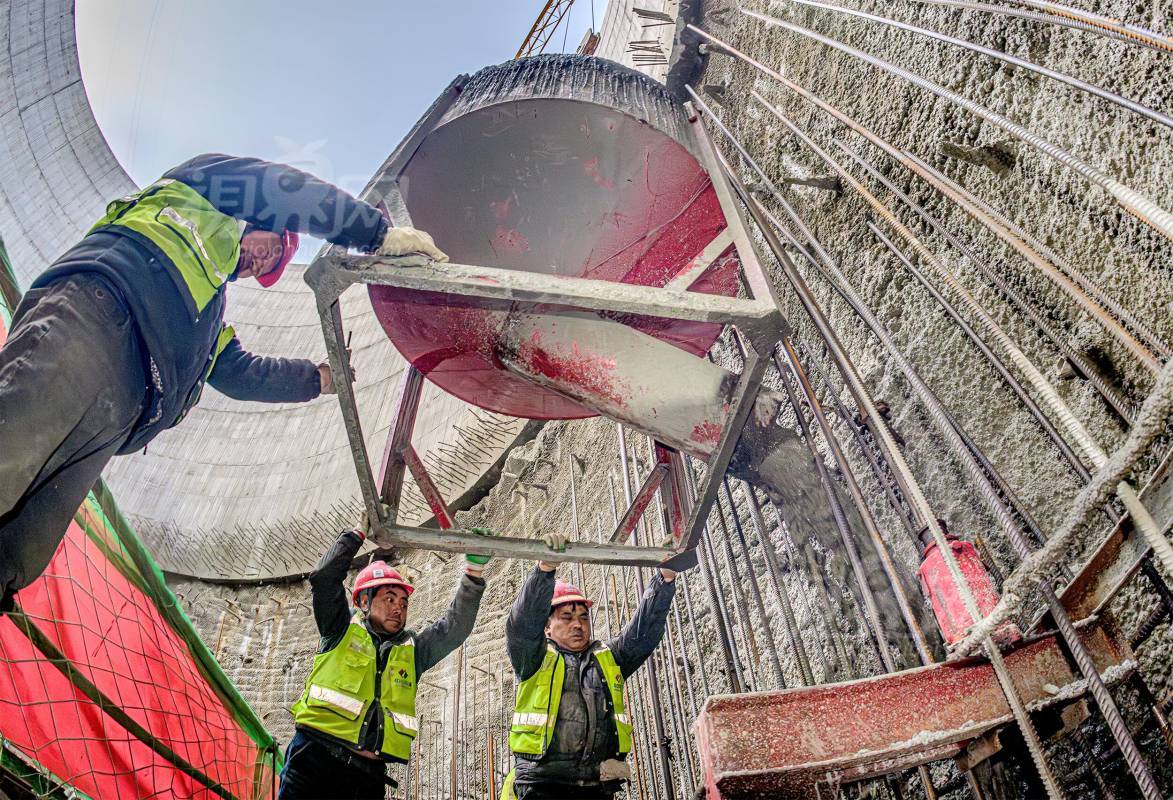

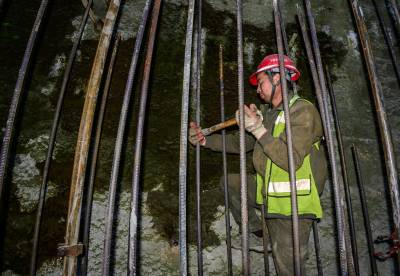

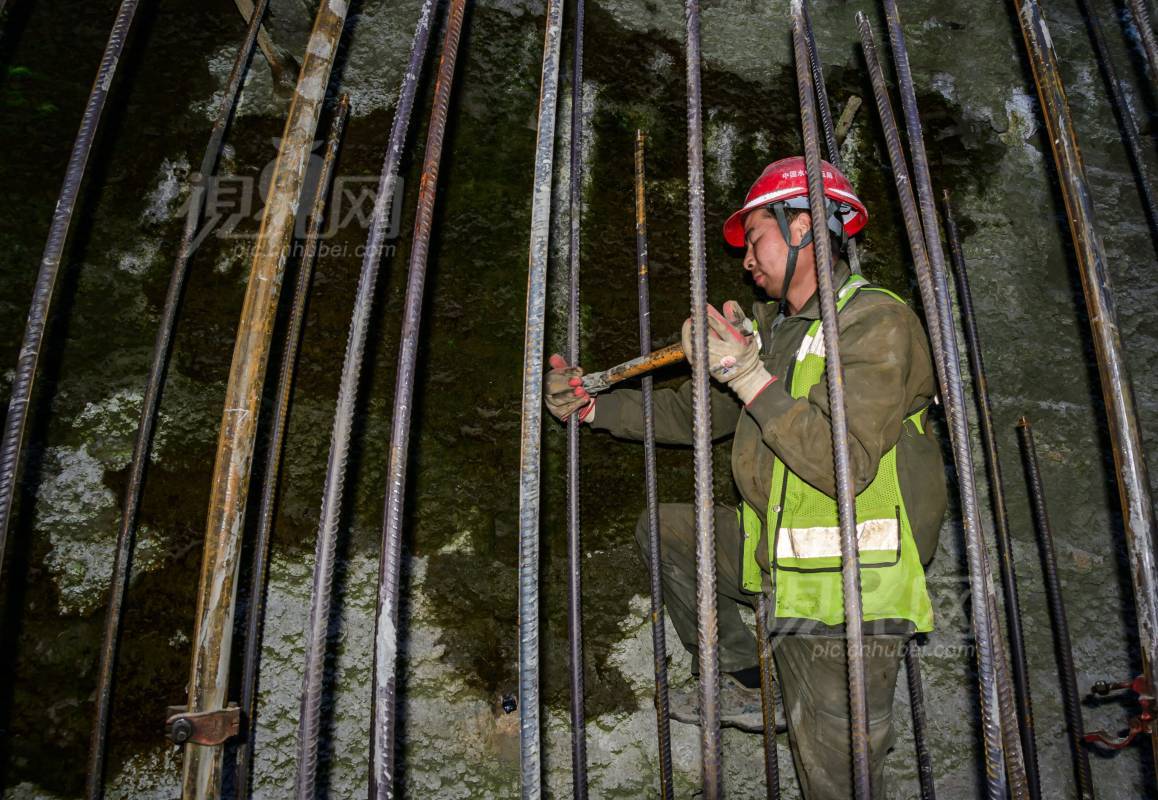

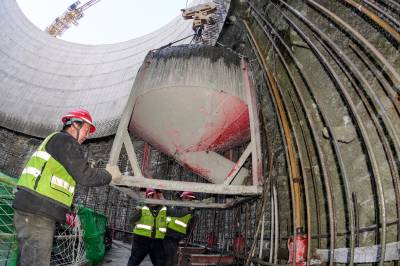

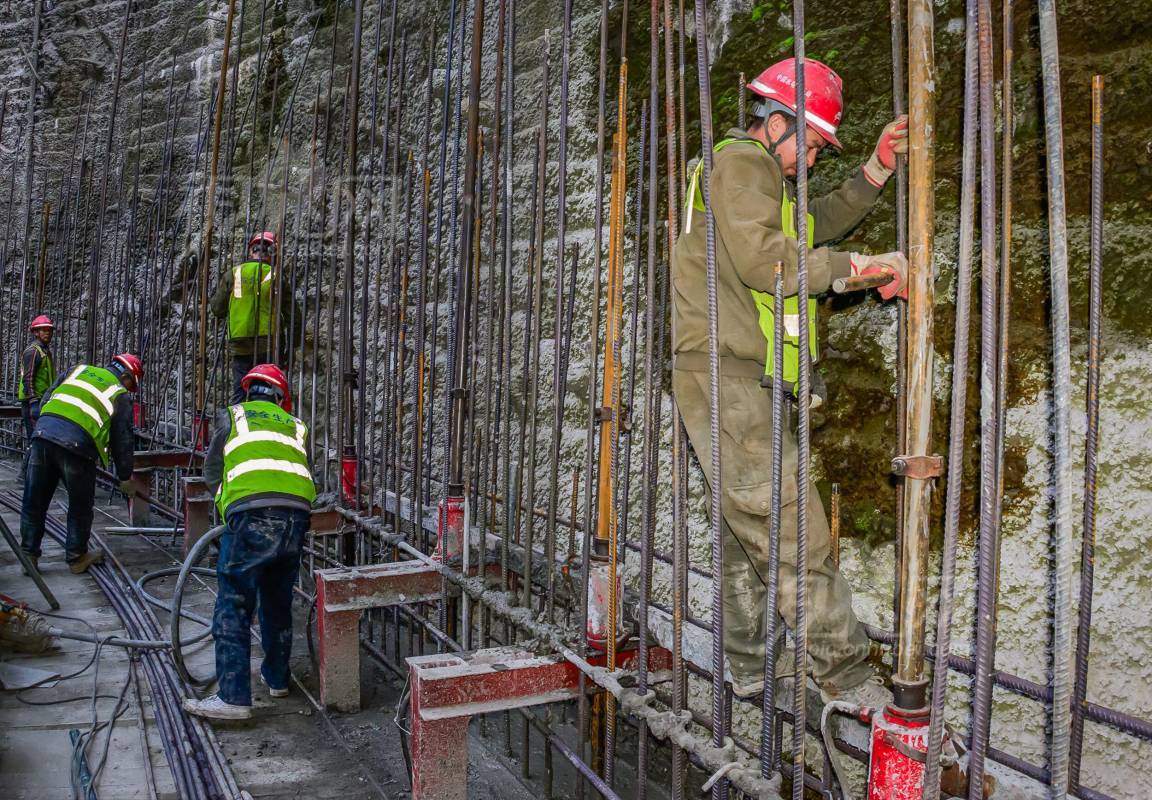

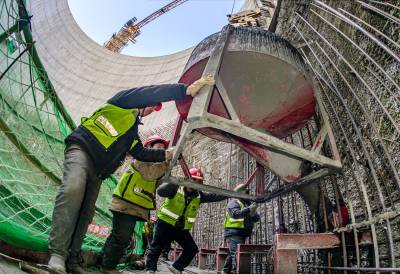

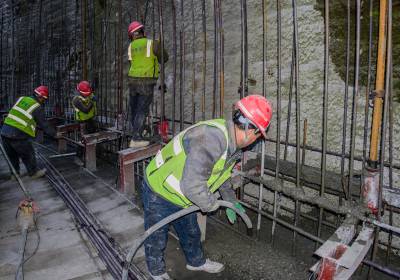

2026年1月27日,由中国水电十五局承建的竹山县潘口抽水蓄能电站阻抗式调压井离井口端12米处作业面混凝土衬砌正在紧张进行。
阻抗式调压井主要作用是通过“阻抗”机制控制输水系统在供水闸门开(闭)过程中缓解水击压力和控制水位波动,保障机组安全稳定运行。
该调压井深度达140米,其中下端直径10.8米、高度110米的内壁衬砌已完工,顶端直径30米、高度30米的内壁衬砌已完成18米。预计2月底前,调压井钢筋混凝土衬砌任务将全面完成。
潘口抽水蓄能电站是国家抽水蓄能发展规划(2021-2035年)重点实施项目,也是南水北调(中线)水源地丹江口库区首个抽水蓄能电站。2024年5月8日正式动工兴建,主要包括输水系统、发电厂房系统和下水库加固改造等项目,总投资26.83亿元,装机容量29.8万千瓦,设计年发电量2.8亿千瓦时。 截止到2026年元月中旬,电站建设已完成总工程量的70%,预计2026年11月底,首台机组将实现并网发电。(石濡华 李海斌)
