竹山县潘口抽水蓄能电站建设有序推进

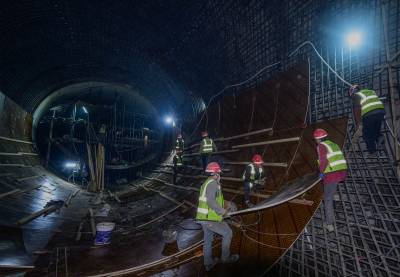

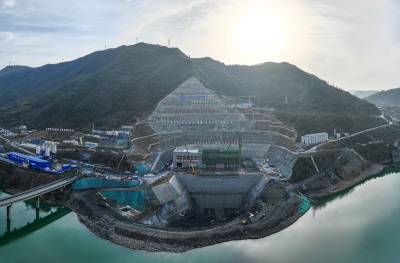

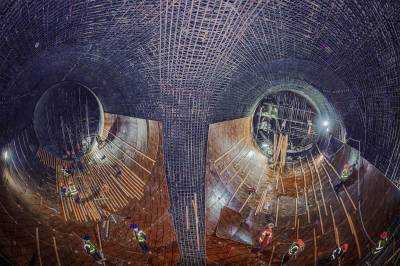

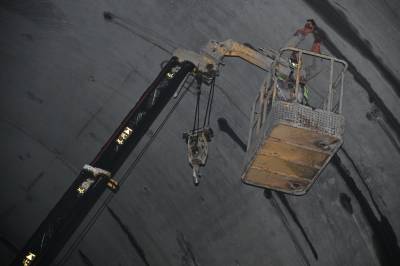

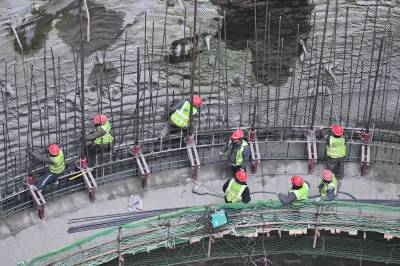

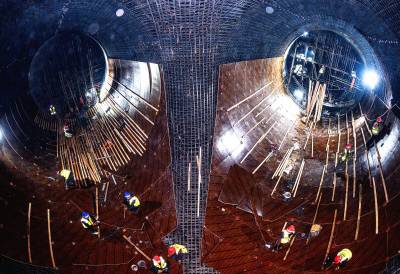

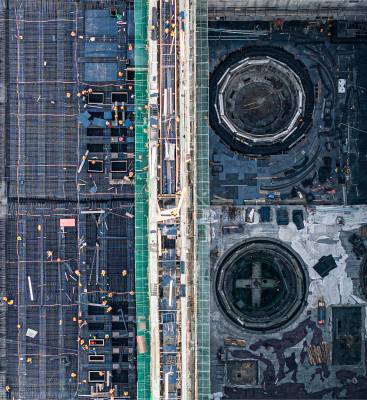

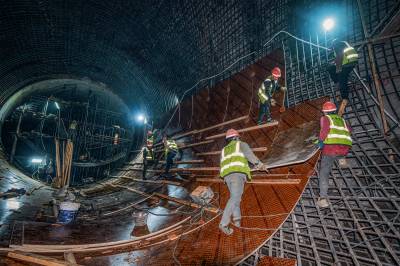

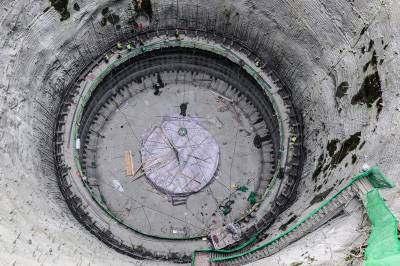

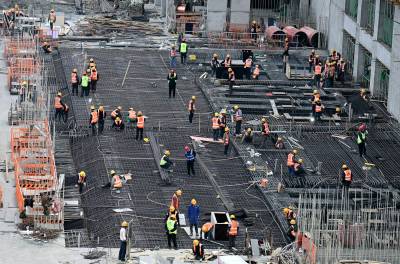

2026年1月18日,竹山县潘口抽水蓄能电站建设如火如萘,工人在阻抗式调压井、引水隧洞、发电厂房等多个工地,工人师傅实行24小时轮班不间断施工。
潘口抽水蓄能电站是国家抽水蓄能发展规划(2021-2035年)重点实施项目,也是南水北调(中线)水源地丹江口库区首个抽水蓄能电站。2024年5月8日正式动工兴建,主要包括输水系统、发电厂房系统和下水库加固改造等项目,总投资26.83亿元,装机容量29.8万千瓦,设计年发电量2.8亿千瓦时,2026年底,首台机组将同步实现并网发电。(石濡华 李海斌)
