襄阳弗迪110千伏变电站成功送电(客户端采稿)

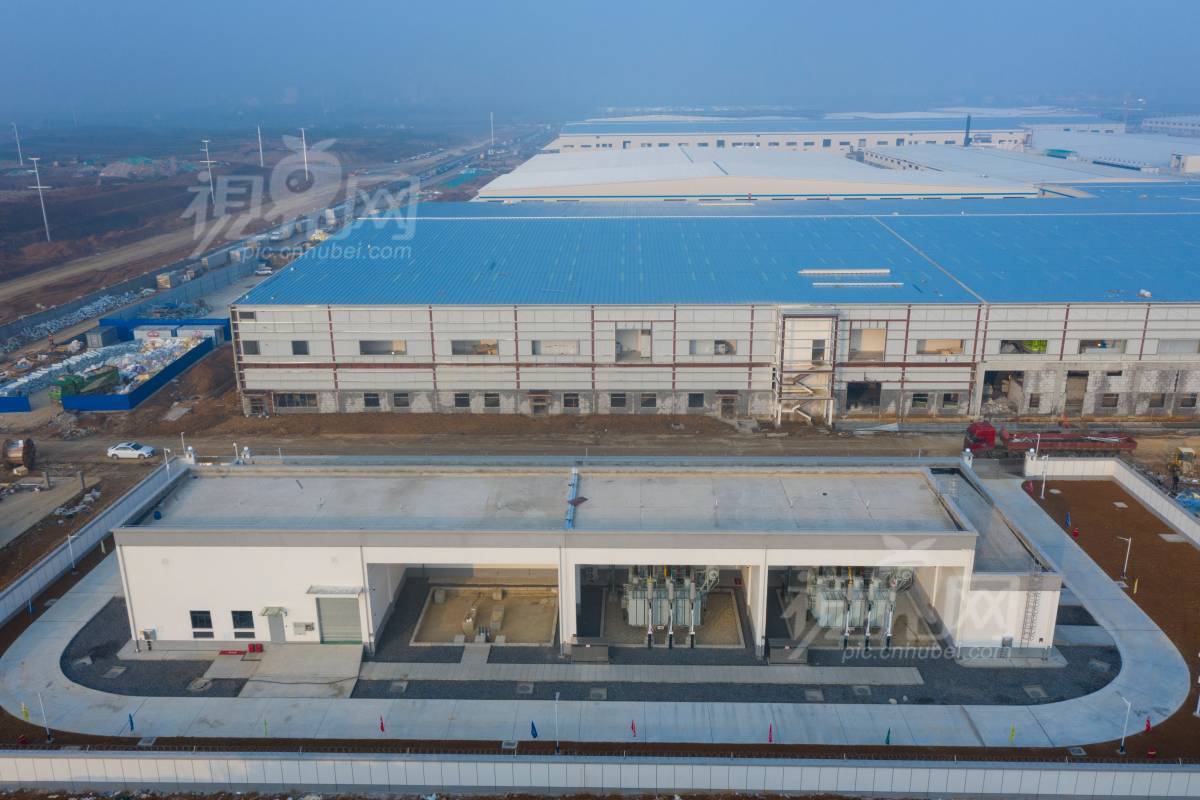

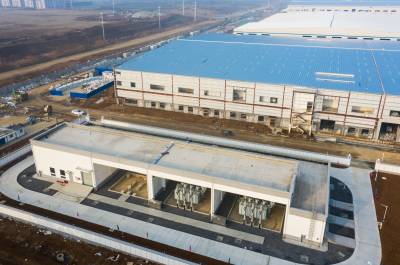

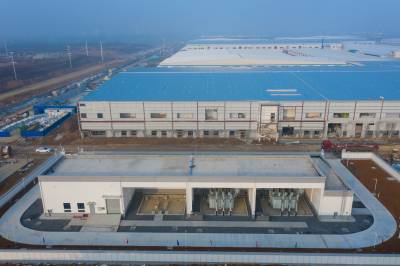

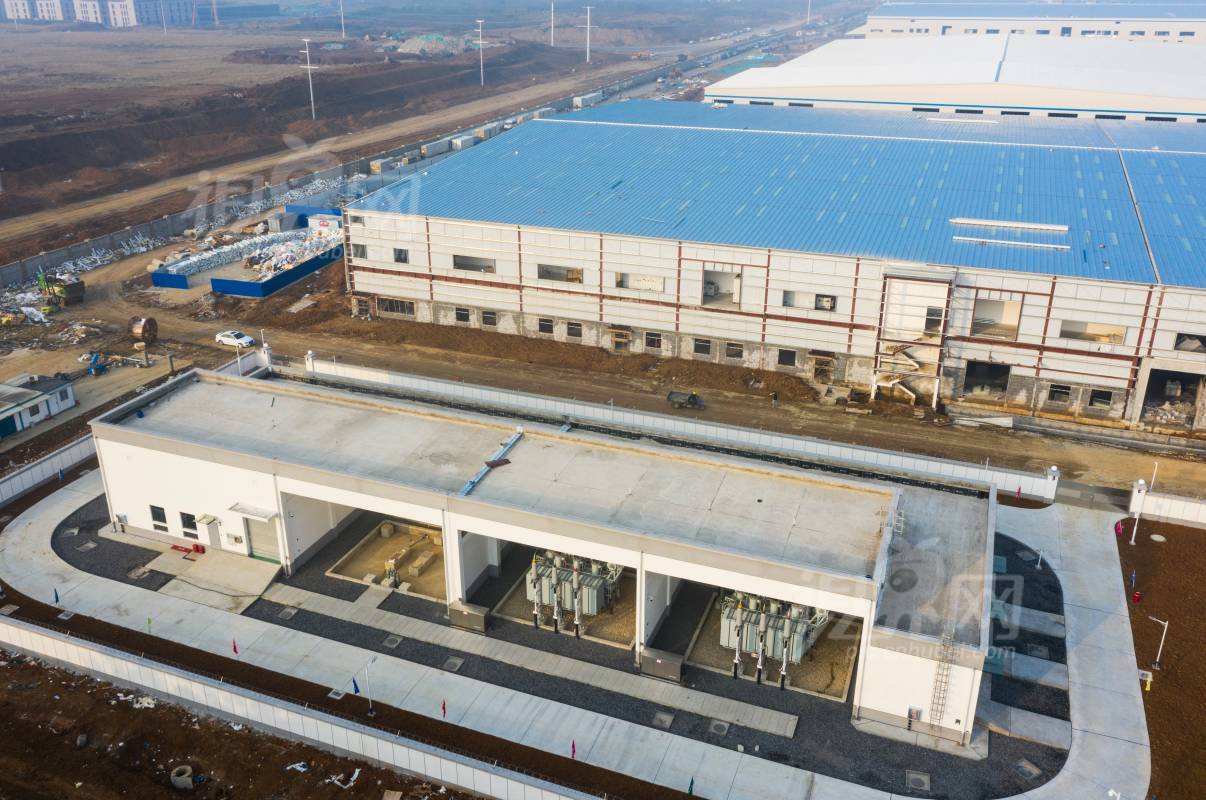

“弗迪110千伏变电站主变冲击、核相、解合环等相关试验已完成,1#主变、2#主变已带上负荷……”11月1日凌晨5时整,襄阳弗迪110千伏变电站成功送电,为比亚迪新能源动力电池项目的正式投运提供坚强电力支撑。今后,比亚迪旗下襄阳弗迪新能源动力电池制造,将从这里源源不断获得稳定可靠的生产用电。
襄阳比亚迪产业园是政府重点招商引资项目,主要包括动力电池生产及零部件、零碳园区、新能源汽车零部件等项目,于2022年4月开工建设,分三期建设,一期总投资100亿元。预计2022年12月第一条生产线建成投产,建成后年产值可达140亿元。
“弗迪110千伏输变电工程本期建设2台50兆伏安有载调压变压器,2回110千伏出线,30回10千伏电缆出线,2台(3.6+4.8)兆乏无功补偿装置。”襄电集团输变电工程分公司经营总监陈远洲介绍,一项110千伏变电站工程从立项、设计、施工到并网运行,通常需要12至16个月时间,襄电集团输变电工程分公司秉承“我家有电工”的“店小二”营商服务精神,仅用不到6个月就建成弗迪110千伏输变电工程,为比亚迪“百亿”产业园提供了可靠的电源支撑,同时也创下了襄阳电网110千伏客户变电站建设并网的新纪录。
