巴东供电:鏖战四天排除铁塔滑坡险情
6月2日17时45分,经过4天的连续抢修,地处神农溪畔峡谷中的巴东35千伏池潭线017号塔滑坡险情成功排除,线路一次性送电成功。
3月24日,受强降暴雨影响,地处神农溪畔峡谷中的巴东县35千伏池潭线017号塔基上方发生塌方,巨石下滑冲向塔基,致使该铁塔向内倾斜并倒塌,该线路安全运行和稳定供电受到严重影响。

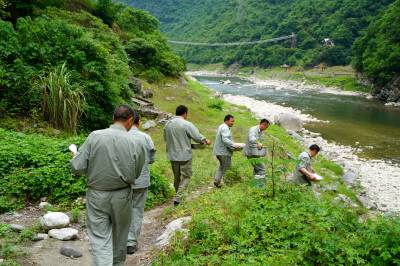

险情发生后,国网巴东县供电公司迅速安排人员对山体滑坡地点进行现场勘察,针对受损现状制定抢修方案。一方面及时与厂家联系定制铁塔,另一方面组织人员立即投入到塔基选点、基础开挖、浇筑等前期抢修施工中。
要恢复线路,必须先将新铁塔组立起来。为避开滑坡体,新塔基向前平移10米处。5月28日,新塔基基础浇筑已达到养护期,6.3吨的铁塔材料调运到位,工人们加紧将铁塔材料一块一块地搬运到工地。

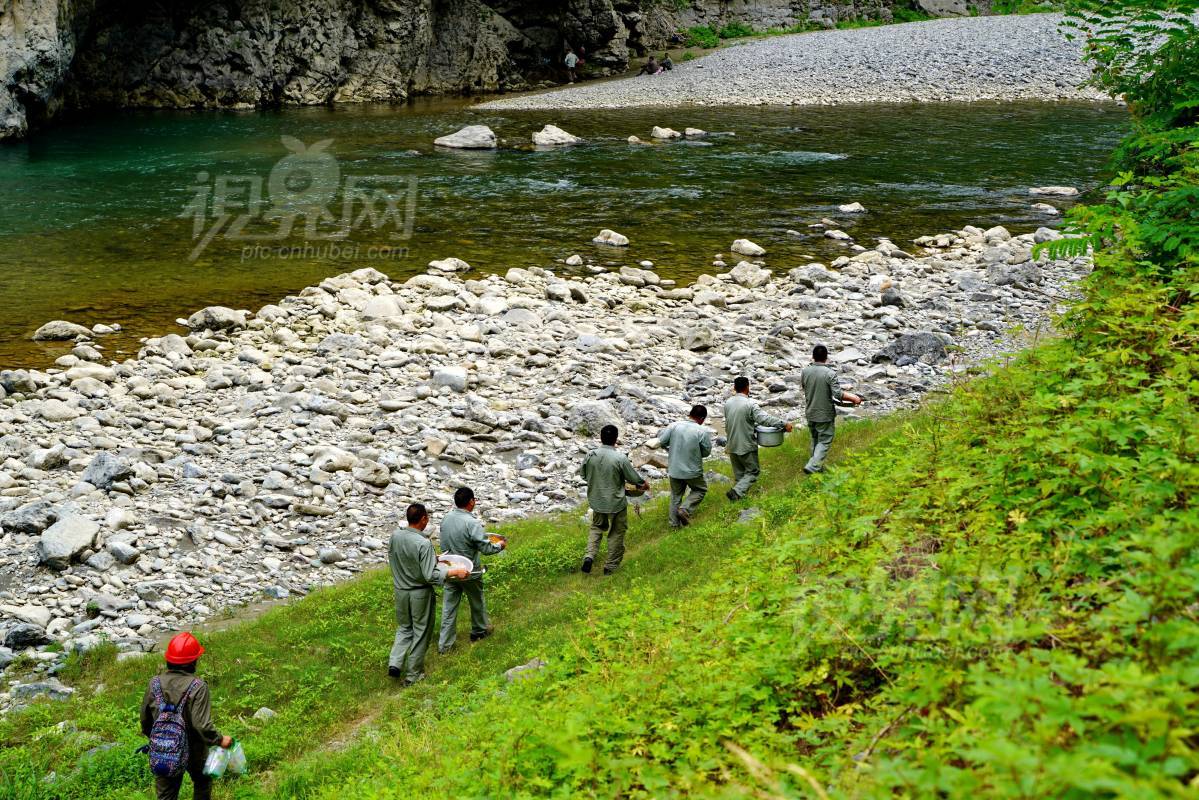

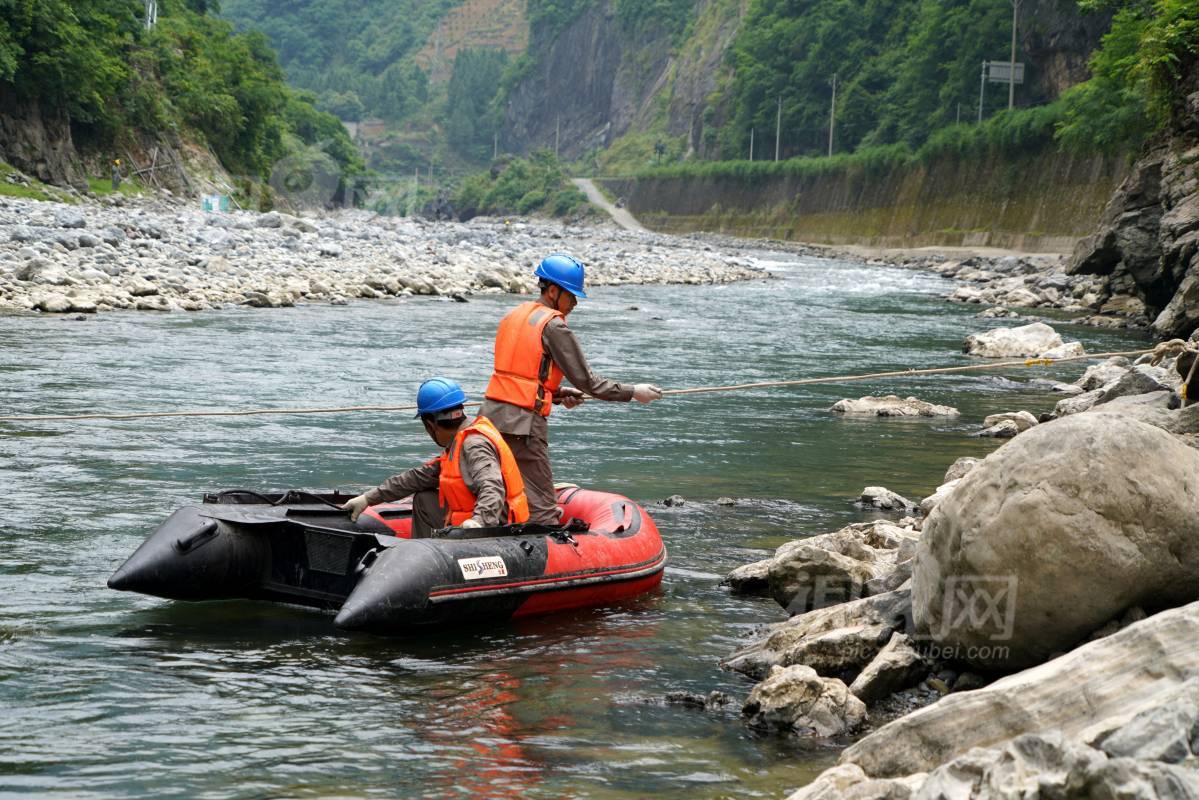

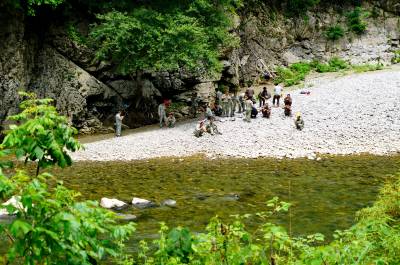

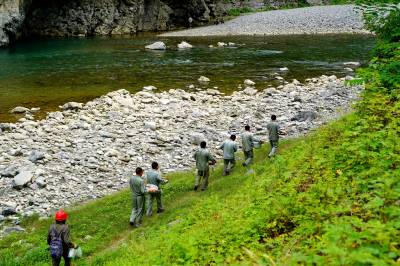

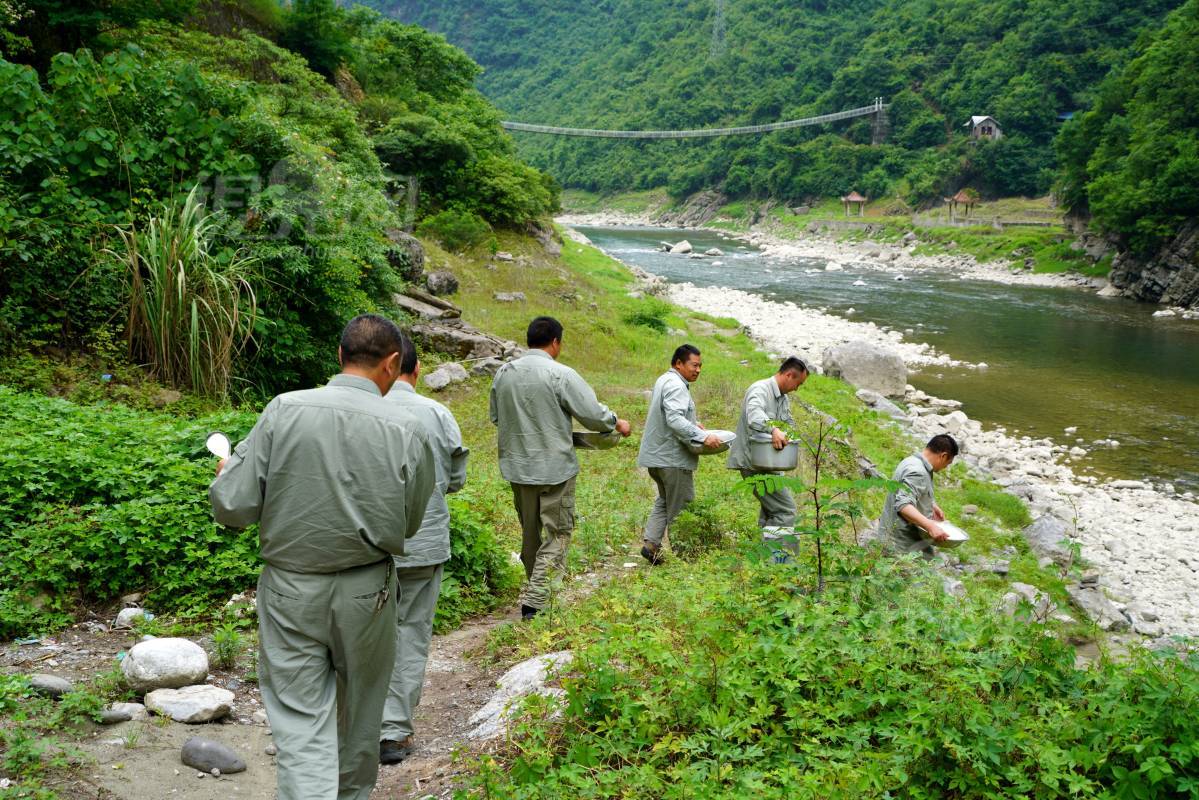

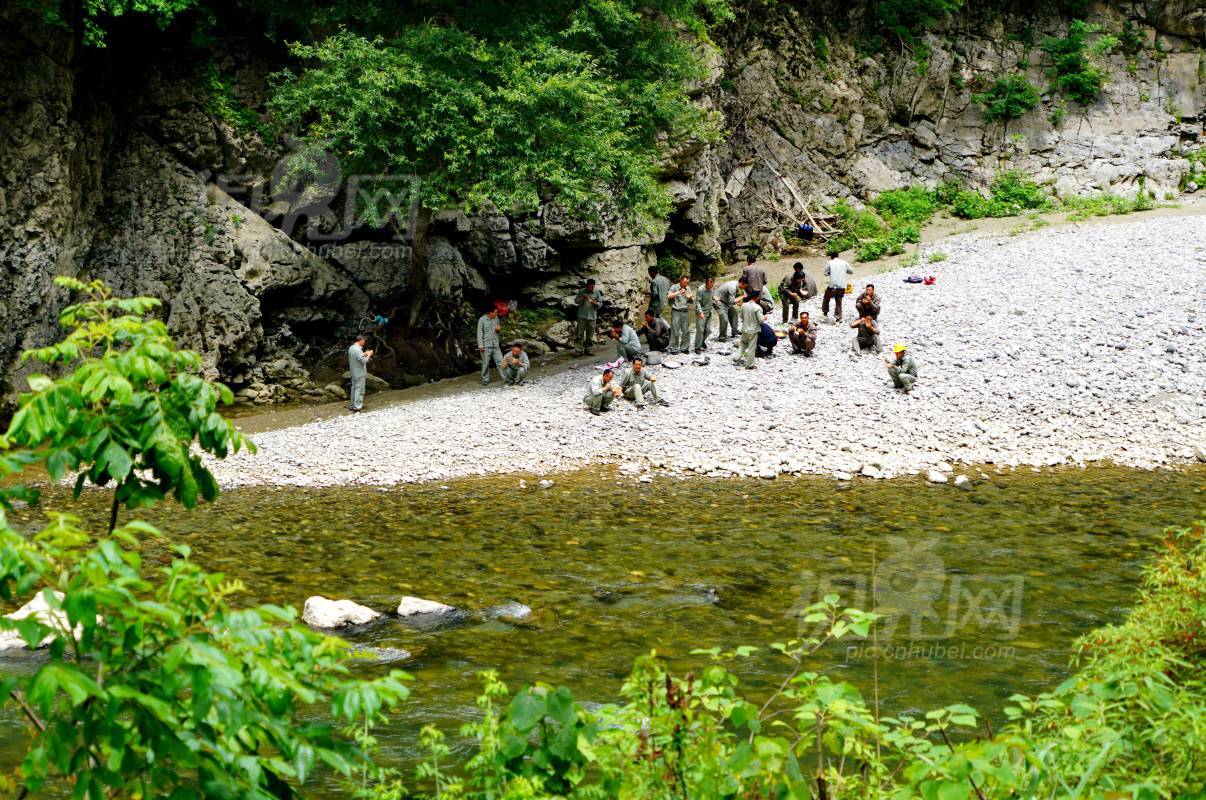

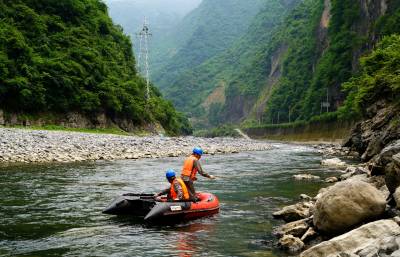

017号塔位于神农溪畔北岸陡峭的石壁上,清澈、湍急的神农溪水奔流不息,抢险队员要想到达对岸不是一件容易事,抢修队员们租来橡皮艇,将人员和抢修工具传递到对岸,5月30日,公司分管领导、运维部、安监、供电所、抢修队伍等相关人员齐聚工地,组塔工作安全有序展开。
雨后初晴的夏日,太阳格外火辣,横担、瓷瓶、工具被太阳‘烤’滚烫,加上峡谷密不透风,滚滚热浪让人透不过气来。抢修人员的衣服湿了又干,干了又湿,汗渍斑斑,但组塔工作一刻没有停止,新塔在一节节地快速‘长’高。
“天气闷热,施工环境差,每天要座橡皮艇到对岸,为抢工期,我们每天天亮就到了工地,中途不休息,午饭是送到工地吃的,很晚才收工……”恩施永扬巴东分公司副总经理谭志山介绍道。

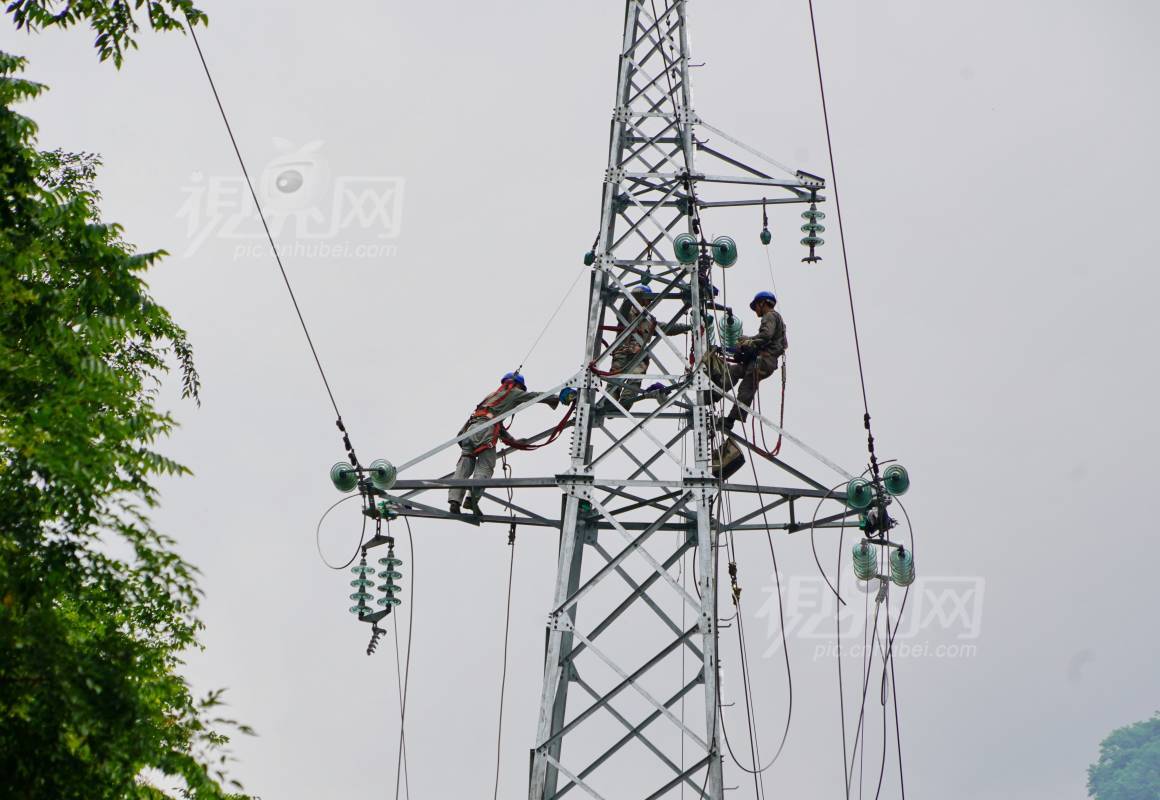

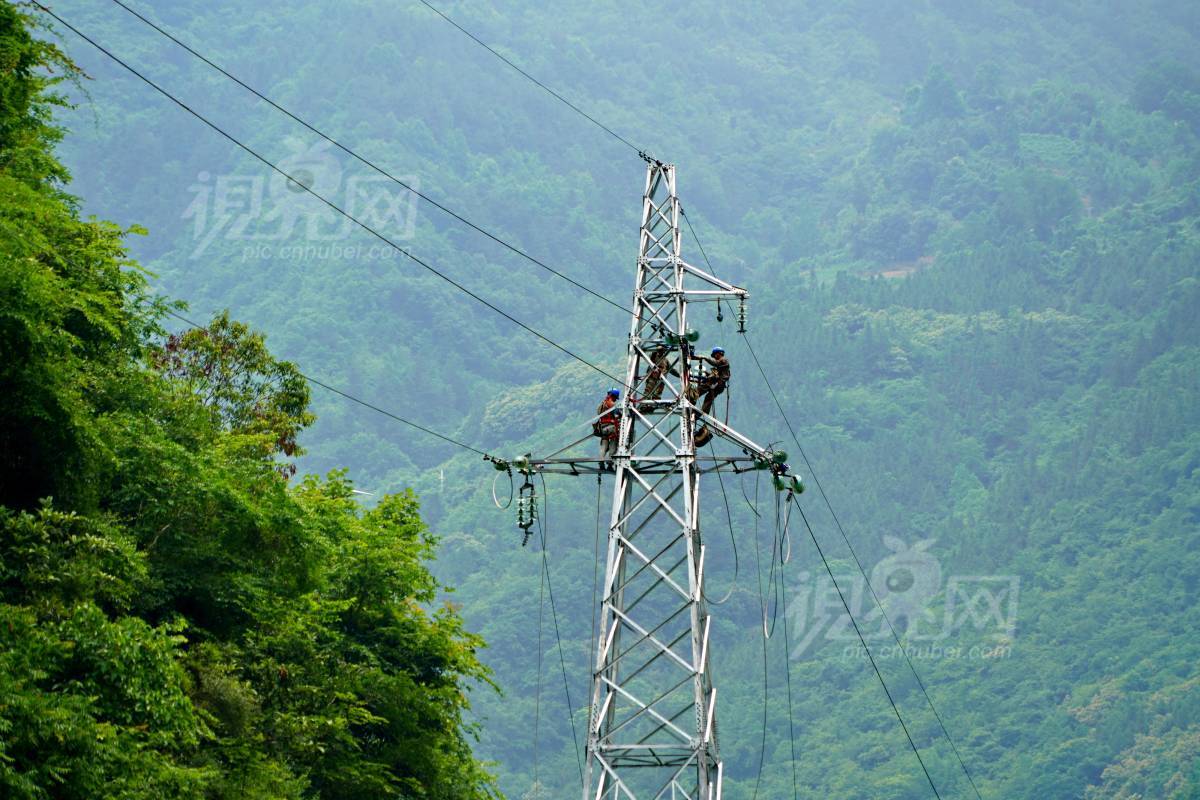

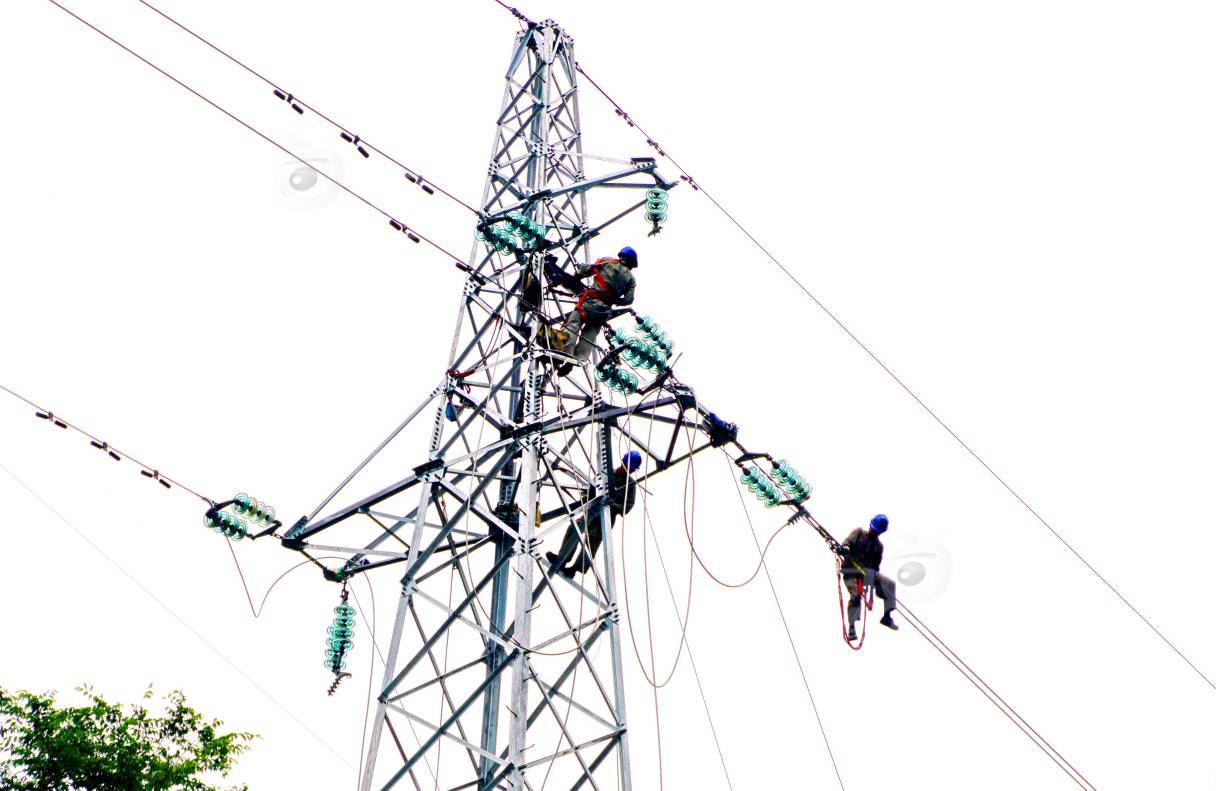

6月2日17时45分,经过全体抢修人员连续4天的艰苦施工,新塔组立、三相导线、接地线、瓷瓶、防震锤、跳线等安装任务完工,成功恢复了该线路供电。
