首页 > 时政 > 三峡南线船闸完成检修恢复通航

作者:郑家裕、吕彩红上传时间:2022-03-23

下一图集

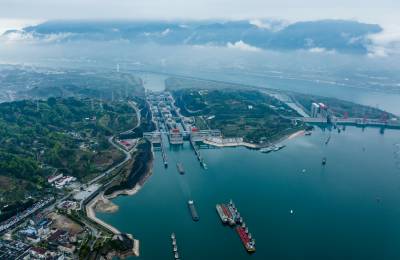

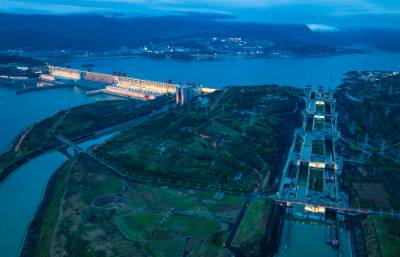

三峡南线船闸完成检修恢复通航

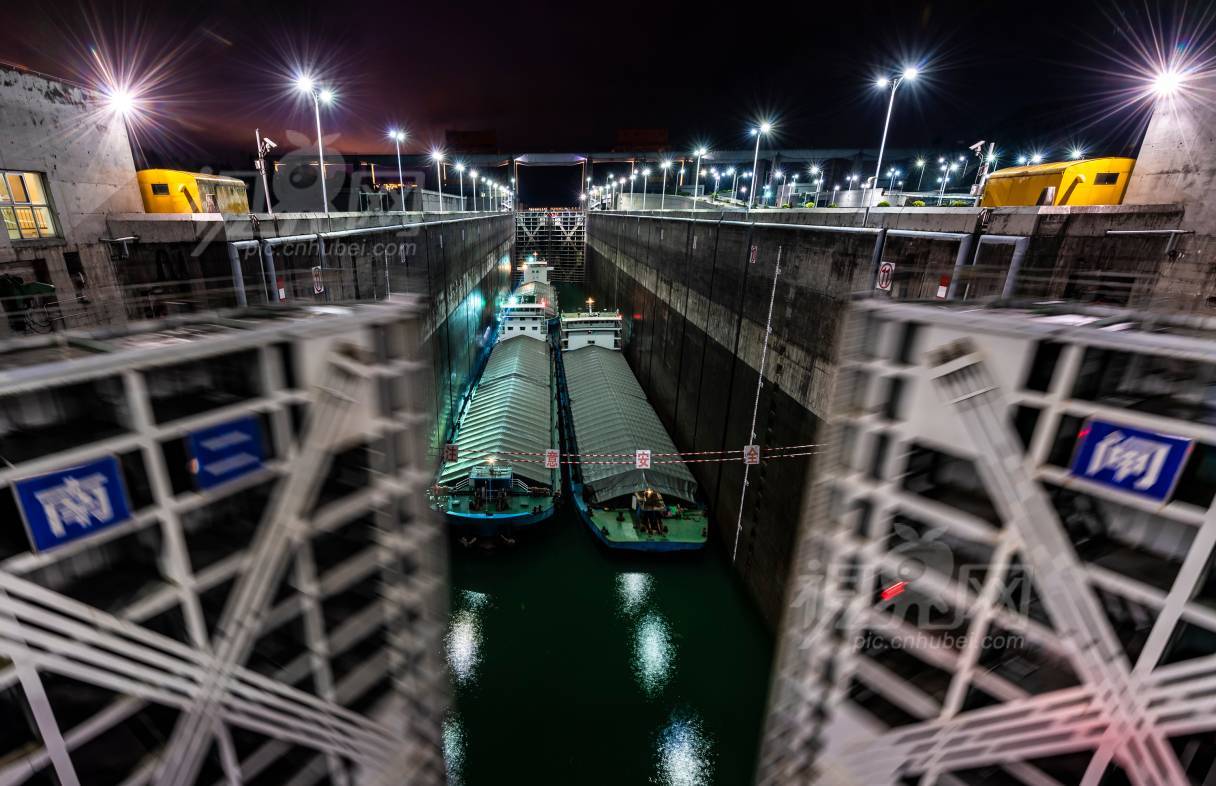

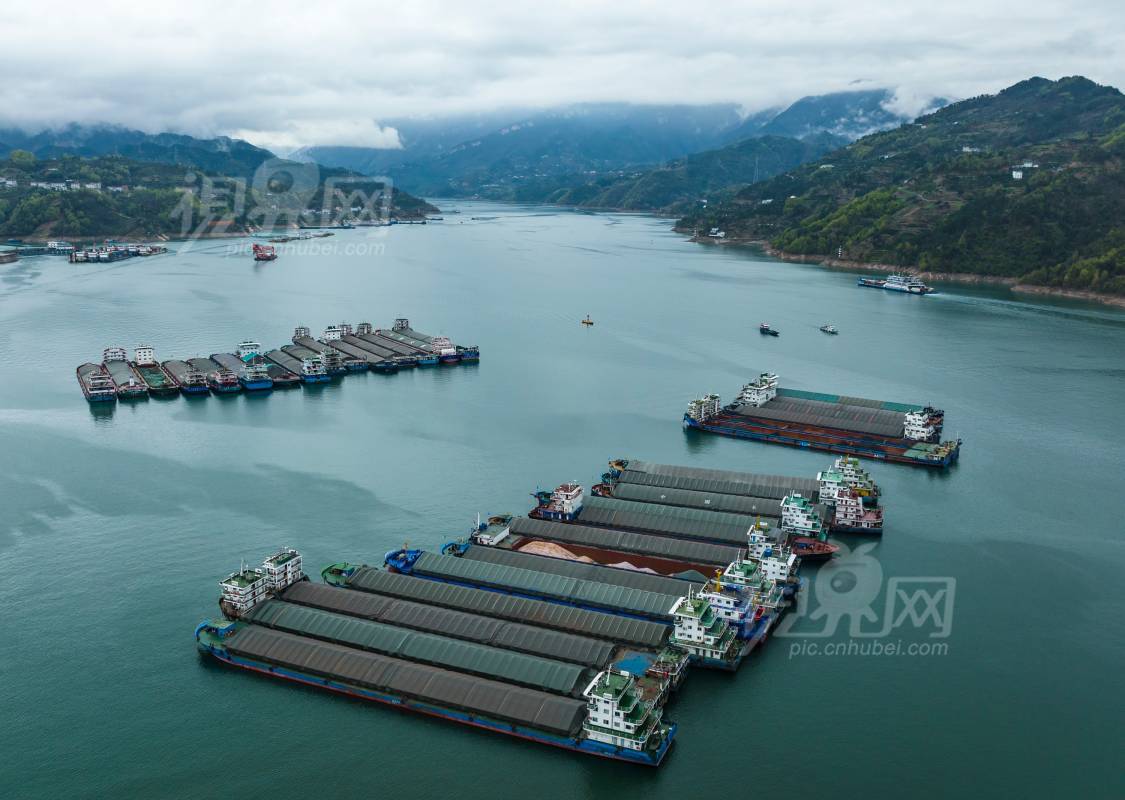

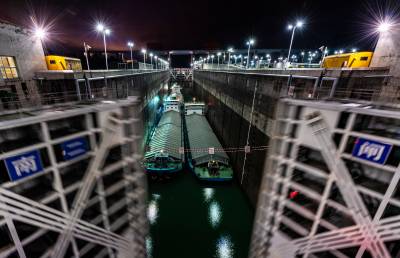

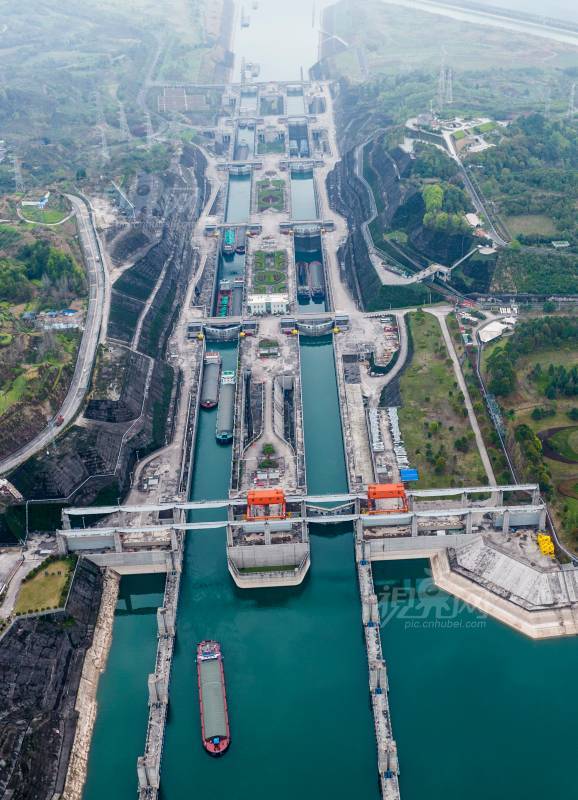

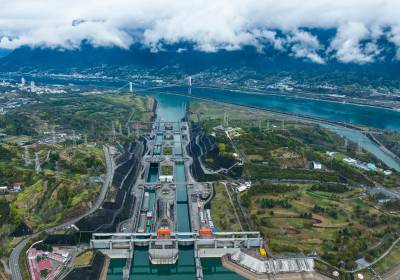

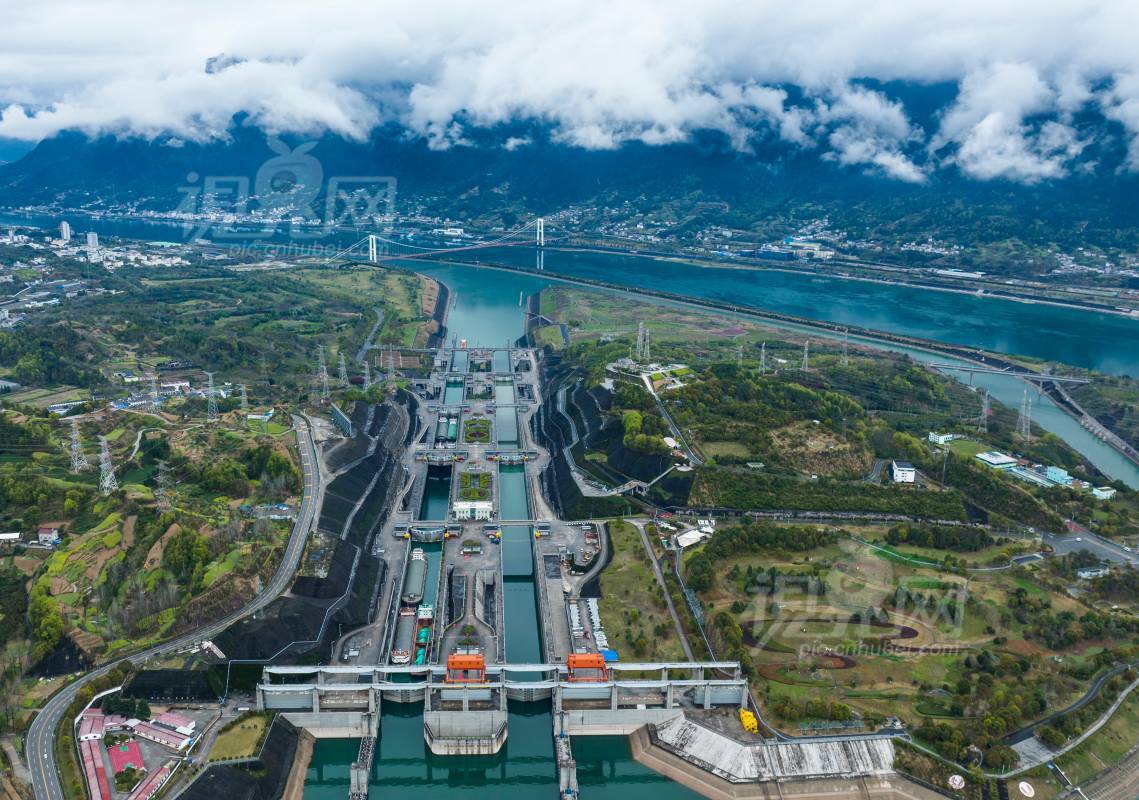

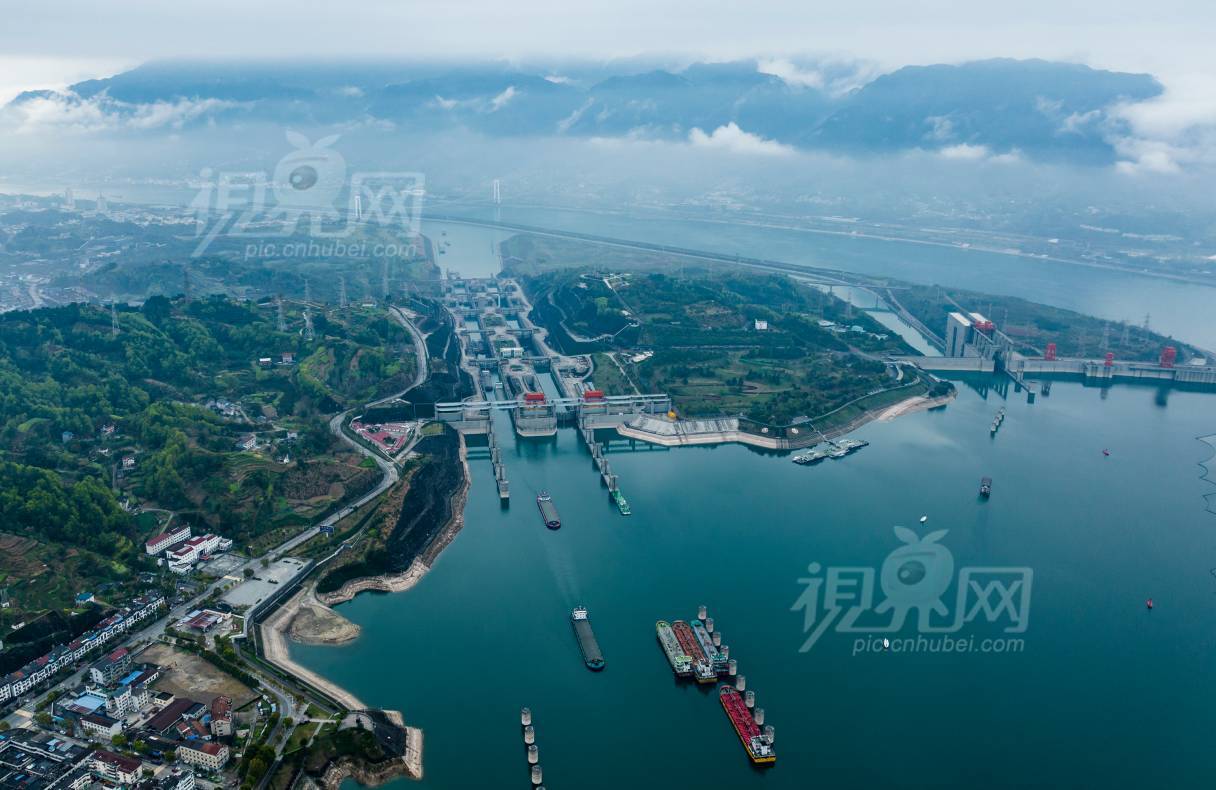

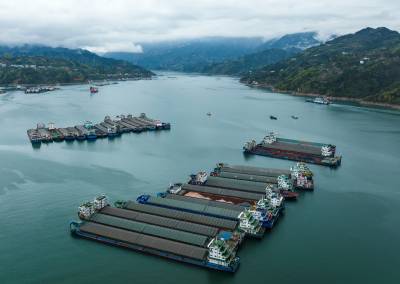

22日20时,三峡南线船闸2022年计划性停航检修圆满完成,提前12小时恢复通航。 三峡船闸是三峡水利枢纽永久通航建筑物之一,自2003年通航运行以来,先后进行过6次计划性停航检修。本次检修由中国三峡集团流域管理中心组织,于2月21日启动,为期30天,除往年的常规项目外,还增加了人字门防腐试验、浮堤趸船改造等,共计29项检修内容。 三峡南线船闸检修期间,三峡北线船闸实施单线运行、定时换向的方式运行,以保障往来船舶通航需要。数据显示,截至3月21日,三峡北线船闸共换向14次,运行428闸次,过闸船舶1672艘次,总货运量达658万吨。
