首页 > 时政 > 深夜,电力工人跨高铁作业(客户端采稿)

作者:王虎上传时间:2021-12-20

下一图集

深夜,电力工人跨高铁作业(客户端采稿)

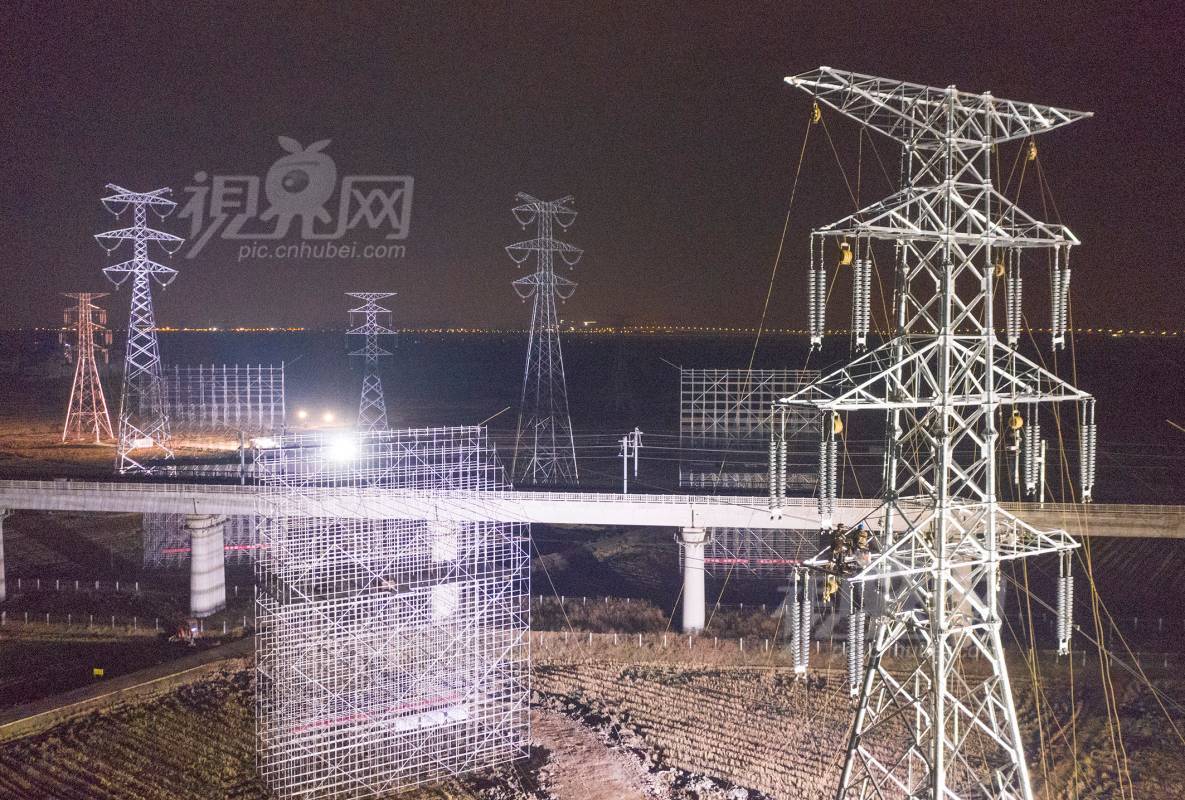

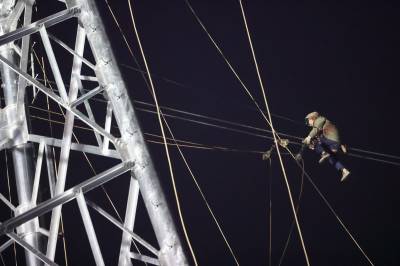

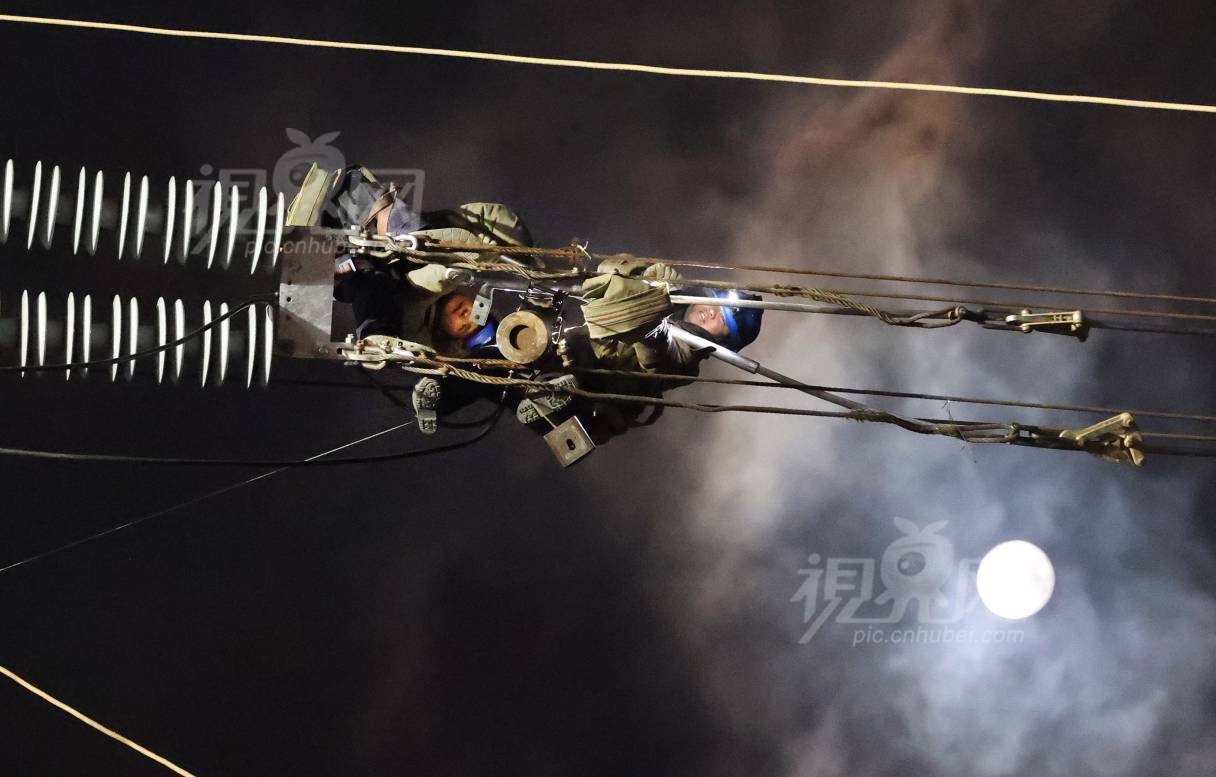

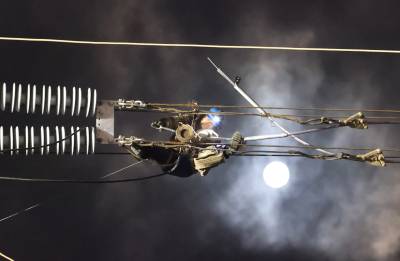

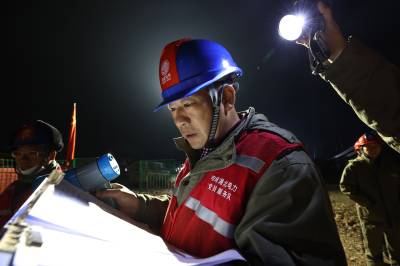

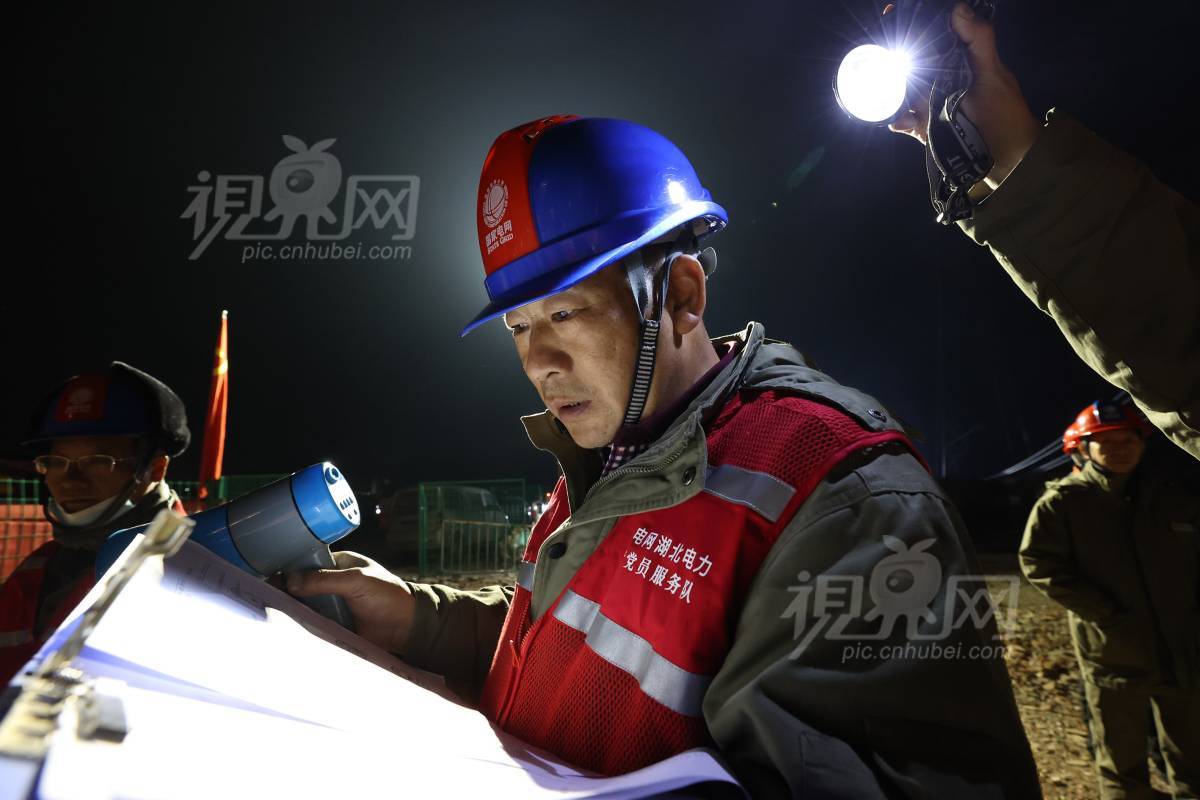

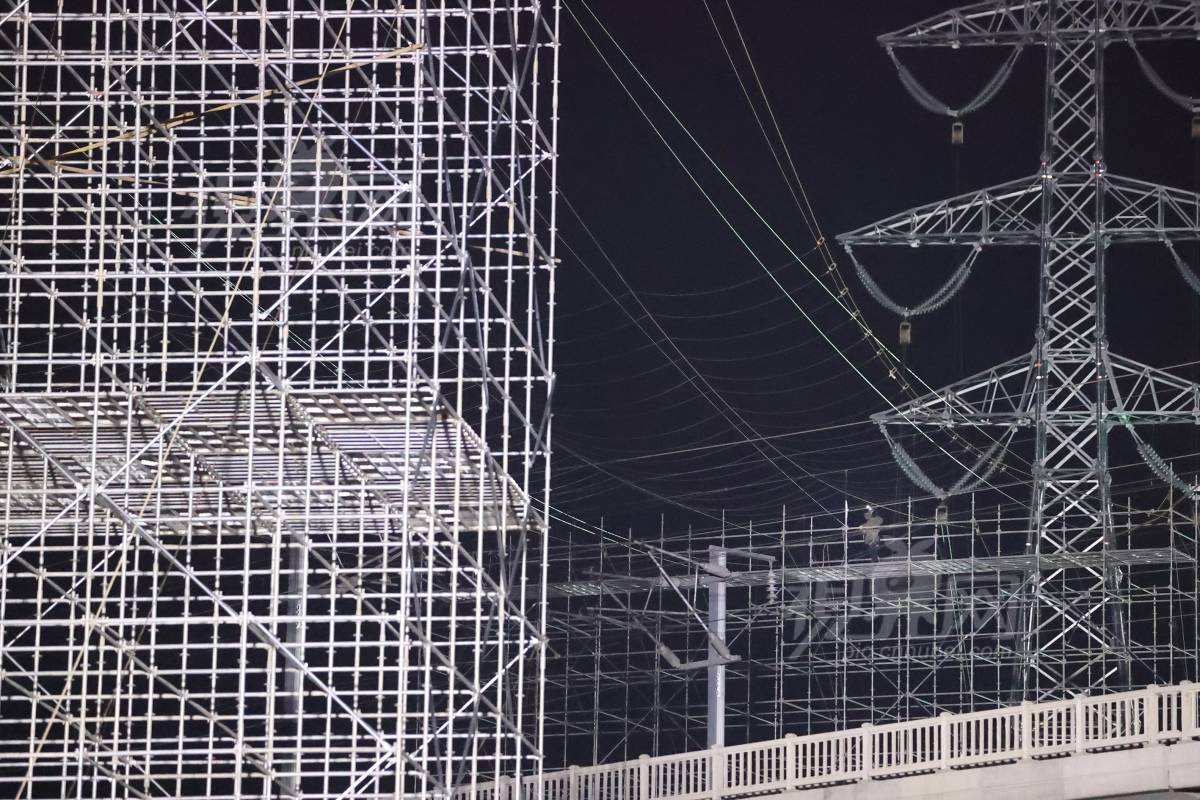

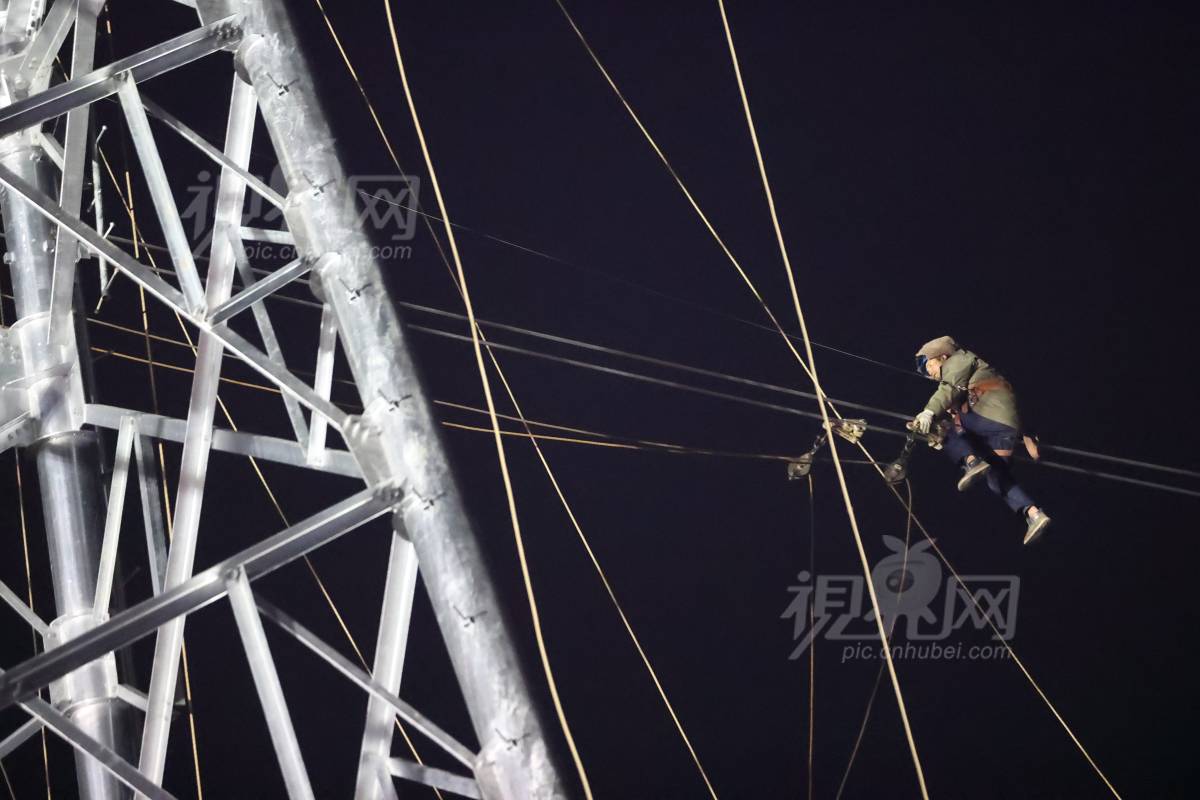

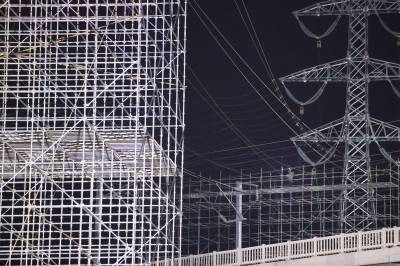

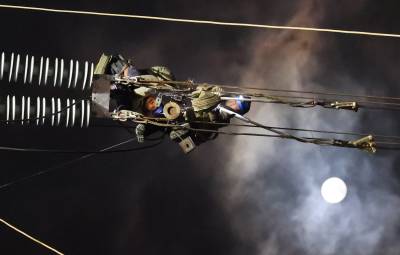

  12月20日2时,襄电集团输变电工程分公司员工在高空中作业。12月18日0时起,国网襄阳供电公司116余人的工作队伍,在汉十高铁两侧400米的狭长范围内启动了四回线路的线缆展放工作。施工人员将连续奋战11天,每天深夜利用四个小时的“天窗期”完成展放导、地线工作后,还要将跨越绝缘网拆除,保证次日汉十高铁的安全运行。   襄荆高铁是国家“八纵八横”高铁网中呼南高铁大通道的组成部分。在建高铁即将穿越的襄阳供电公司220千伏襄樊一二回,樊东一二回,是襄阳电网重要的电力大动脉,因与高铁线路无法保持足够电气安全距离需进行迁改。顺利实现两种网络、两大动脉的安全交汇,成为本次迁改工作的头号任务。   呼南高铁襄荆段襄阳东站引入线钻越220 千伏樊东一二回#18-#22 、220千伏樊东一二回#25-#29 两个耐张段,该耐张段内已建成汉十高铁、郑万高铁两条高速铁路,本次迁改完成后四回线路将同时跨越汉十、郑万、襄荆三条高速铁路。本次迁改施工,共新建钢管组合塔16基,跨越导线及光缆3公里,拆除旧塔10基,导地线2.63公里。   为确保汉十高铁的正常运行,施工时间安排在晚上零时至凌晨四时的高铁停运检修期间。在施工中,工作人员利用拖拽绝缘网牵引绳,使绝缘网完全覆盖跨越段正下方铁路,完成对铁路的封网保护。在11天的时间里,施工人员将利用每天四个小时的“天窗期”完成展放导、地线工作后,还要将跨越绝缘网拆除,保证次日汉十高铁的安全运行。   经过前期反复研究和策划,国网襄阳供电公司采取在高铁两侧架设钢制跨越架、封闭网的跨越方式施工方案。按照“跨越铁路双侧架体立杆为8排,立杆间距1.8米”的布置,跨越架体侧面架体宽度14.4米,高度为30米,长度21米,达到同类施工的最高设计值,有效保证了跨越高铁安全可靠性。   襄阳供电公司计划在2021年12月28日完成新建襄阳一二回、樊东一二回新建部分跨越汉十铁路工程建设。2022年1月15日前,完成220千伏襄樊一二回、樊东一二回迁改工作。 视界网王虎 蒋庆中摄
