首页 > 时政 > 神农溪220千伏变电站进入电气安装阶段

作者:王祖满上传时间:2017-12-17

下一图集

神农溪220千伏变电站进入电气安装阶段

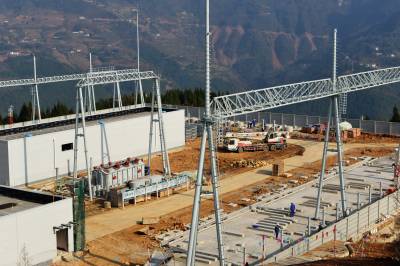

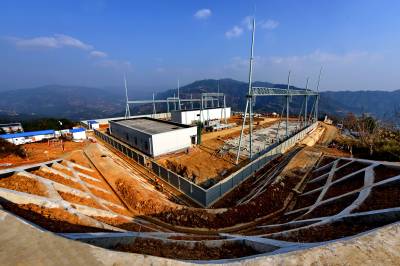

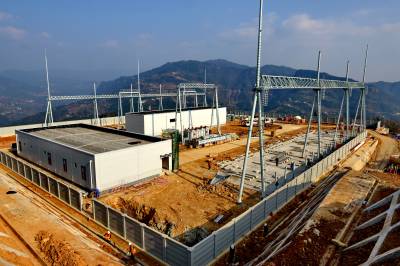

12月16日,在恩施巴东神农溪220千伏智能变电站内,工人们在加紧浇筑电缆沟、电气基础施工。恩施巴东神农溪220千伏输变电工程是巴东县最高电压等级工程,该工程总投资3.8亿元,于2016年9月正式开工建设。目前,变电站主体已完成土建基础工程,主构架、主变吊装就位,进入电气部分基础浇筑、安装阶段;两回220千伏输电线路完成85%工程量,预计2018年6月建成投运。 该站建成后,巴东电网结构将进一步优化,供电能力和供电可靠性大幅提高,为郑万高铁运营、巴东“一城两翼”建设和经济社会发展提供可靠电能保障。(视界网王祖满摄 联系电话15272999779)
