首页 > 未分组稿件 > 竹山县潘口水电站建设进入攻坚阶段

作者:全正上传时间:2011-06-13

下一图集

竹山县潘口水电站建设进入攻坚阶段

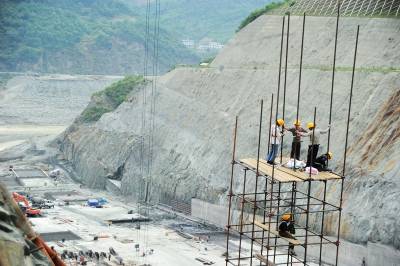

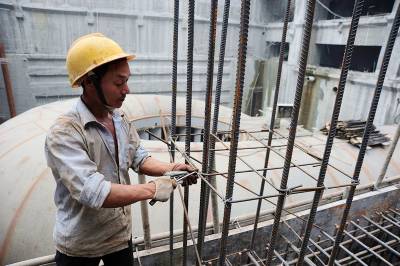

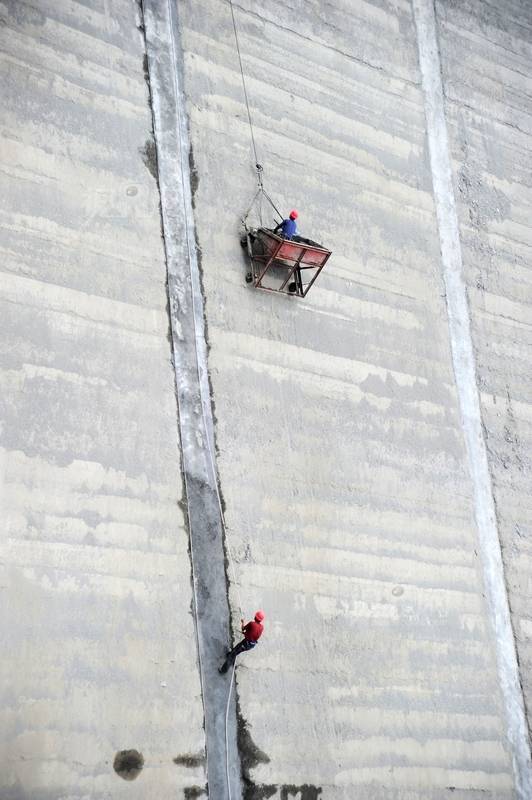

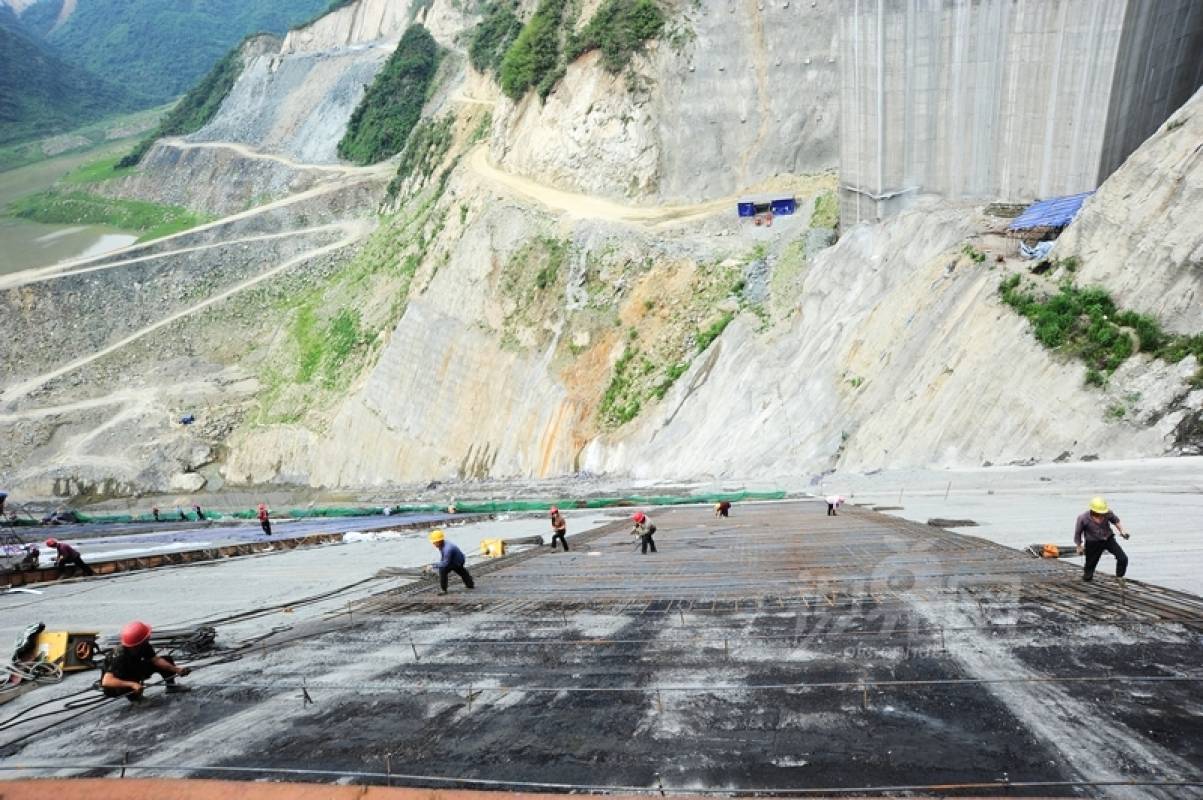

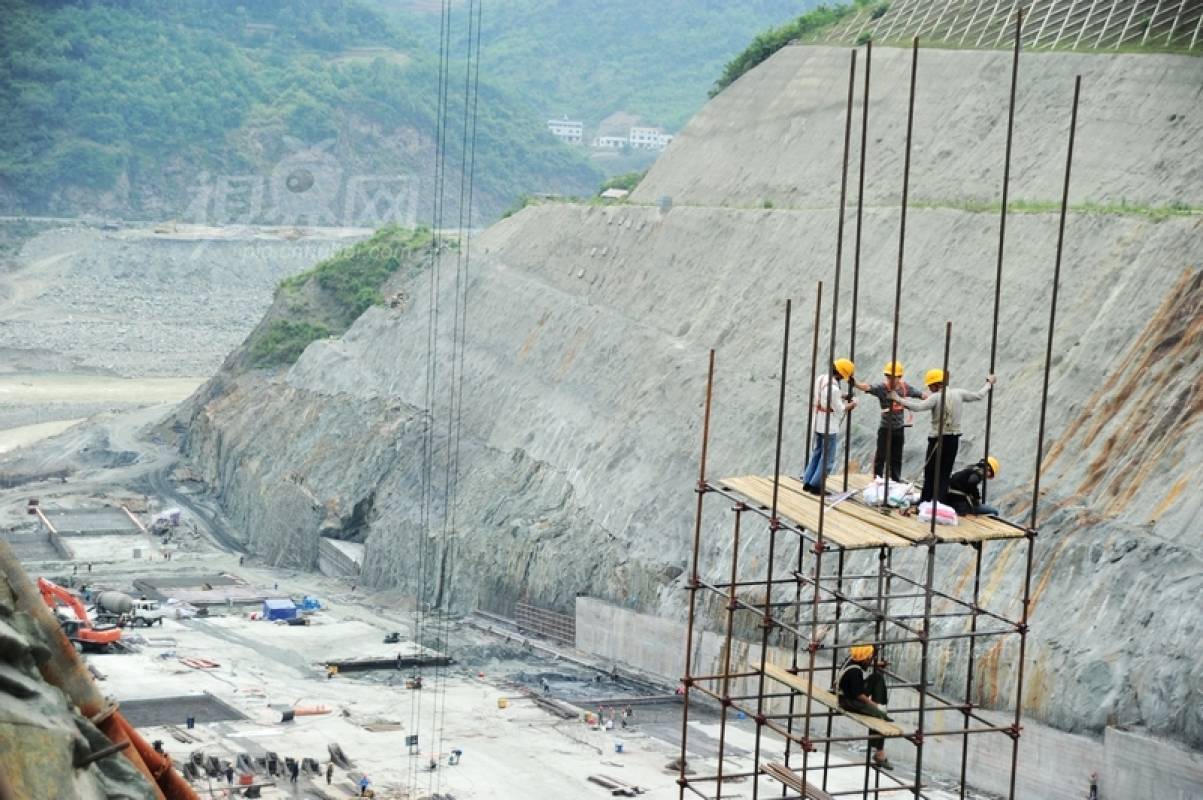

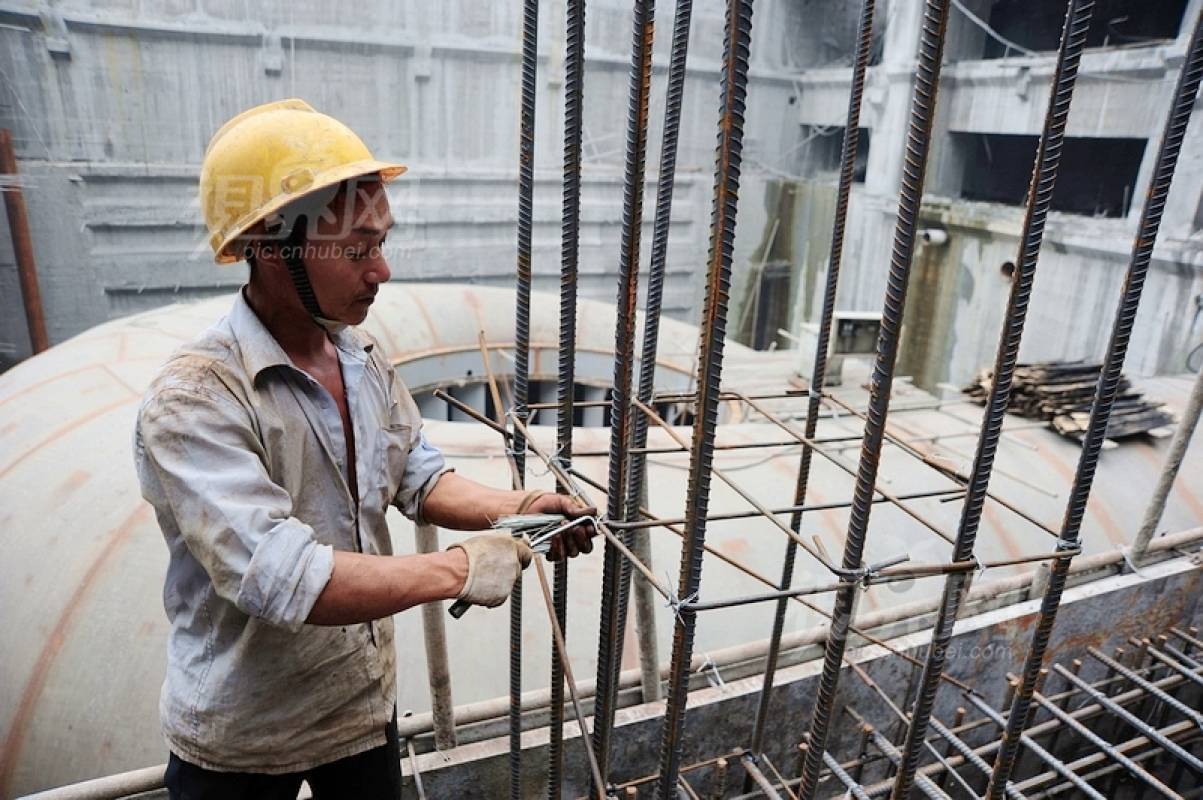

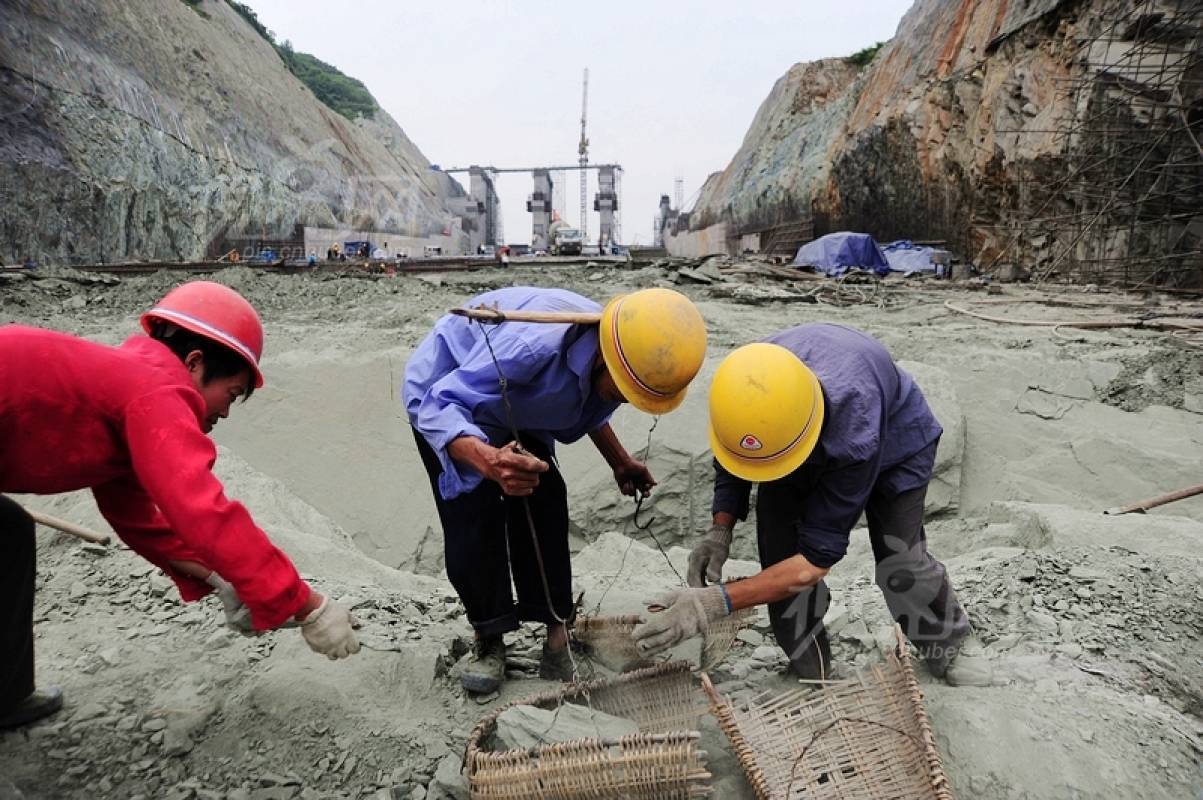

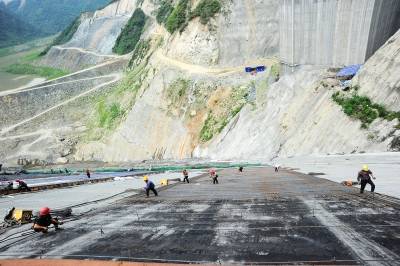

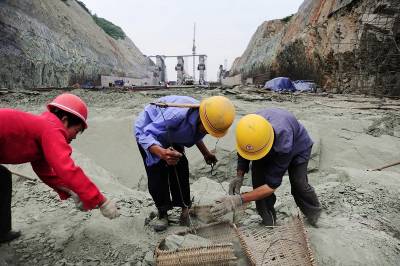

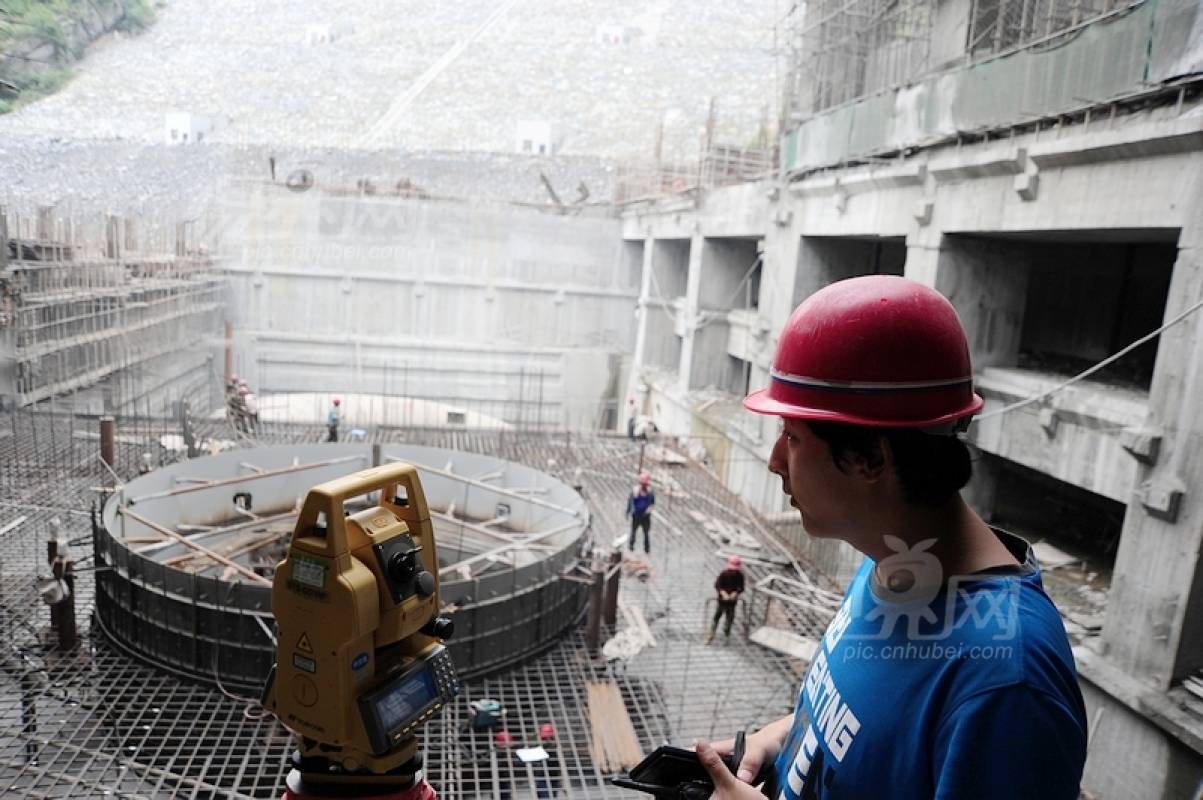

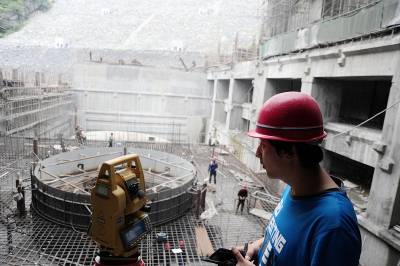

6月13日,我省目前最大的在建水电项目--竹山县潘口水电站工地一片繁忙,大坝、溢洪道及发电厂房工程建设均进入最后的攻坚阶段。截至目前,大坝完成了321.6防汛高程的面板的钢筋制安和坡面乳化沥青喷涂工作;溢洪道完成混凝土浇筑8506方,累计完成混凝土浇筑66484方,完成总量的54%;发电厂房的1、2号蜗壳安装完毕,1号机组定子正紧张组装,以确保八月底大坝下闸蓄水,年底首台机组开始发电。(全正)
