首页 > 未分组稿件 > 齐岳山风电项目一期工程顺利推进

作者:刘洪浩上传时间:2010-07-08

下一图集

齐岳山风电项目一期工程顺利推进

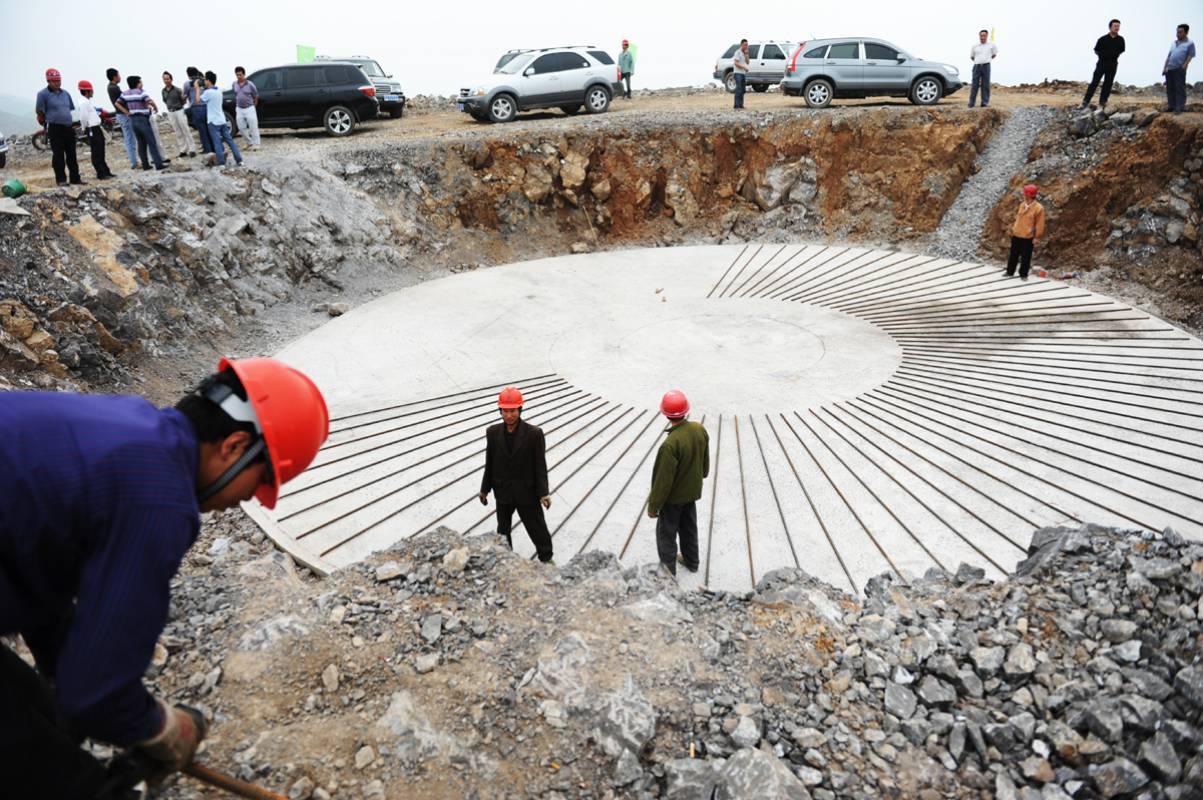

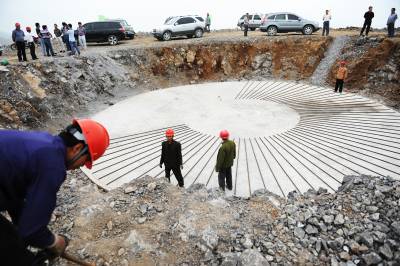

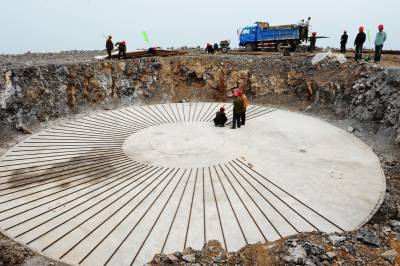

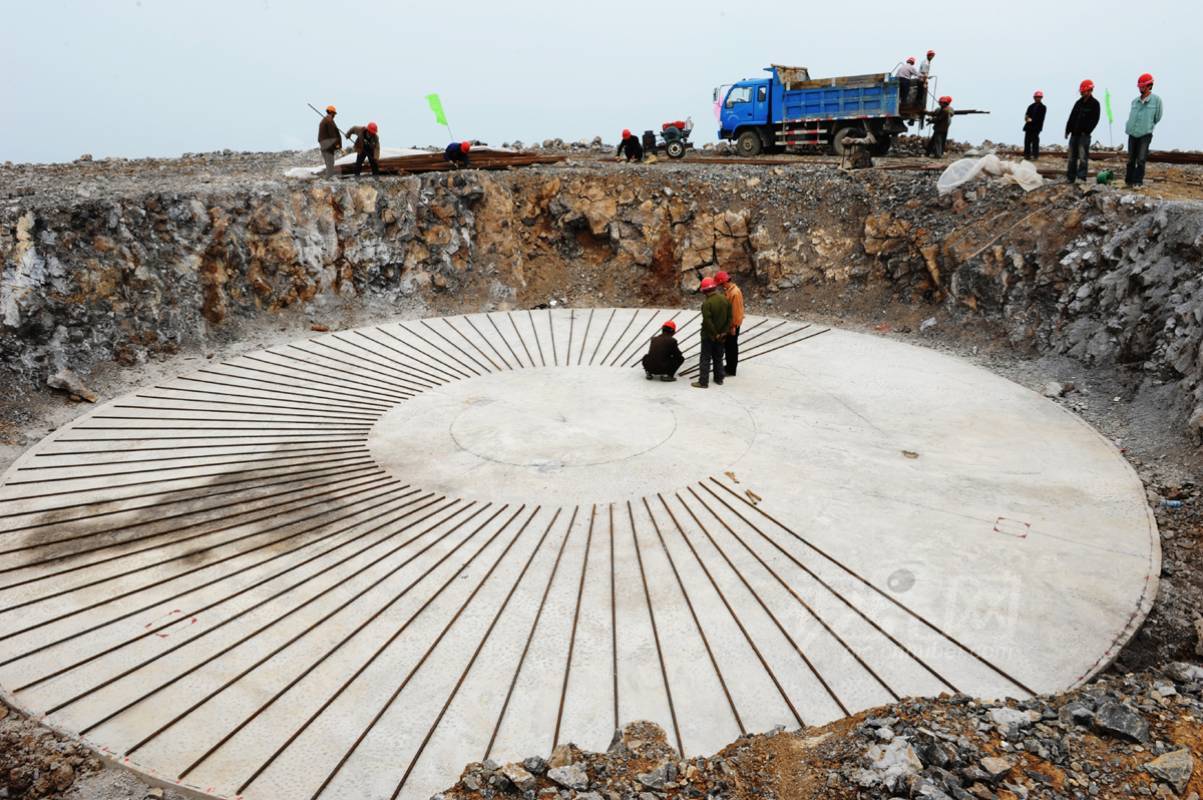

齐岳山风电项目一期工程顺利推进7月7日,利川市齐岳山风电项目一期工程建设的工人们正在11号风机铺好的基础垫层上扎钢筋。齐岳山风电项目是国家重点鼓励发展、政府扶持的可再生清洁能源项目,被列为全国十大风场之一,是湖北最大的风力发电场,总装机容量为150兆瓦。其装机49.3兆瓦的一期工程自去年7月开工以来,克服了高山气候雾大凌多、喀斯特地貌地质复杂等困难,顺利推进,累计完成投资1.7亿元。目前,中控楼建设已完工;风机检修道路路基基本形成,道路防护工程已完成70﹪;58个风机基础已全面开工,其中9个已完成开挖,2个已完成风机基础垫层浇筑;第一批发电的15台机组的电缆沟已完成开挖;升压站所有电气设备已基本到位。(记者刘洪浩通讯员秦俊摄)
